6 listopada 2019

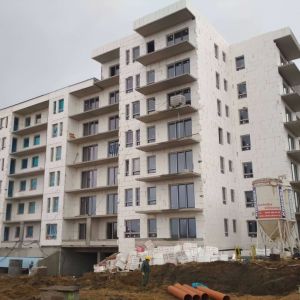

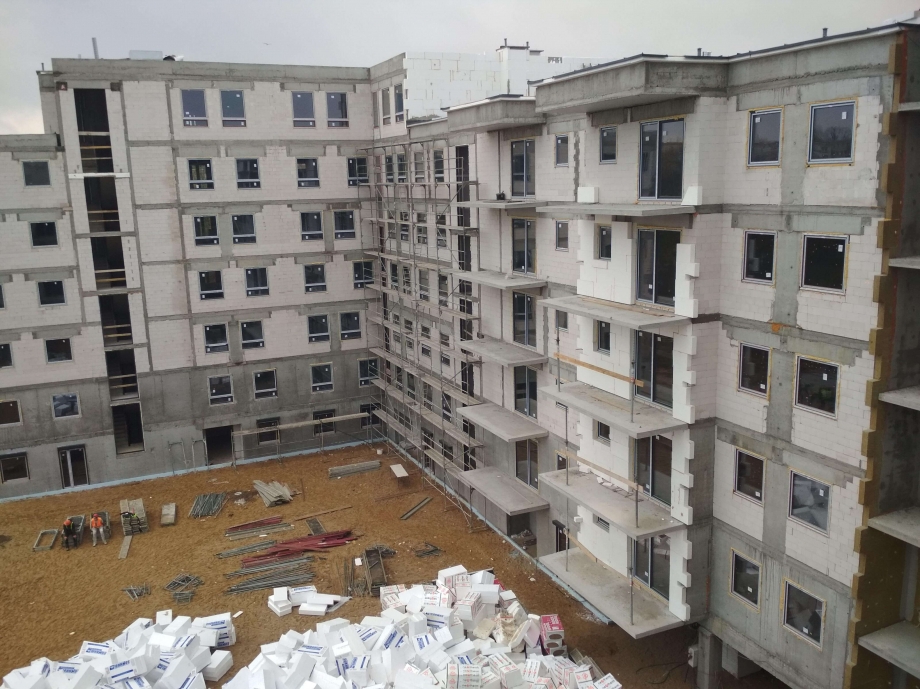

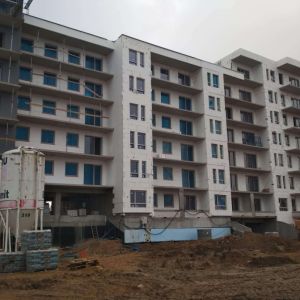

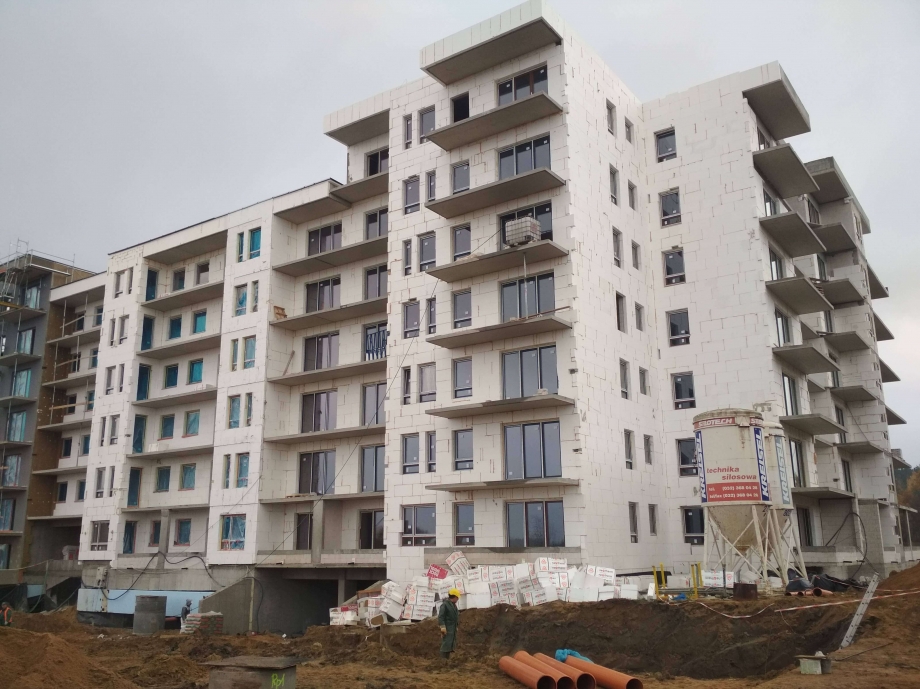

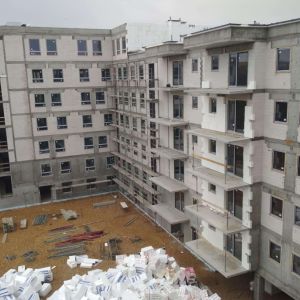

Pogoda nam w dalszym ciągu sprzyja zatem i prace na budowie idą w zawrotnym tempie !
Dzisiejszy wpis będzie opeirał się na cyfrach, które pokazują jak ciężko pracujemy nad 2 etapem!
Prace na budowie - wewnętrzne:
Ścianki działowe – 90%

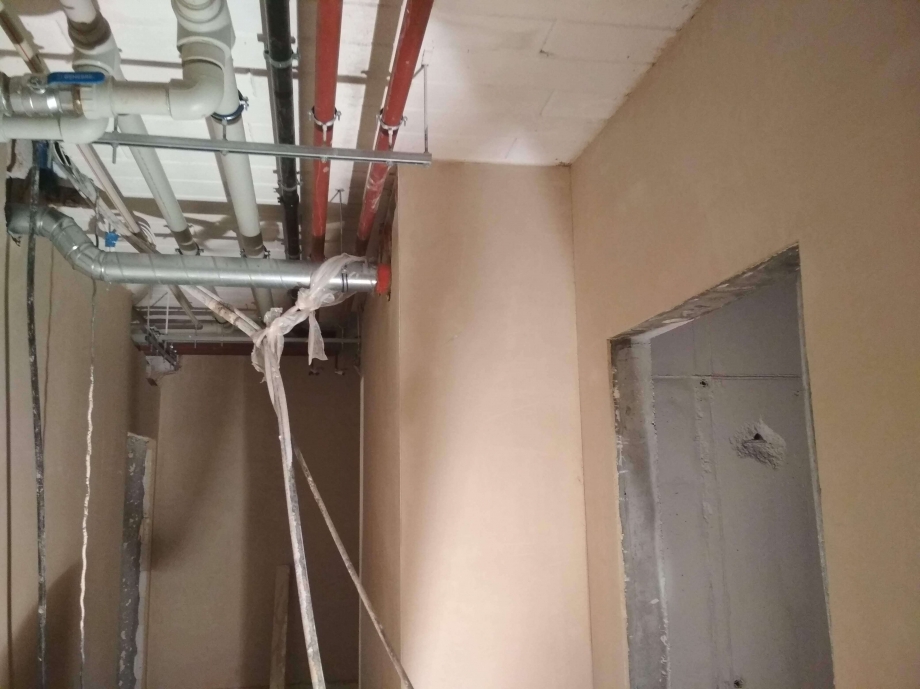

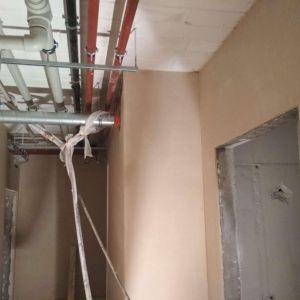

Instalacje elektryczne – 70%
Piony kanalizacyjna – 100%

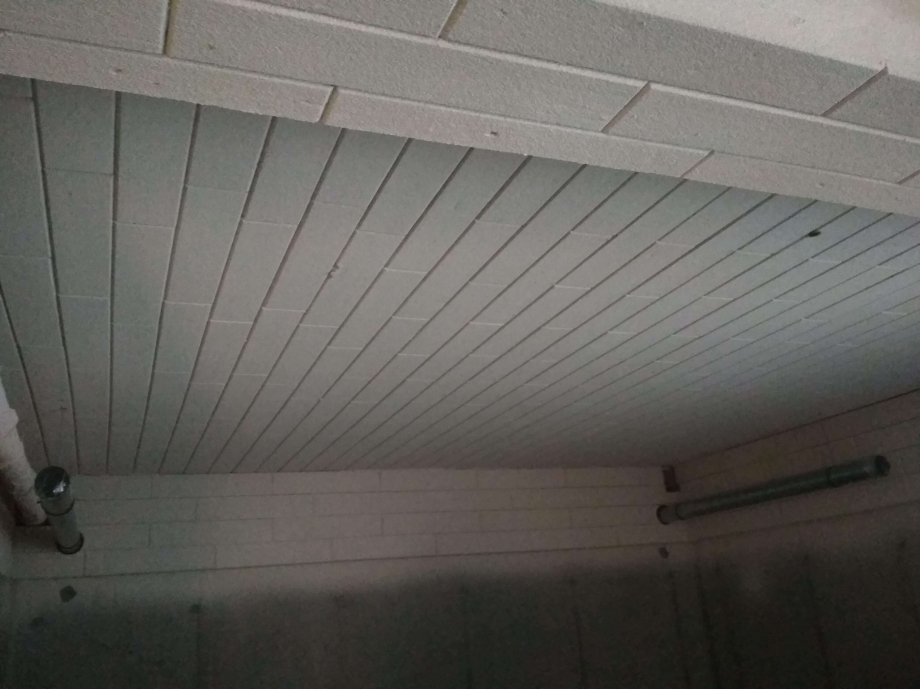

Piony wentylacji – 100%
Tynki – 25%

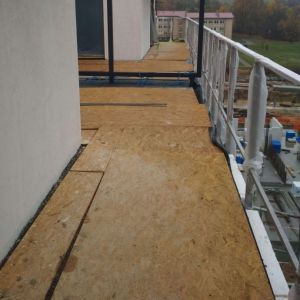

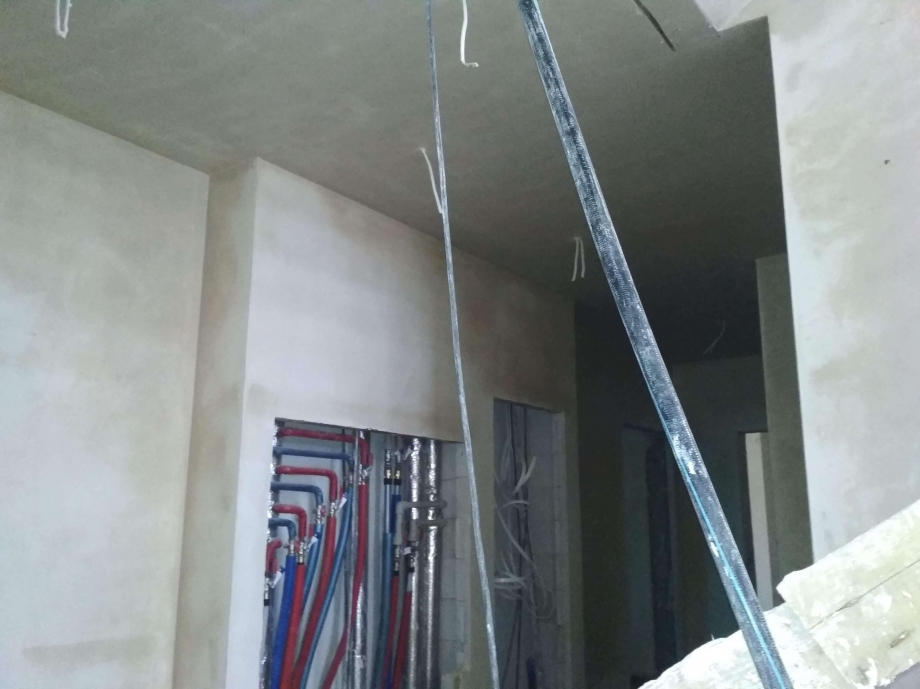

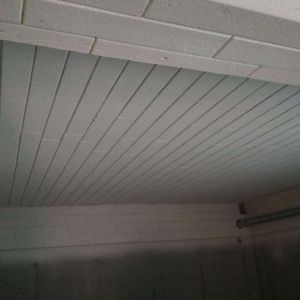

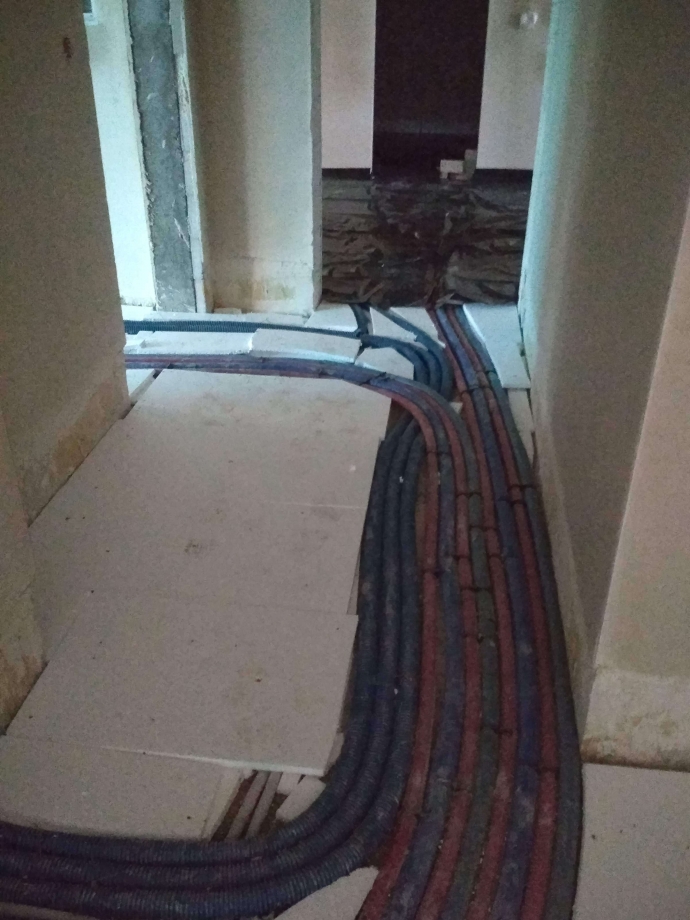

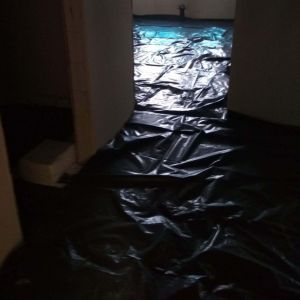

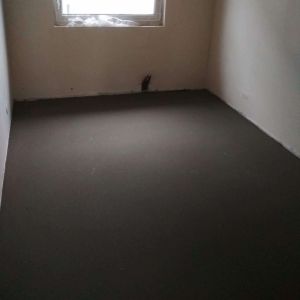

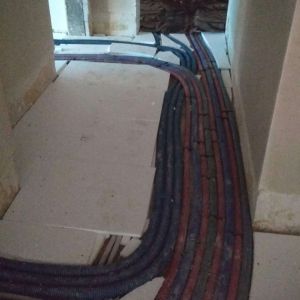

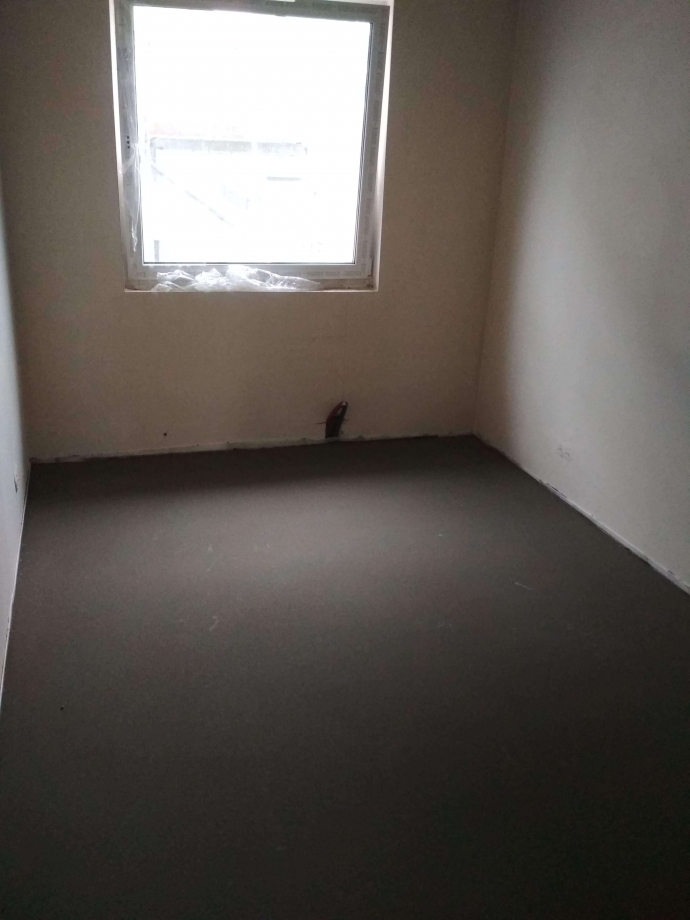

Rozpoczeliśmy wykonywanie instalacji sanitarnych wewnątrz mieszkań oraz posadzek w mieszkaniach i na korytarzach.

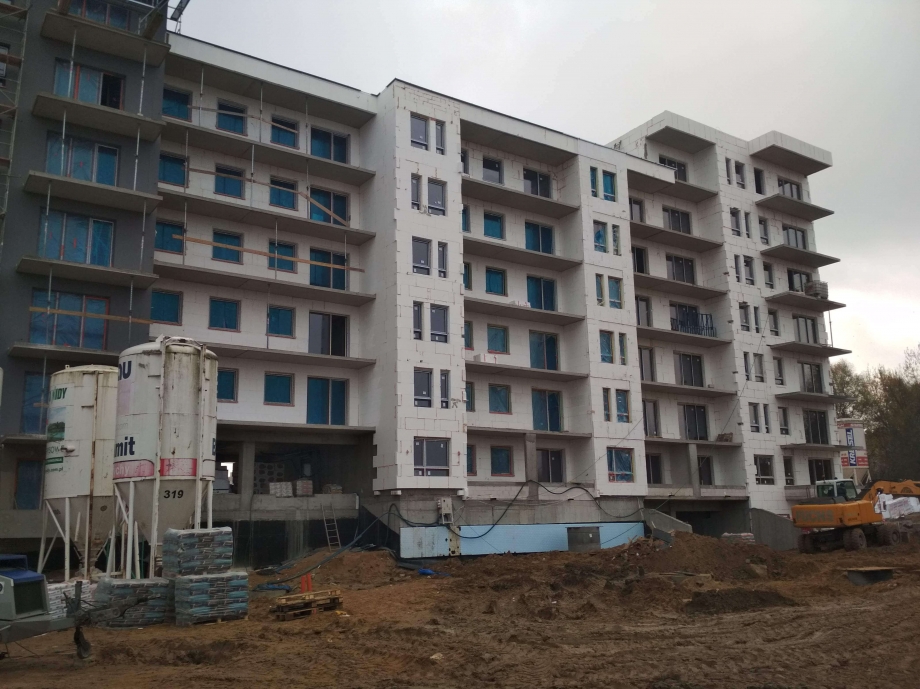

Prace na budowie - zewnętrzne:

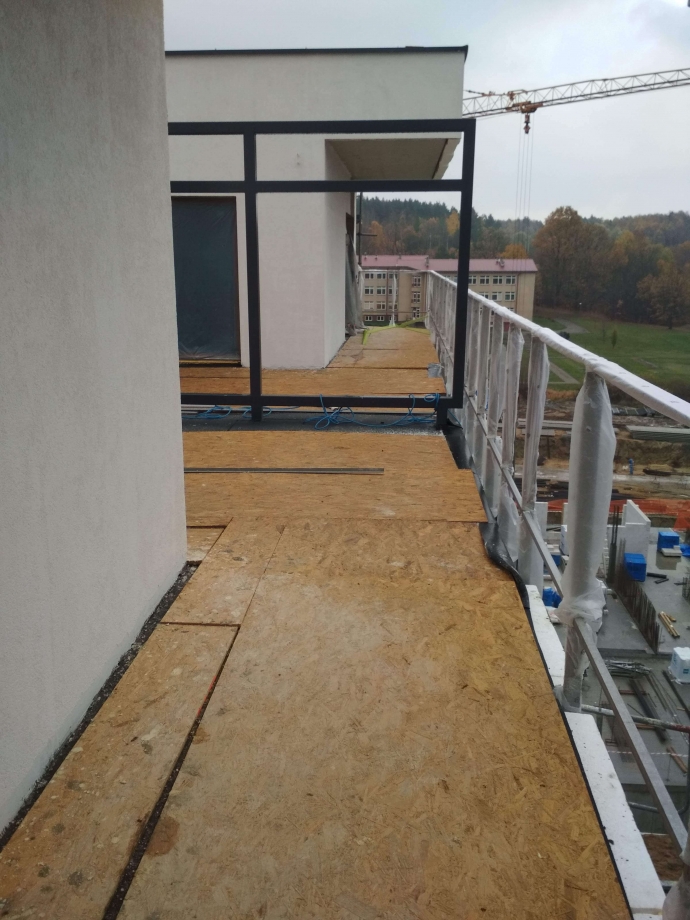

Okna – 95%
Szczegóły dotyczące WENUS:

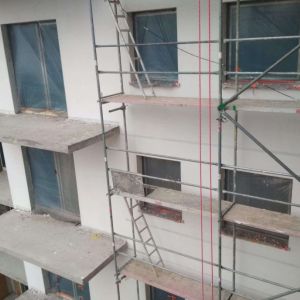

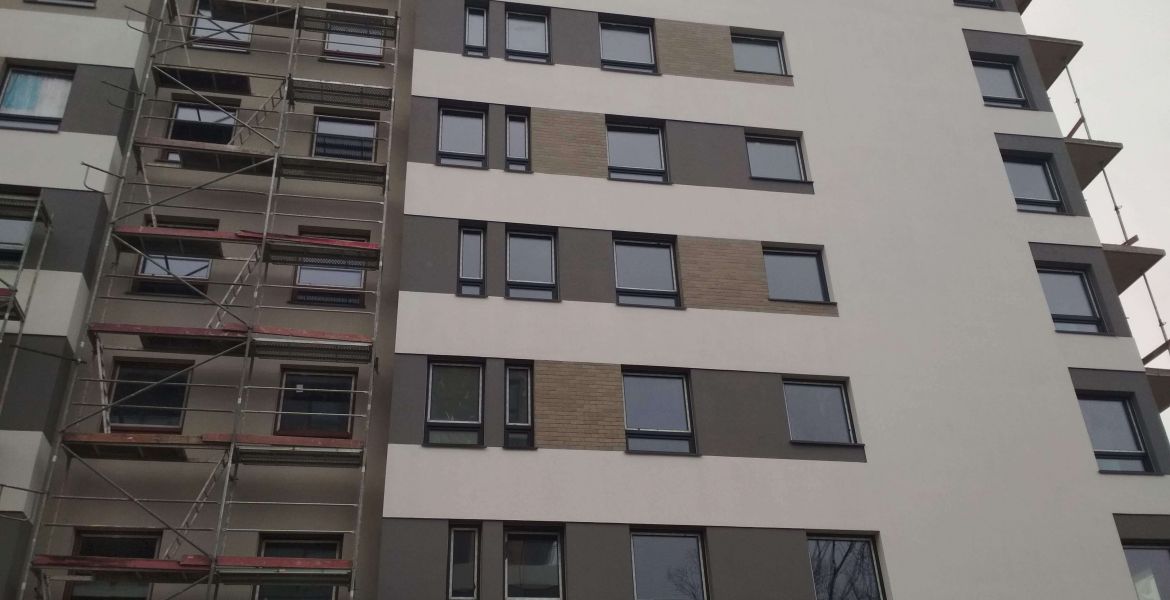

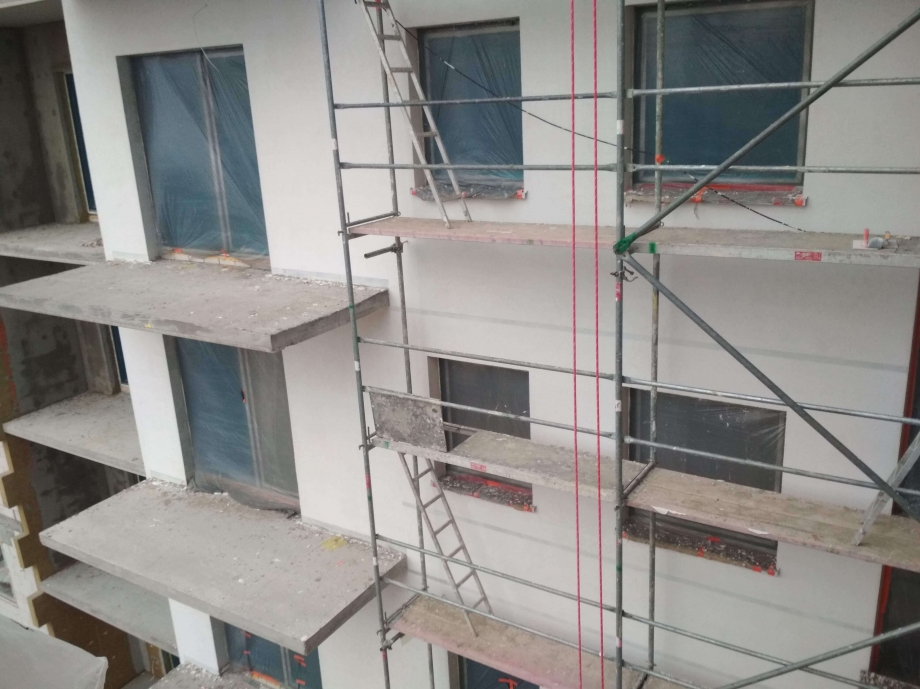

Elewacja północna – 90%
Elewacja zachodnia – 75%
Elewacja wschodnia – 60%
Elewacja południowa (od strony patio) – 60%
Szczegóły dotyczące NEPTUN:
Elewacja zachodnia – 40%
Elewacja wschodnia – 60%
Więcej pokazują obrazy zatem zapraszamy do naszej galerii zdjęć.
