5 maja 2020
Przekazanie kluczy już niebawem! :) Wenus i Neptun czeka na nowych właścicieli.
Zakończyliśmy prace w mieszkaniach. Obecnie trwa sprzątanie oraz montaż drobnego osprzętu tj. nawiewniki, klamki, gniazdka, włączniki.
Klatki schodowe oraz części wspólne są dopieszczne:

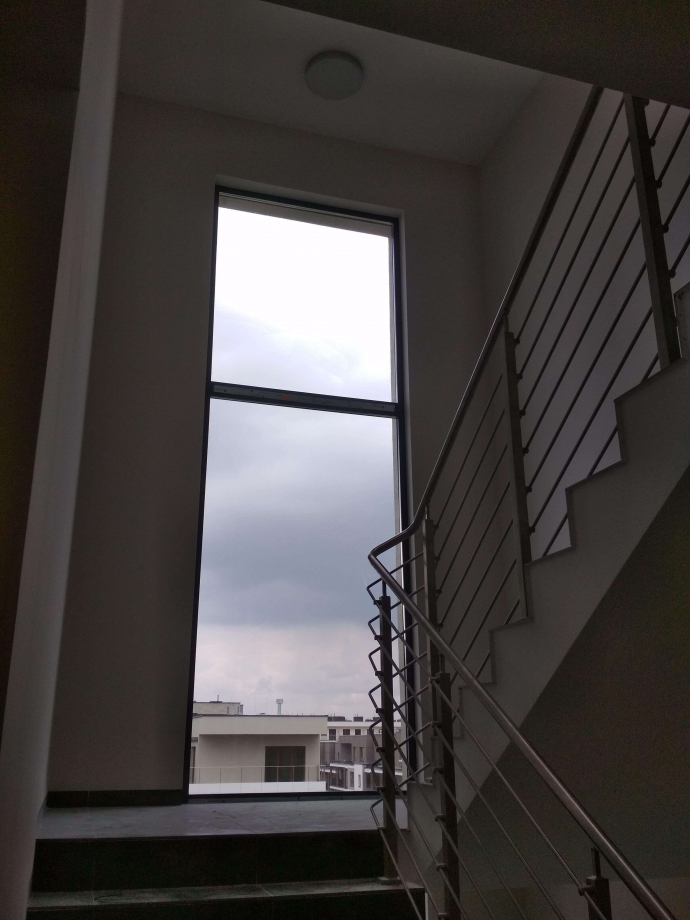

- Na ukończeniu jest już malowanie klatek, trwają ostatnie prace wykończeniowe.
- Trwa montaż ostatnich portali do drzwi wejściowych.

- Zamontowaliśmy windy.
- Prace wykończeniowe przy balustradach jeszcze trwają.

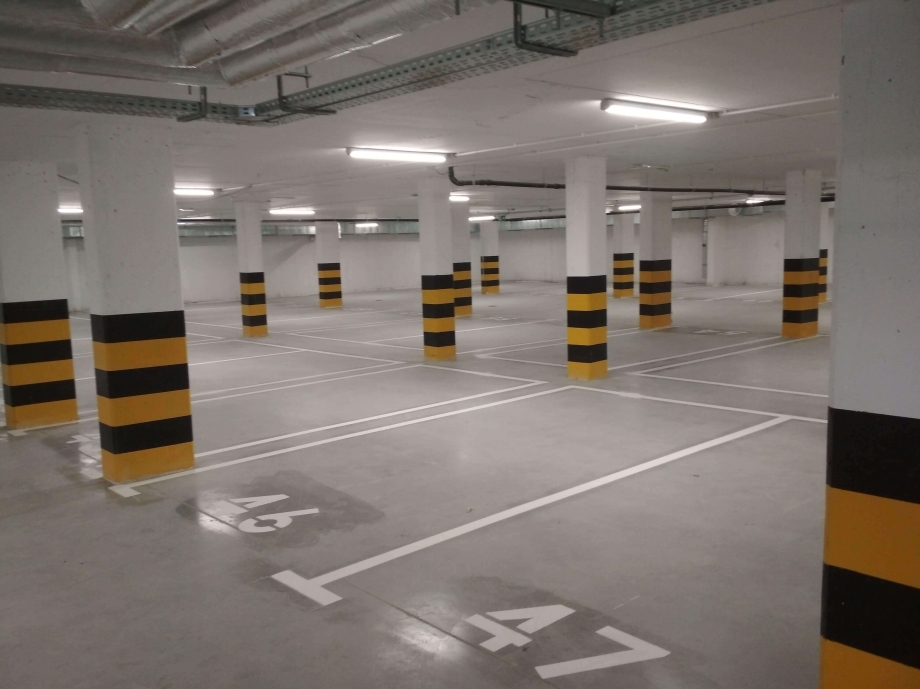

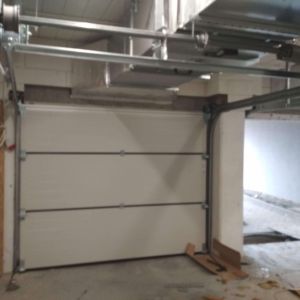

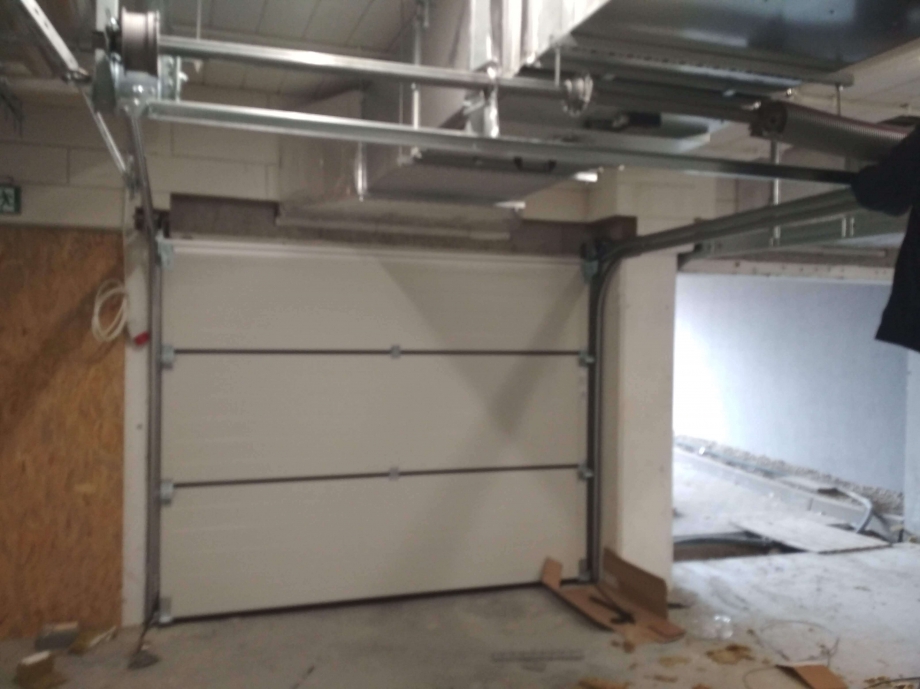

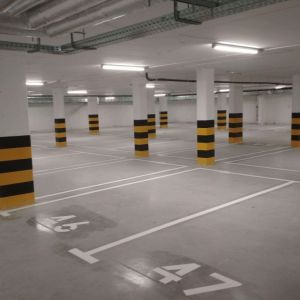

- Garaże podziemne gotowe (łącznie z oznakowaniem miejsc postojowych) – trwa montaż bram garażowych.

- Piwnice są gotowe.
Elewacja i tereny zewnętrzne:

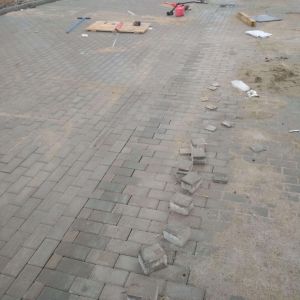

- Prace przy płytkach klinkierowych są na ukończeniu.
- Trwa montaż balustrad (płyty HPL i szyby) oraz montaż płyt HPL na elewacji. Ukończone w ok. 75%.

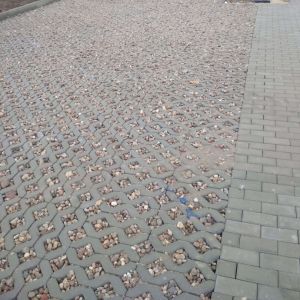

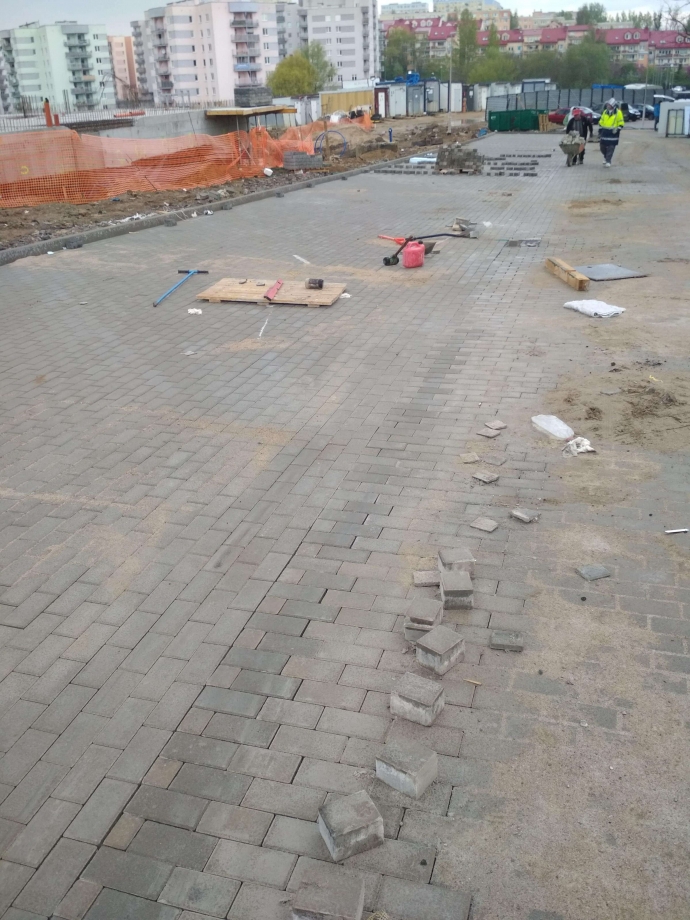

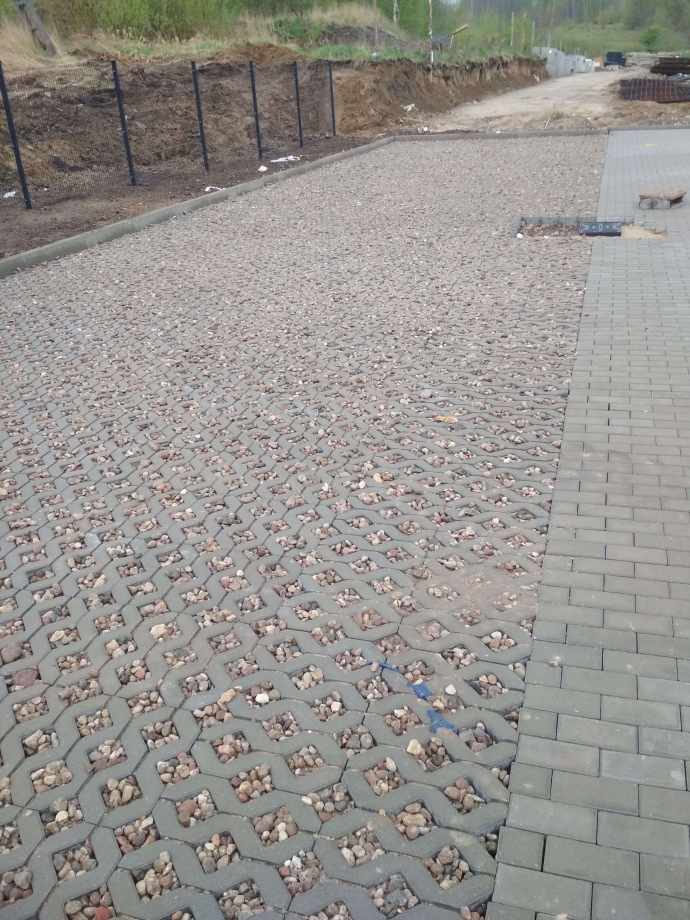

- Drogi i parkingi gotowe w 95%.

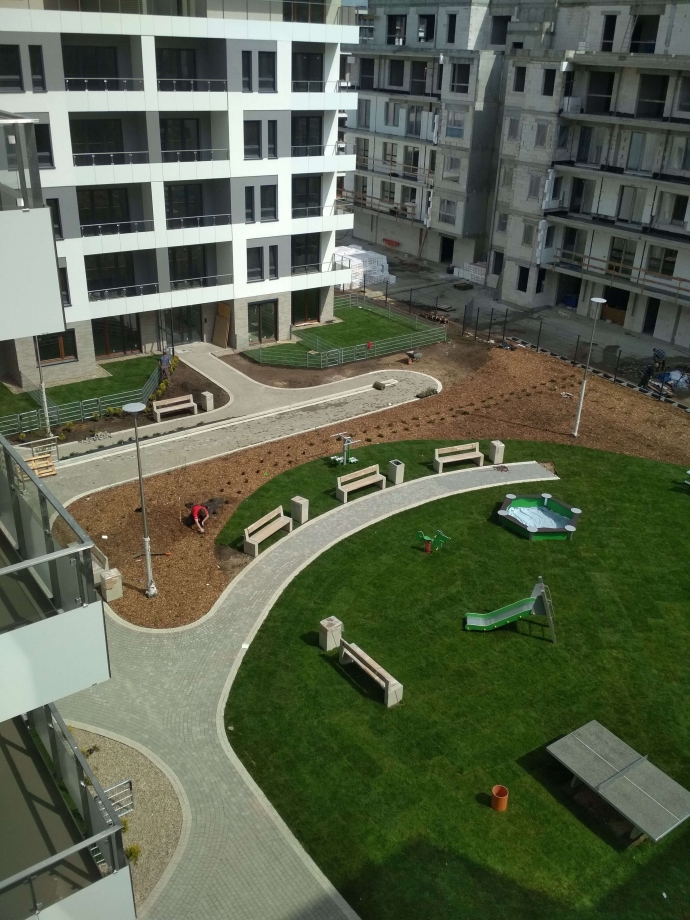

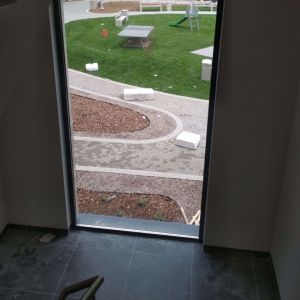

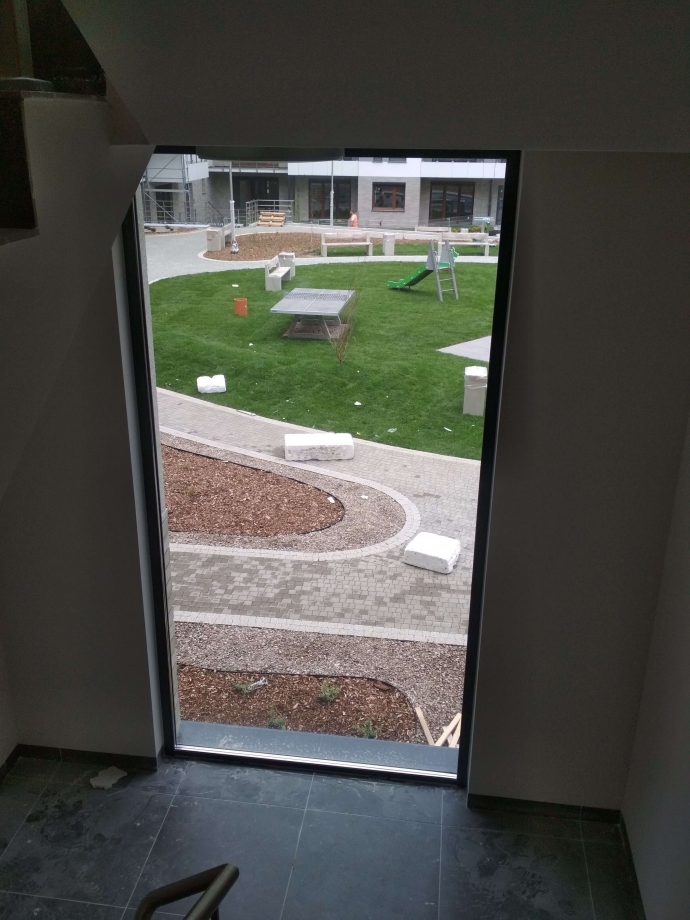

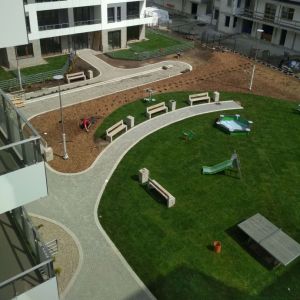

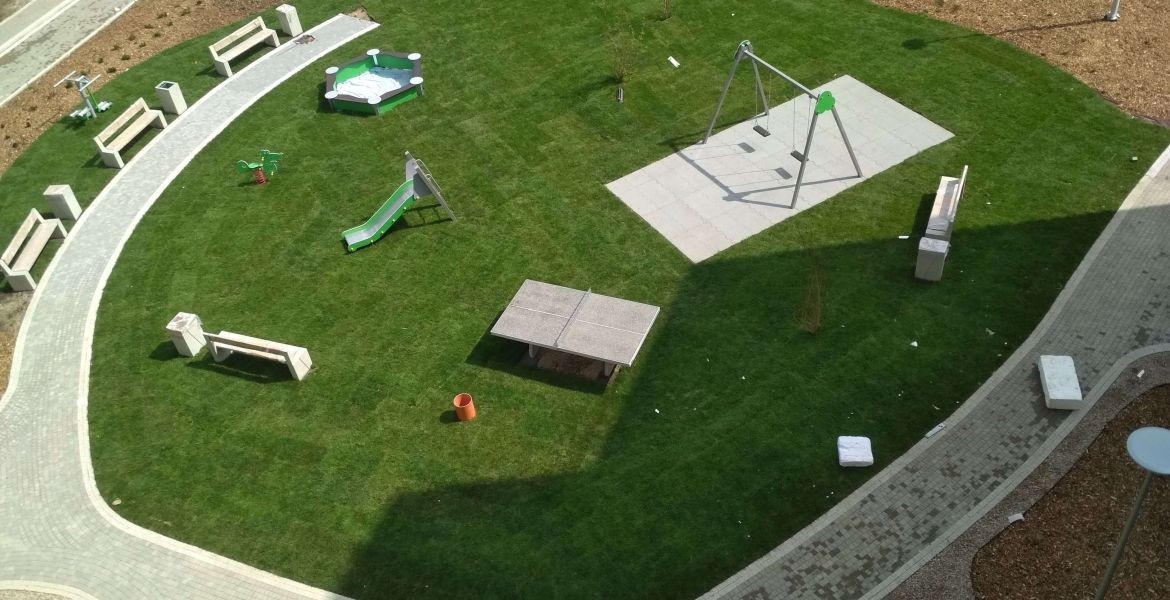

- Na dziedzińcu trwają ostatnie prace przy nasadzeniach, ułożyliśmy już trawę. Ogródki mają już swoje ogrodzenia.
- Rozpoczęło się sprzątanie, trwają ostatnie prace wykończeniowe.
