31.10.2022

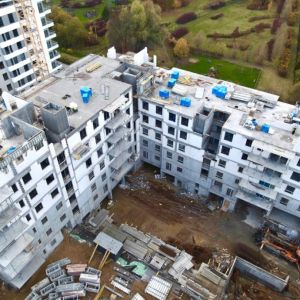

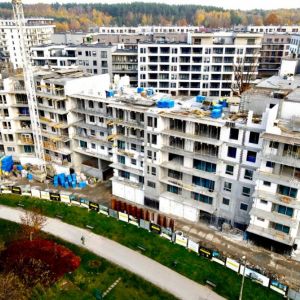

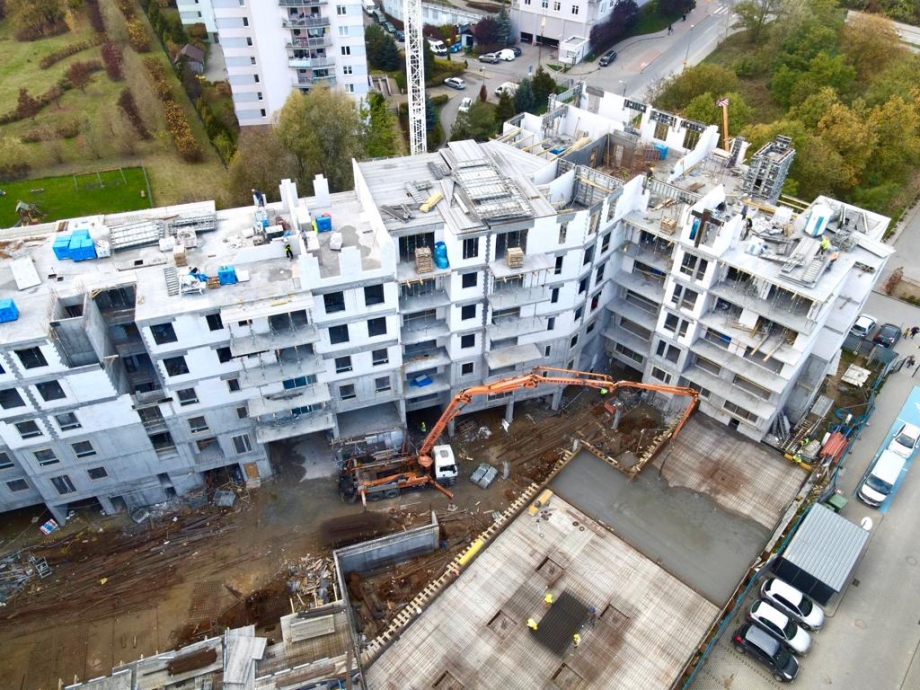

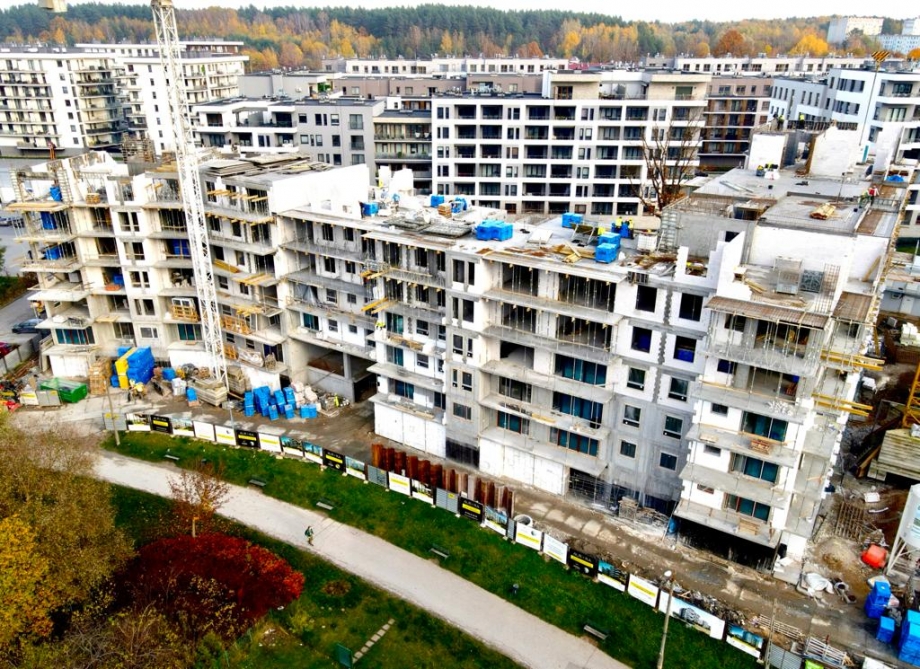

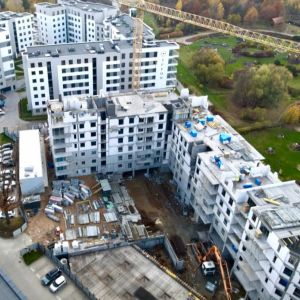

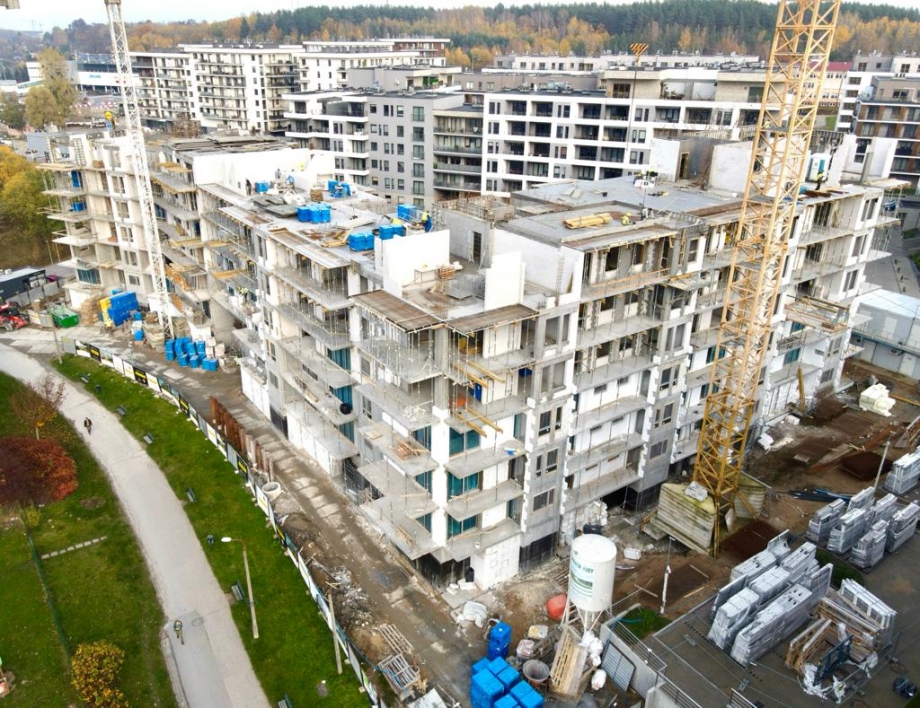

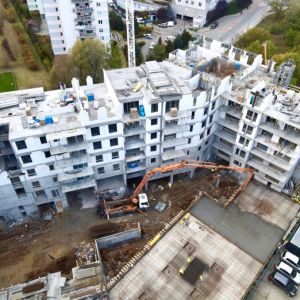

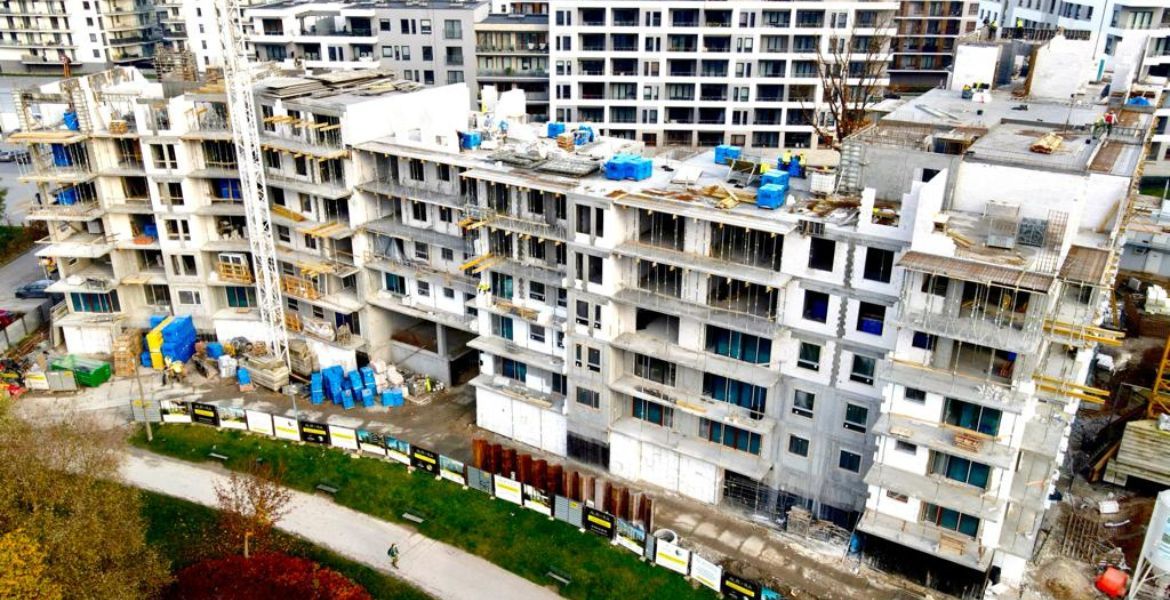

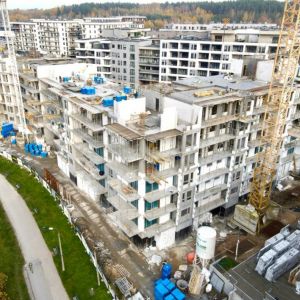

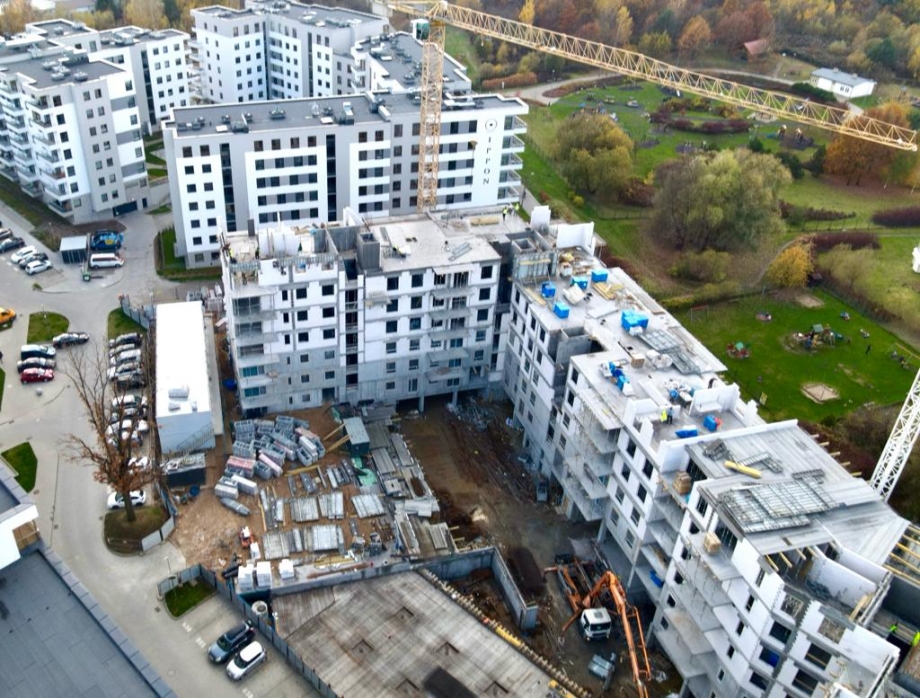

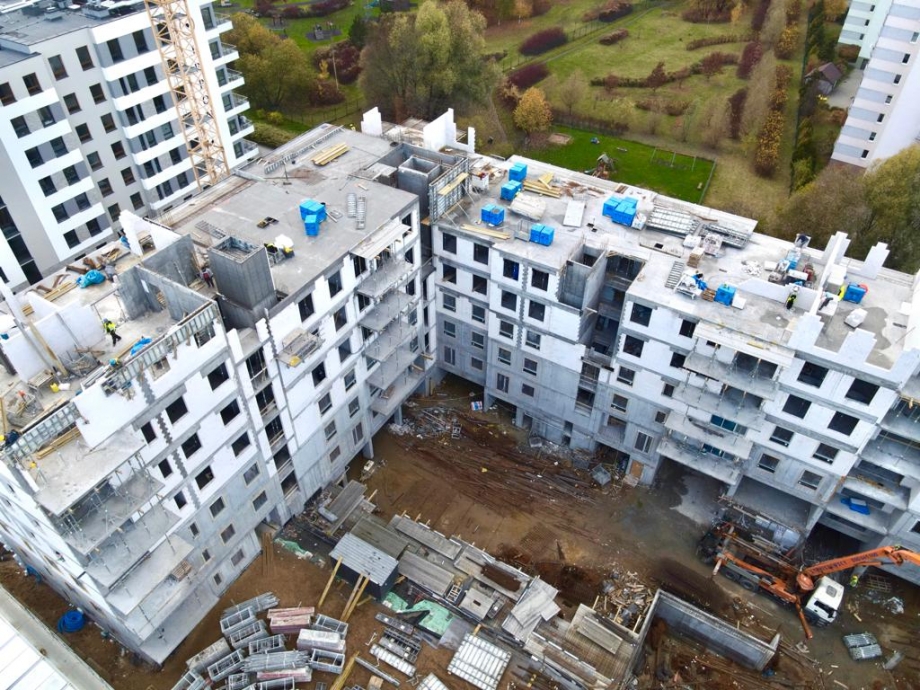

Z tygodnia na tydzień widać postępy na placu budowy osiedla Aurora. Wykonywane są ściany konstrukcyjne i klatek schodowych na poziomie 5 w budynku Minerwa oraz trwa montaż stolarki okiennej. Zapraszamy do szczegółowego zapoznania się z przebiegiem prac budowlanych w budynkach Saturn oraz Minerwa.
Budynek 8 Saturn i 9 Minerwa
- Prace ziemne – 100%
- Wylano podkłady z chudego betonu pod fundamenty dla budynku 8 – 100%
- Wykonano grodzice stalowe zabezpieczające istniejący ciepłociąg – 100%
- Ławy fundamentowe – 100%
- Stopy fundamentowe – 100%
- Wykonanie konstrukcji ścian kondygnacji garażowej dla budynku nr 8 – ok. 100%

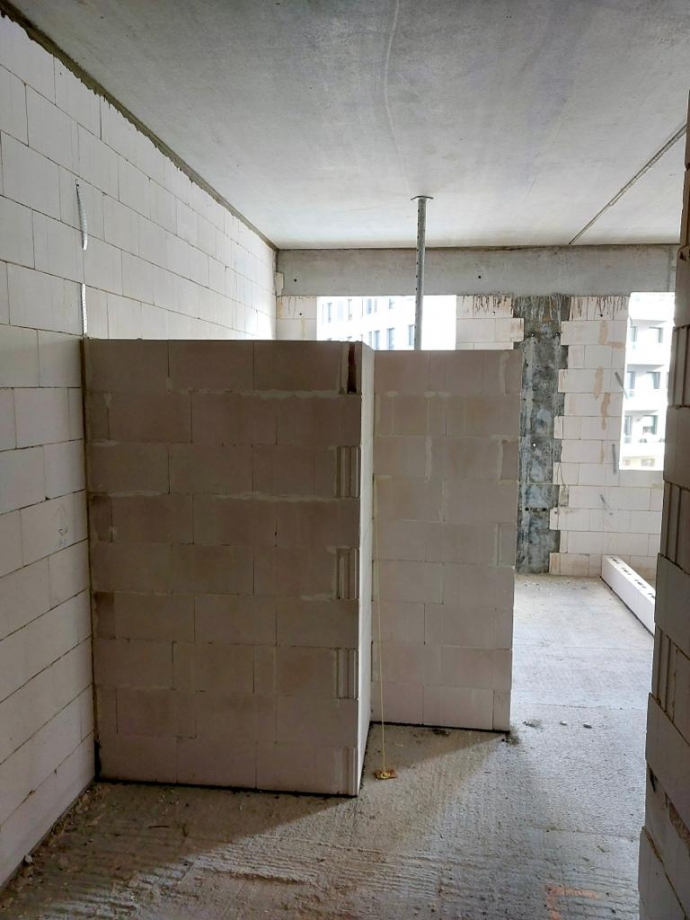

- Wykonanie ścian konstrukcyjnych piwnicy i klatek chodowych (poziom: -1) w budynku nr 8 – 100%
- Wykonanie stropu nad piwnicą w budynku nr 8 – 100%
- Wykonanie ścian konstrukcyjnych parteru i klatek schodowych (poziom: 0) w budynku nr 8 – 100%
- Wykonanie stropu nad parterem w budynku nr 8 – 100%
- Wykonanie ścian konstrukcyjnych I piętra i klatek schodowych (poziom: +1) w budynku nr 8 – 100%
- Wykonanie stropu nad I piętrem w budynku nr 8 – 100%
- Wykonanie ścian konstrukcyjnych II piętra i klatek schodowych (poziom: +2) w budynku nr 8 – 100%
- Wykonanie stropu nad II piętrem w budynku nr 8 – 100%
- Wykonanie ścian konstrukcyjnych III piętra i klatek schodowych (poziom: +3) w budynku nr 8 – 100%
- Wykonanie stropu nad III piętrem w budynku nr 8 – 100%
- Wykonanie ścian konstrukcyjnych IV piętra i klatek schodowych (poziom: +4) w budynku nr 8 – 100%
- Wykonanie stropu nad IV piętrem w budynku nr 8 – 100%
- Wykonanie ścian konstrukcyjnych V piętra i klatek schodowych (poziom: +5) w budynku nr 8 – 50%
- Wykonanie stropu nad V piętrem w budynku nr 8 – 30%

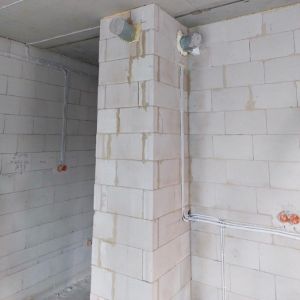

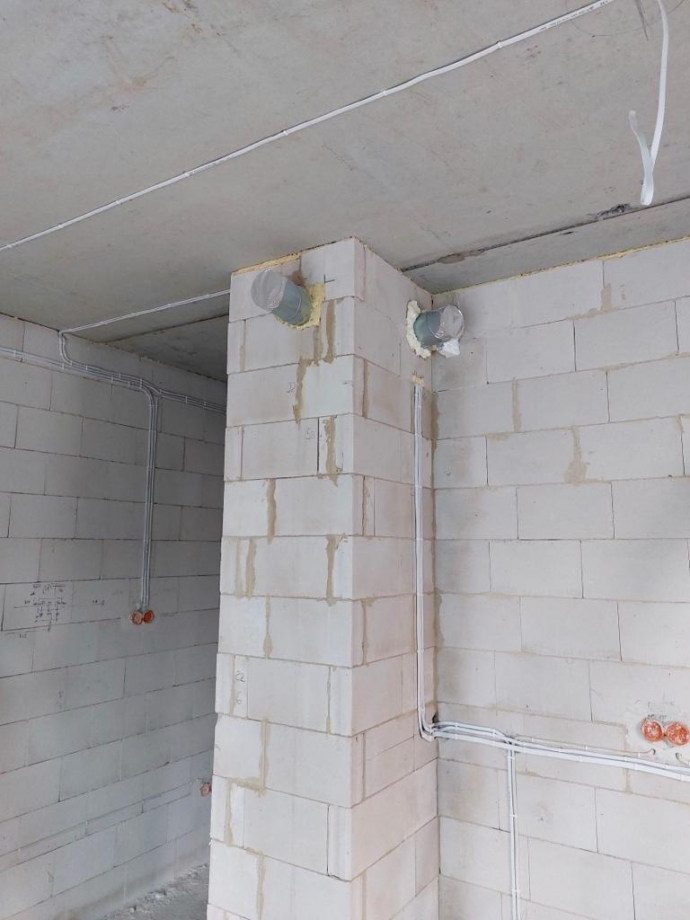

- Wykonanie pionów instalacyjnych wentylacji mechanicznej w budynku nr 8 - 30%

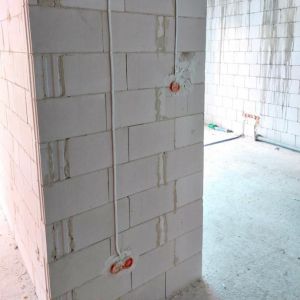

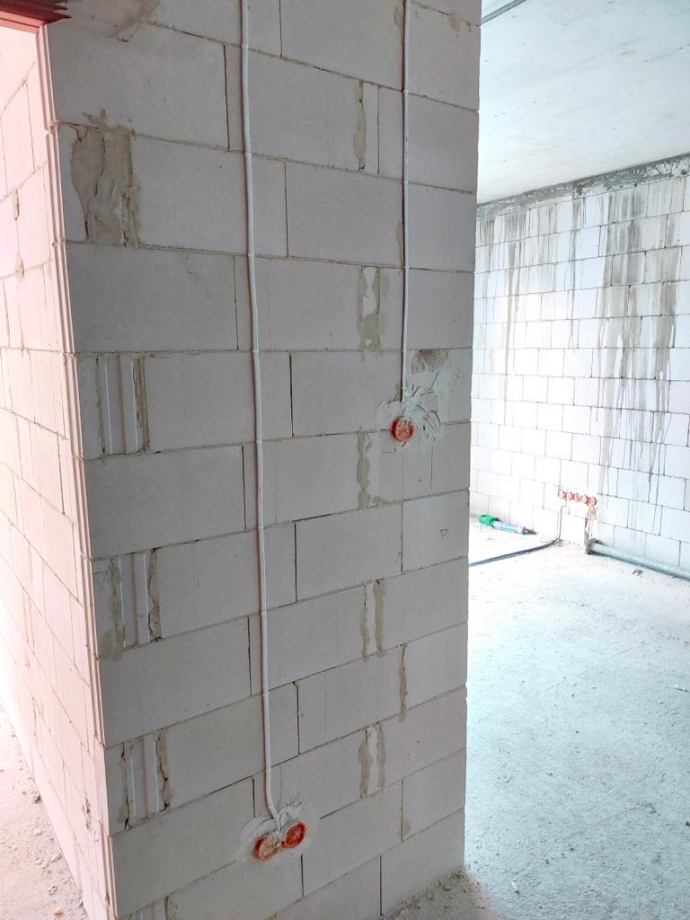

- Wykonanie instalacji elektrycznej w mieszkaniach budynku nr 8 – 30%

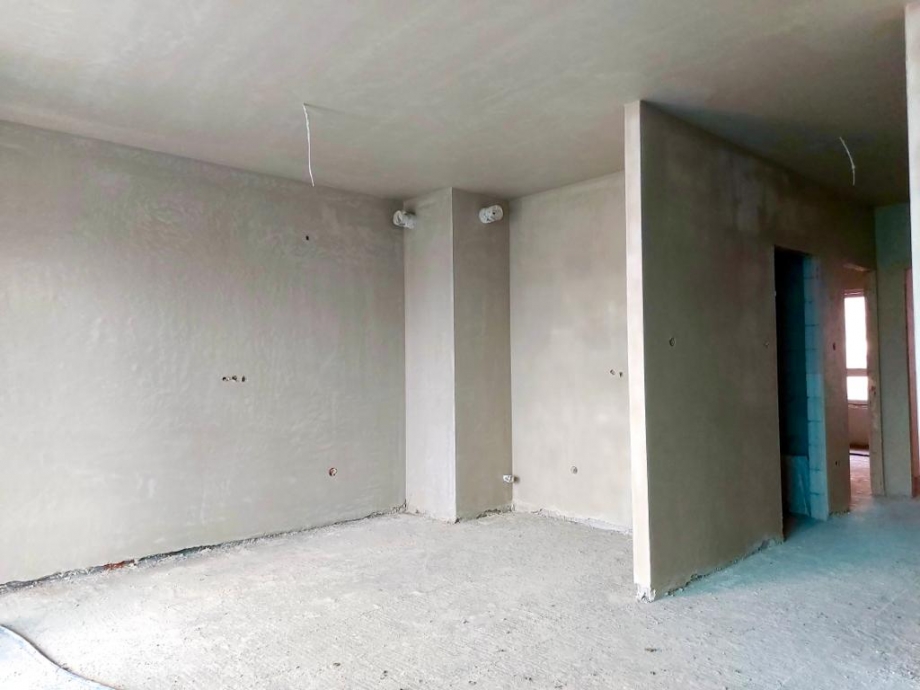

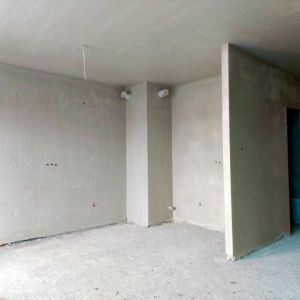

- Wykonanie tynków w mieszkaniach budynku nr 8 – 20%
- Wykonanie konstrukcji ścian kondygnacji garażowej pod budynkiem nr 9 – 100%
- Wykonanie belek i podciągów kondygnacji -1 w budynku nr 9 – 50%
- Wykonanie ścian konstrukcyjnych piwnicy i klatek schodowych (poziom: -1) w budynku nr 9 – 100%
- Wykonanie stropu nad piwnicą w budynku nr 9 – 100%
- Wykonanie ścian konstrukcyjnych parteru i klatek schodowych (poziom: 0) w budynku nr 9 – 100%
- Wykonanie stropu nad parterem w budynku nr 9 – 100%
- Wykonanie ścian konstrukcyjnych I piętra i klatek schodowych (poziom: +1) w budynku nr 9 – 100%
- Wykonanie stropu nad I piętrem w budynku nr 9 – 100%
- Wykonanie ścian konstrukcyjnych II piętra i klatek schodowych (poziom: +2) w budynku nr 9 – 100%
- Wykonanie stropu nad II piętrem w budynku nr 9 – 100%
- Wykonanie ścian konstrukcyjnych III piętra i klatek schodowych (poziom: +3) w budynku nr 9 – 100%
- Wykonanie stropu nad III piętrem w budynku nr 9 – 100%
- Wykonanie ścian konstrukcyjnych IV piętra i klatek schodowych (poziom: +4) w budynku nr 9 – 100%
- Wykonanie stropu nad IV piętrem w budynku nr 9 – 100%
- Wykonanie ścian konstrukcyjnych V piętra i klatek schodowych (poziom: +5) w budynku nr 9 – 40%
- Wykonanie stropu nad garażem w budynku nr 8 – 50%
- Wykonanie izolacji termicznej stropu kondygnacji garażowej dla budynku nr 8 – ok. 40%
- Wykonanie izolacji przeciwwodnej stropu kondygnacji garażowej dla budynku nr 8 – ok. 40%
- Wykonanie stropu nad garażem w budynku nr 9 – 20%
- Wykonanie pionów instalacyjnych wentylacji mechanicznej w budynku nr 9 - 5%
- Wykonanie instalacji elektrycznej w mieszkaniach budynku nr 9 – 3%
- Montaż stolarki okiennej w bud nr 8 – 30%
- Montaż stolarki okiennej w bud nr 9 – 10%
