31.01.2022

31.01.2022

Pomimo zimy, trwają pracę budowlane nad 4 etapem osiedla. Wylano już podkłady z chudego betonu pod fundamenty dla budynku 8. W budynku Luna, którego budowa zakończy się jeszcze w tym roku, wykonano m.in: izolacje dachu i tarasów, stolarkę okienną, ściany działowe, czy też tynki wewnętrzne. Zapraszamy do zapoznania się z kroniką budowy za styczeń.



Budynek 7 - LUNA

  • Konstrukcja budynku zakończona – 100%
  • Izolacja dachu i tarasów – 100%

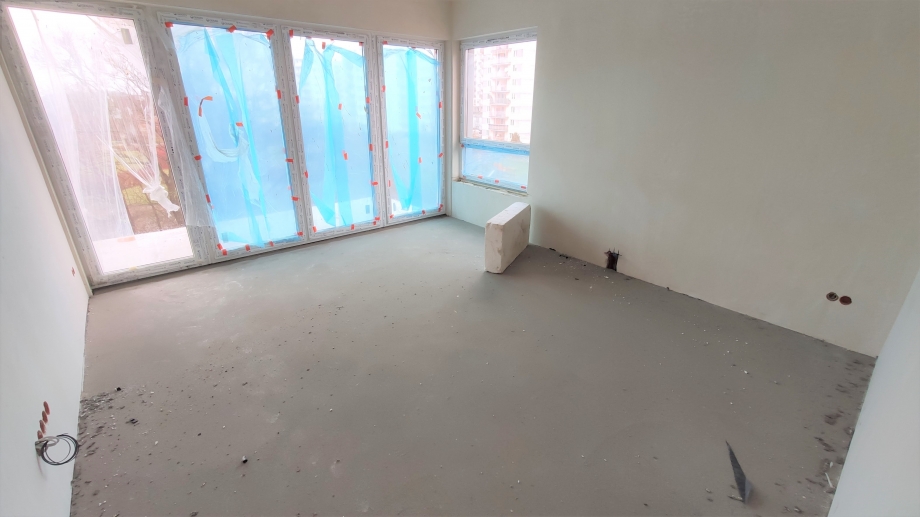

  • Stolarka okienne – 100 %

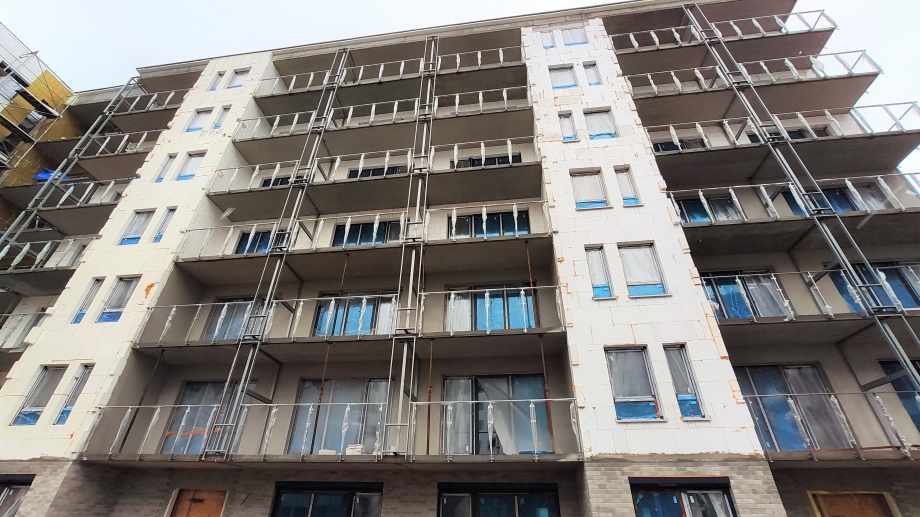

  • Elewacja – 70 % ( w tym konstrukcje balustrad 70%)
  • Ściany działowe wykonane – 100%

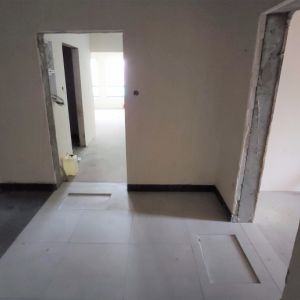

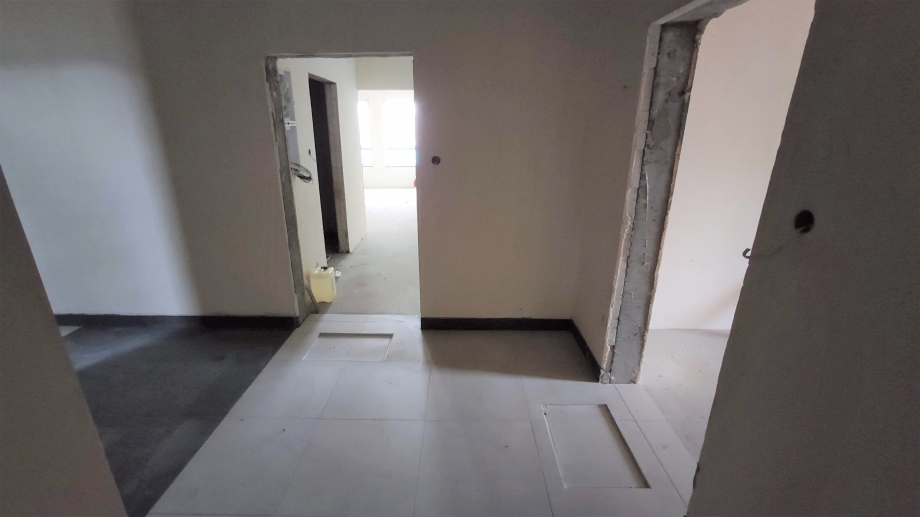

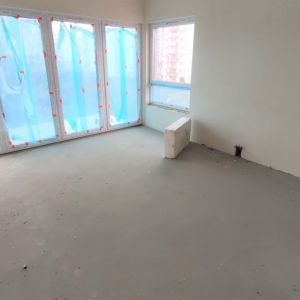

  • Tynki wewnętrzne mieszkania – 100%
  • Tynki wewnętrzne klatki schodowe – 100 %
  • Rozprowadzenie instalacji sanitarnych – 90 % (pozostały grzejniki)

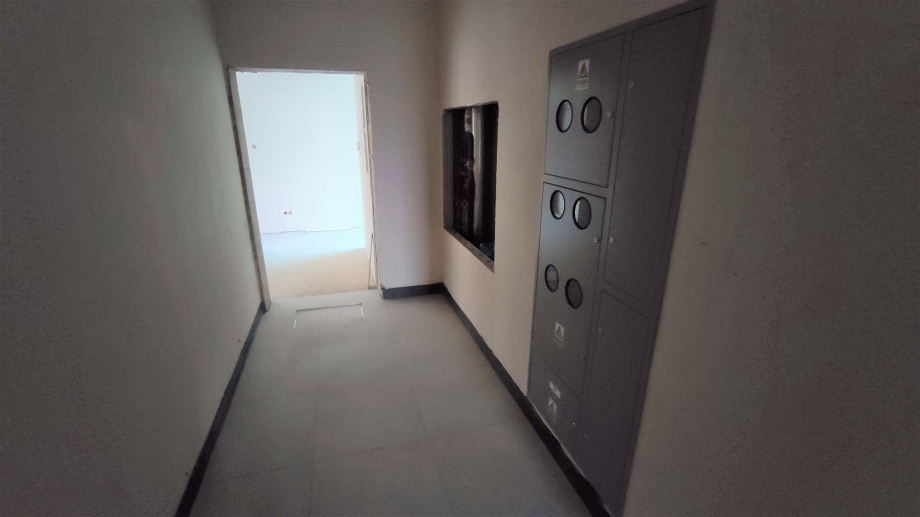

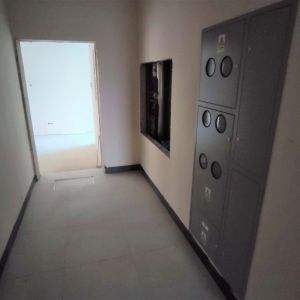

  • Rozprowadzenie instalacji elektrycznych – 90 % (pozostał osprzęt)
  • Posadzki cementowe w mieszkaniach – 85%
  • Posadzki cementowe na klatkach schodowych: 50%

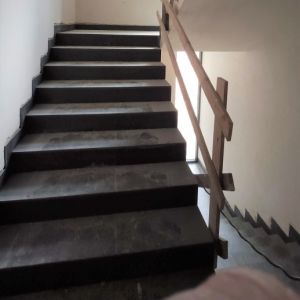

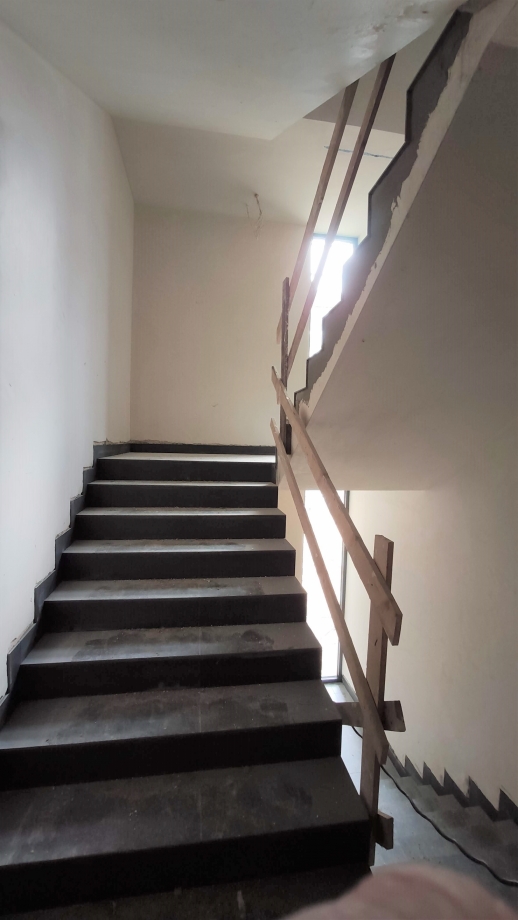

  • Rozpoczęto układanie płytek gresowych na klatkach schodowych (klatka B 90%, rozpoczęto prace na pozostałych klatkach)
  • Ułożono płytki w rowerowniach
  • Wykonano malowanie ścian i sufitów w garażu – 80%
  • Wykonano konstrukcję pod ściany komórek lokatorskich – 100 %
  • Wykonano warstwy izolacyjne i zasypano piaskiem patio
  • Wykonano konstrukcję pod mocowanie balustrad na balkonach

Budynek 8 i 9 - Saturn/Minerwa

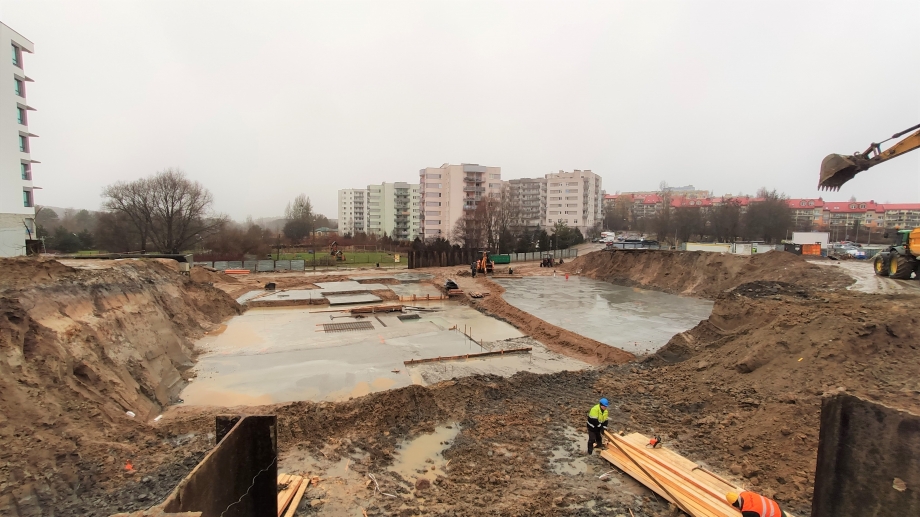

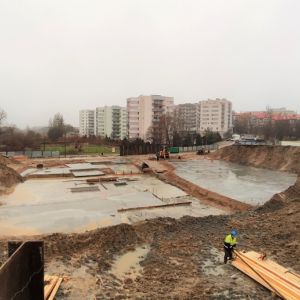

  • Trwają prace ziemne

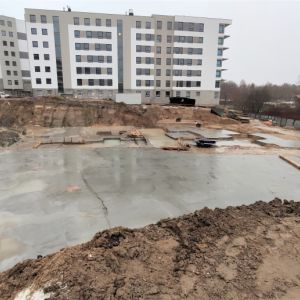

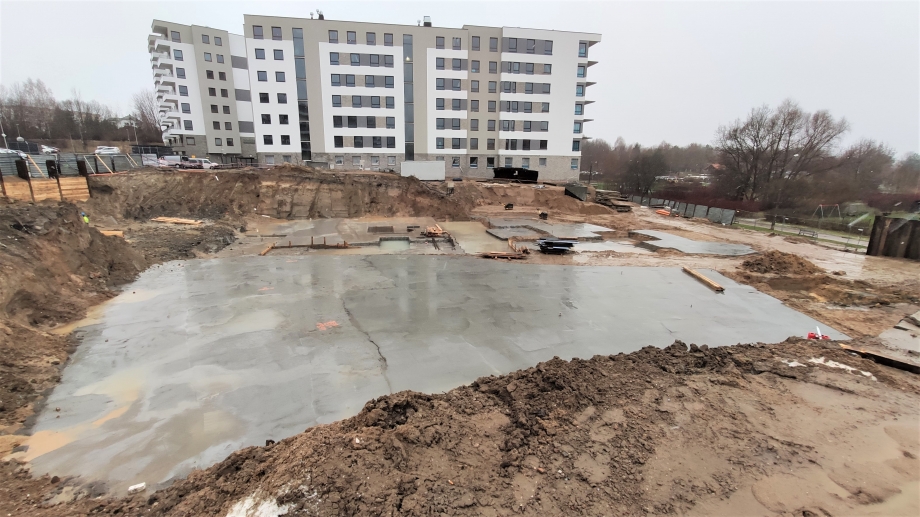

  • Wylano podkłady z chudego betonu pod fundamenty dla budynku 8
  • Wzdłuż granicy  Etapem 1 w trakcie wykonania jest zabezpieczenie wykopu pod budynek nr 9



WRÓĆ DO KRONIKI

ZamknijStrona używa cookies (ciasteczek). W przeglądarkach internetowych można zmienić ustawienia dotyczące cookies. Zablokowanie możliwości zapisywania plików cookies może spowodować utrudnienia lub brak działania niektórych funkcji serwisu. Niedokonanie zmian ustawień przeglądarki internetowej na ustawienia blokujące zapisywanie plików cookies jest jednoznaczne z wyrażeniem zgody na ich zapisywanie. Polityka prywatności
