31 marca 2021
Zapraszamy do lektury nowego wpisu o postępach prac na budowie osiedla Aurora. A może nas odwiedzicie? Zobaczcie jak budujemy i jak pięknie zmienia się nasz park na wiosnę.
Etap 3.1

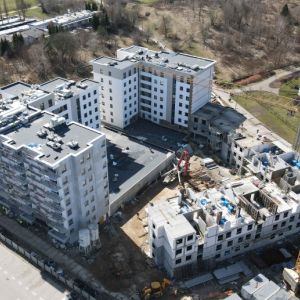

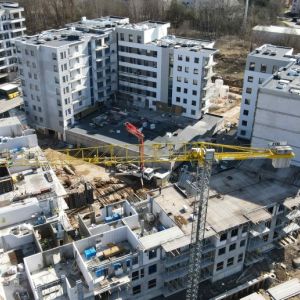

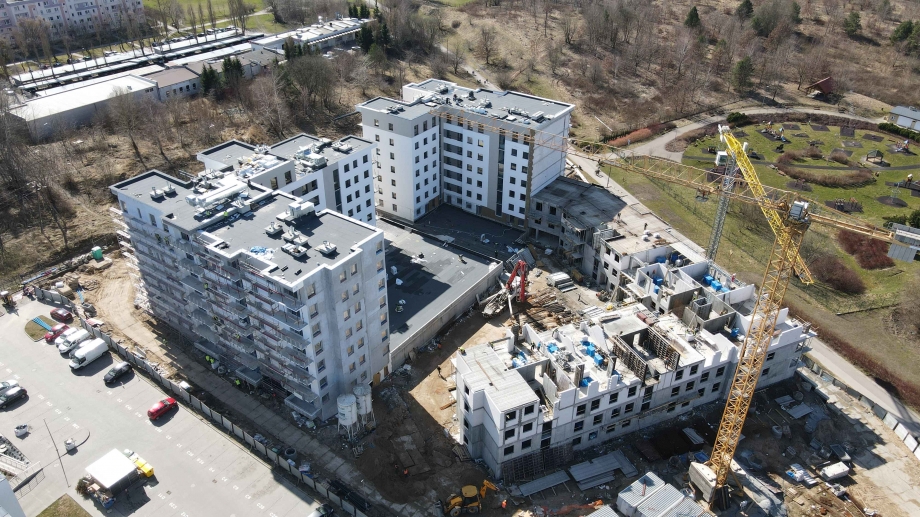

Budynek 5 - Fortuna
Wykonana konstrukcja budynku.
Zakończono izolację stropu piwnic.
Rozprowadzenie poziomów instalacji wod.-kan. 100 %.
Rozprowadzenie c.o. dla kondygnacji podziemnych zakończone.

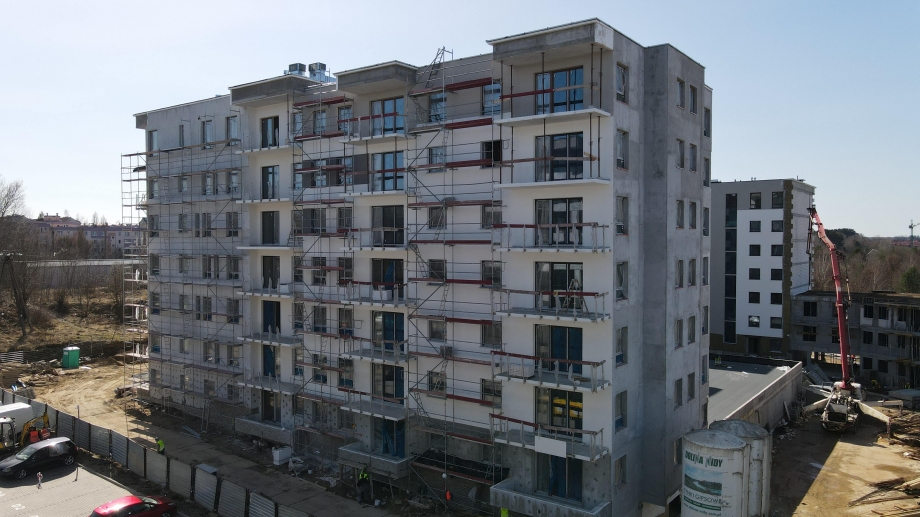

Stolarka okienna zakończona.
Zakończono wykonywanie ścian działowych i wykonano rozprowadzenia instalacji elektrycznej dla mieszkań.
Zrealizowano wykonanie pionów kanalizacyjnych, wentylacji hybrydowej i okapów dla mieszkań.

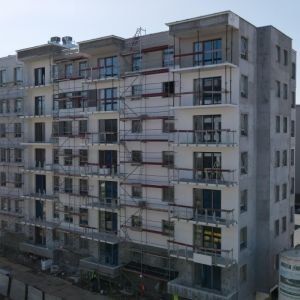

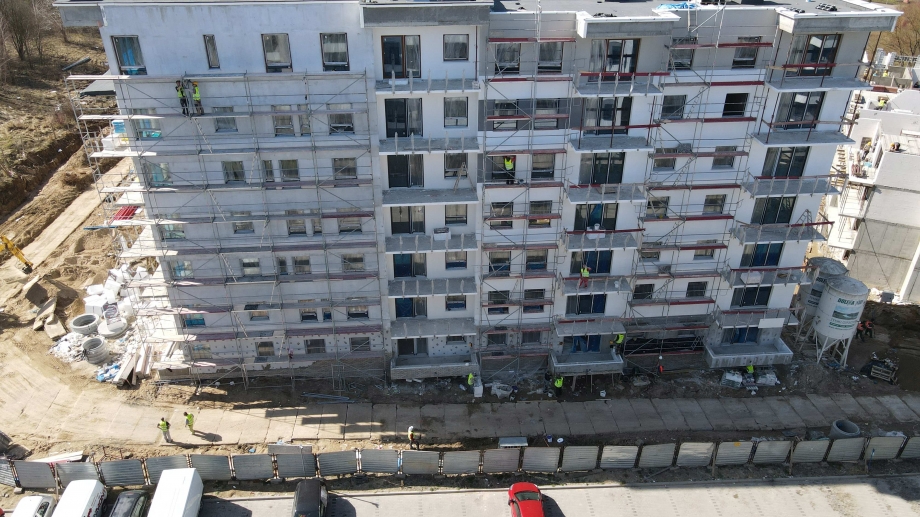

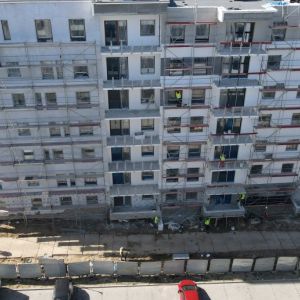

Trwają prac związane z dociepleniem budynku - 75 %.
Zrealizowane są tynki wewnętrzne.

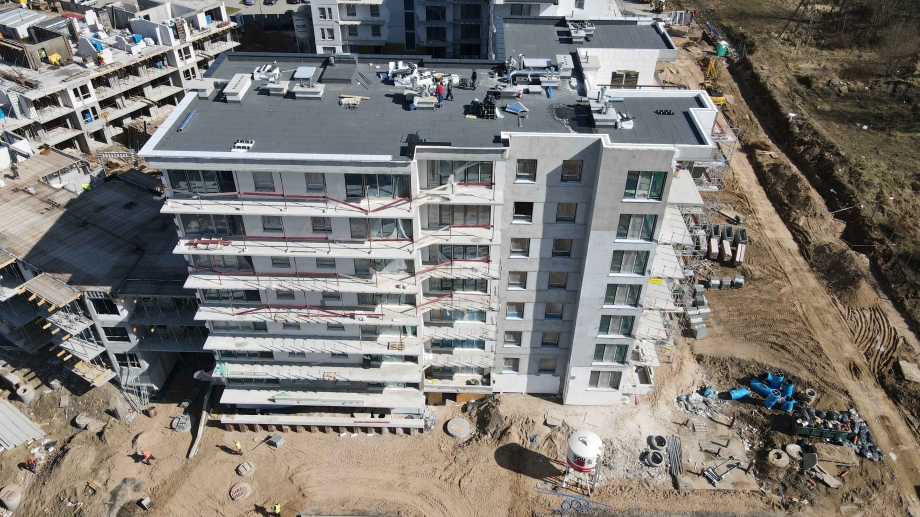

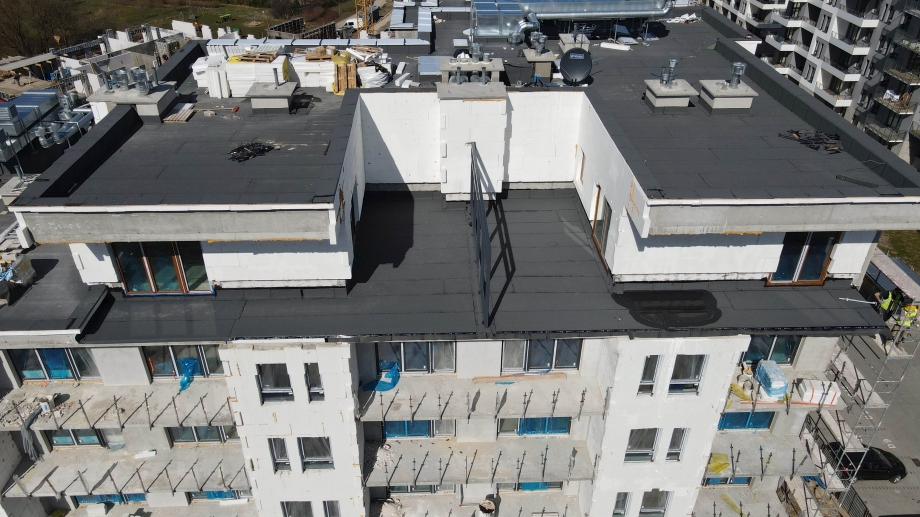

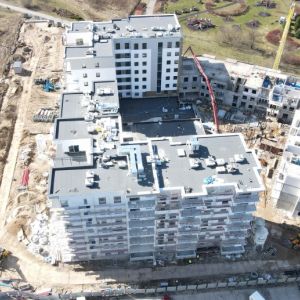

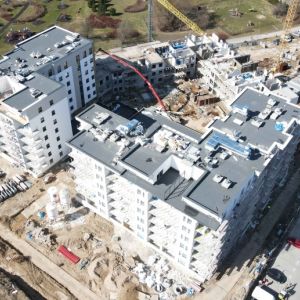

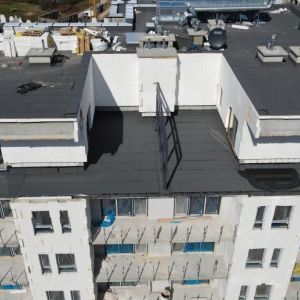

Wykonywanie izolacji na dachu - 85%.
Patio - 10 %.

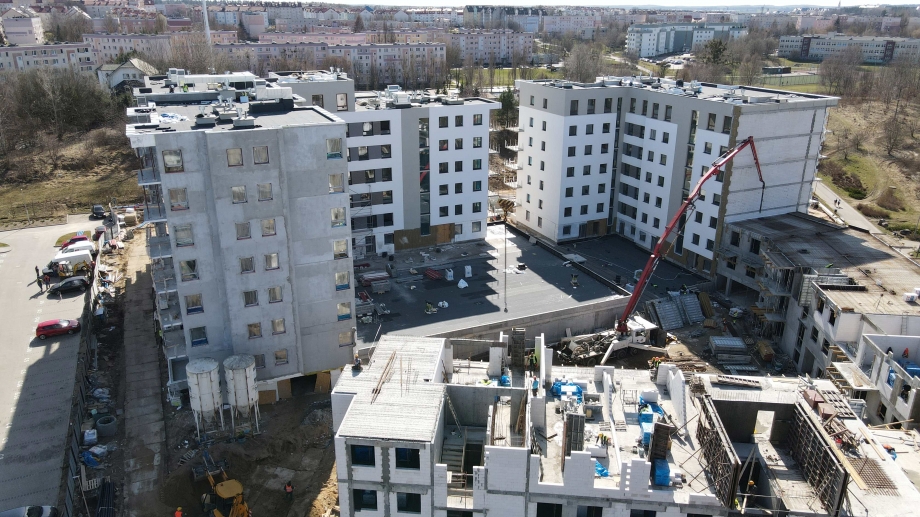

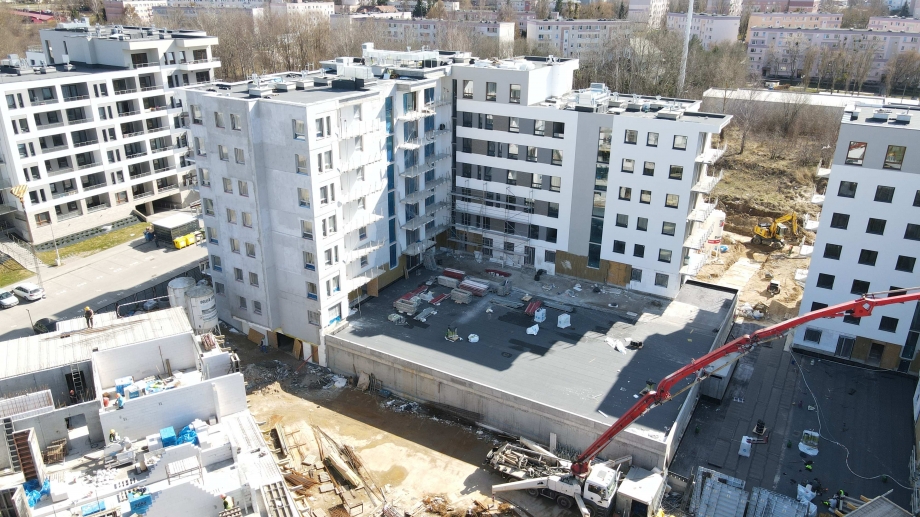

Budynek 6 - Sol
Wykonana konstrukcja komplet budynku.
Zakończono izolację stropu piwnic.
Rozprowadzenie poziomów instalacji wod.-kan. 0 %.
Rozprowadzenie c.o. dla kondygnacji podziemnych zakończone.
Stolarka okienna zakończona.

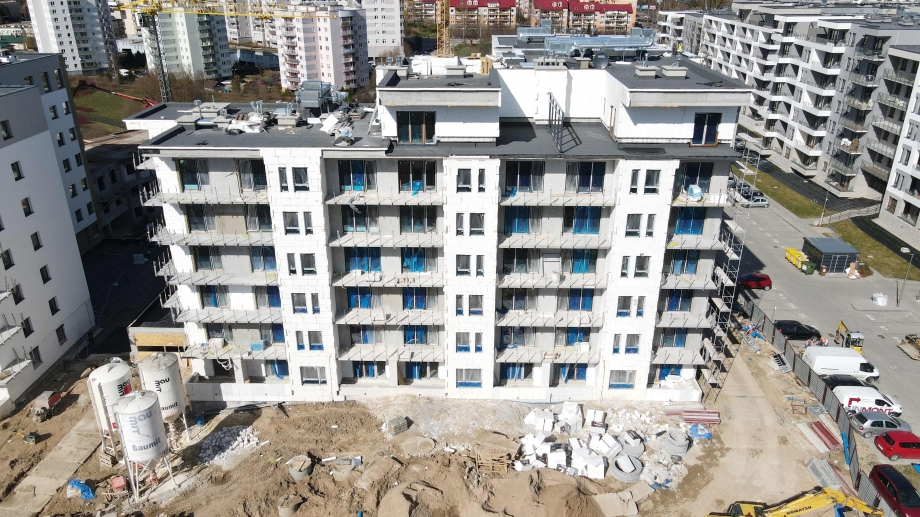

Zakończono wykonywanie ścian działowych – 100% i rozprowadzenia instalacji elektrycznej dla mieszkań - zakończone.
Zrealizowano wykonanie pionów kanalizacyjnych – 100% i wentylacji hybrydowej i okapów dla mieszkań – 100%.
Trwają prace związane z dociepleniem budynku - 75 %.
Realizowane są tynki wewnętrzne – 58 %.
Wykonywanie izolacji na dachu - 85%.
Patio - 10 %.
Etap 3.2
Budynek 7 - Luna
Konstrukcja garażu – 100%.
Ściany konstrukcyjne parteru - 100%.
Stropy nad parterem - 100%.
I piętro konstrukcja - 100%.
Strop na I piętrem - 100%.
II piętro konstrukcja - 100 %.
Strop nad II piętrem - 40%.
III piętro kontrukcja - 10 %.
