30.07.2021

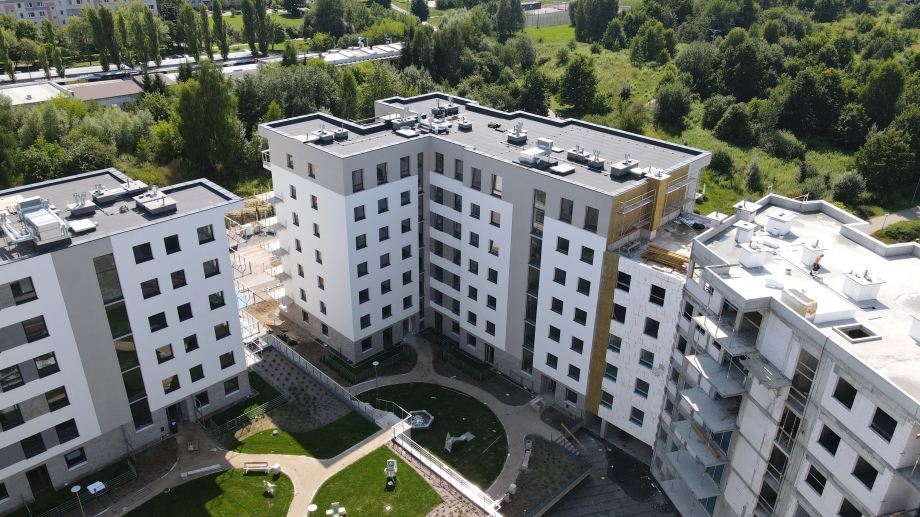

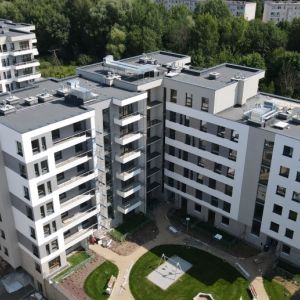

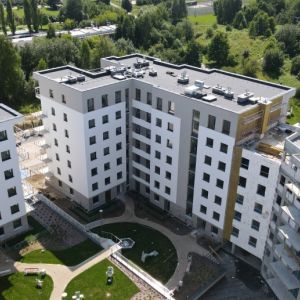

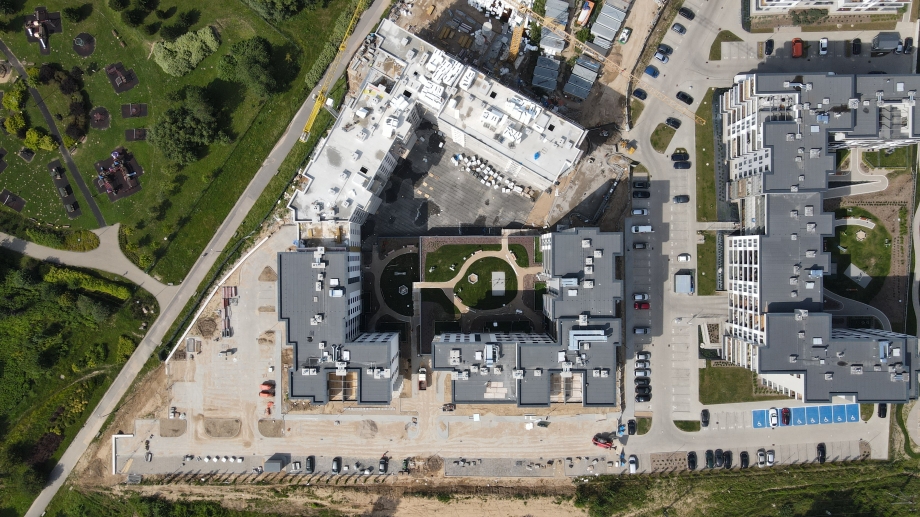

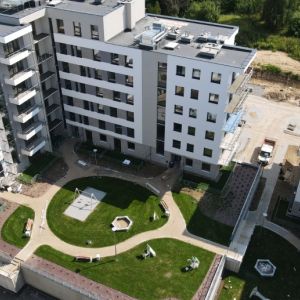

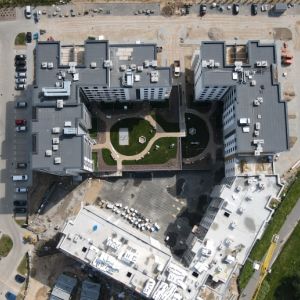

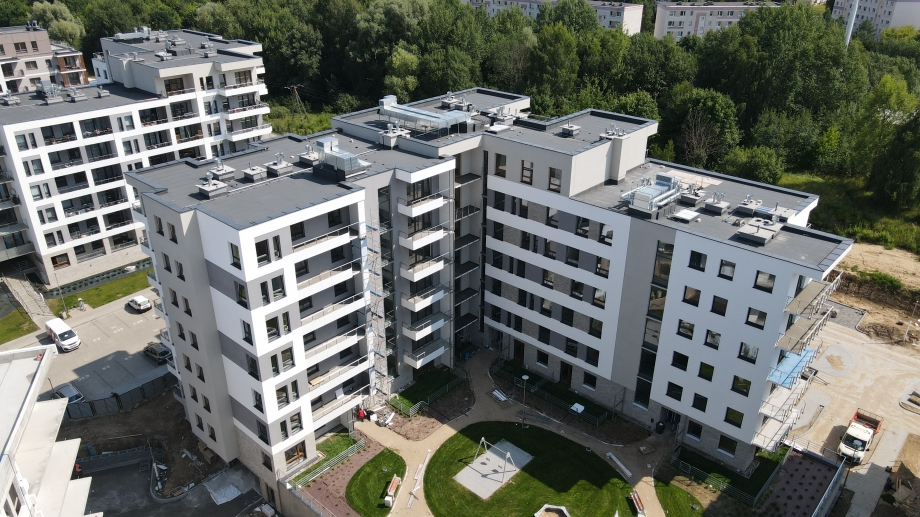

Już coraz bliżej do całkowitego zakończenia budowy dla etapu 3.1. Ukończono w pełni wiele elementów budowy. W budynkach Fortuna oraz Sol wykonano między innymi: montaż grzejników, ułożono płytki na klatkach schodowych, zamontowano całą stolarkę drzwiową ( drzwi do mieszkań oraz drzwi techniczne). Trwają prace związane z montażem balustrad i zabudów HPL oraz prace związane z wykończeniem klatek schodowych. Zapraszamy do zapoznania się z lipcową kroniką budowy osiedla Aurora.
Etap 3.1.
Budynek 5 - FORTUNA
- Elewacja budynku - ukończono - 100%
- Układanie płytek na klatkach schodowych – 100%
- Montaż grzejników - 100%
- Trwają prace związane z zabudowami komórek lokatorskich
- Trwają prace związane z montażem balustrad i zabudów HPL
- Wykonano posadzki w garażu na poziomie -2
- Trwają prace przygotowawcze do wykonania posadzki w garażu poziom -1
- Drzwi do mieszkań i drzwi techniczne -100% / stolarka drzwiowa - 100%
- Trwają prace związane z wykończeniem klatek schodowych (malowanie)
- Wykonano hydroizolacje na balkonach - 100%
- Patio zaawansowanie 90%
Budynek 6 - SOL
- Elewacja budynku - ukończono - 100 %
- Układanie płytek na klatkach schodowych – 100%
- Montaż grzejników - 100%
- Trwają prace związane z zabudowami komórek lokatorskich
- Trwają prace związane z montażem balustrad i zabudów HPL
- Wykonano posadzki w garażu na poziomie -2
- Wykonano posadzkę w garażu – 100%
- Drzwi do mieszkań i drzwi techniczne - 100% / stolarka drzwiowa - 100%
- TrwaJą prace związane z wykończeniem klatek schodowych (malowanie)
- Trwają prace związane z wykonananiem hydroizolacji na balkonach
- Patio zaawansowanie 90 %
- Oraz prace drogowe (parkingi, drogi dojazdowe, wjazdy do garażu) na ukończeniu - 95%

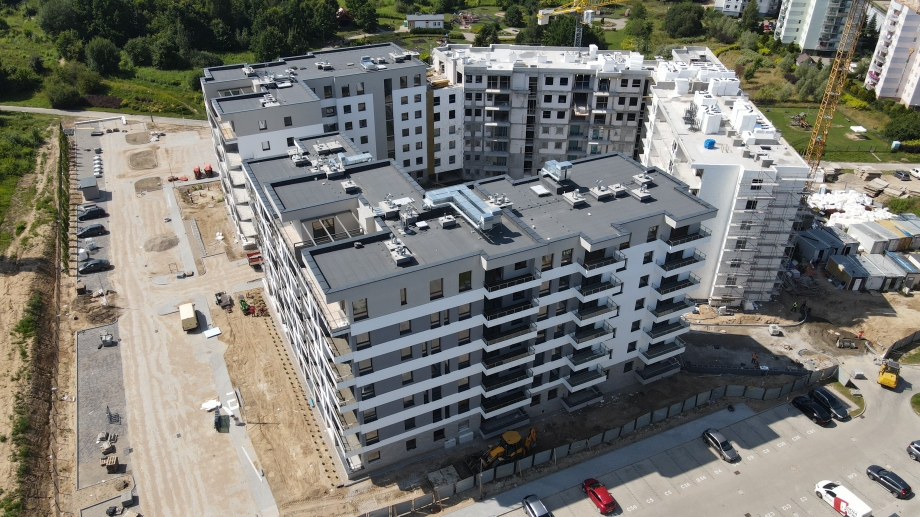

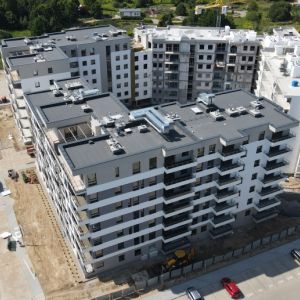

Etap 3.2.
Budynek 7 - LUNA
- Konstrukcja garażu – 100%
- Ściany konstrukcyjne parteru - 100 %
- Stropy nad parterem - 100 %
- I piętro konstrukcja - 100 %
- Strop nad I piętrem - 100 %
- II piętro konstrukcja - 100 %
- Strop nad II piętrem - 1000%
- III piętro kontrukcja - 100 %
- Strop nad III piętrem - 100%
- IV piętro konstrukcja - 100 %
- Strop nad IV piętrem - 100%
- V piętro konstrukcja - 100 %
- Strop nad V piętrem - 100%
- VI piętro konstrukcja - 100 %
- Strop nad VI piętrem - 100%
- Konstrukcja budynku zakończona – 100%
- Ściany działowe wykonane do 4 piętra – 100 %
- Trwają prace związane ze stawianiem ścian działowych na 5 piętrze
- Instalacje wykonane do 4 piętra – 100 %
- Trwa montaż stolarki okiennej – zamontowano: na parter, 1, 2, 3 i 4 piętro
- Montaż pionów instalacyjnych 95%
- Rozpoczęto prace związane z dociepleniem elewacji
- wykonano poszycie - papa podkładowa na stropie garażu (patio)
- Rozpoczęto prace związane z izolacją dachu
