30.04.2022

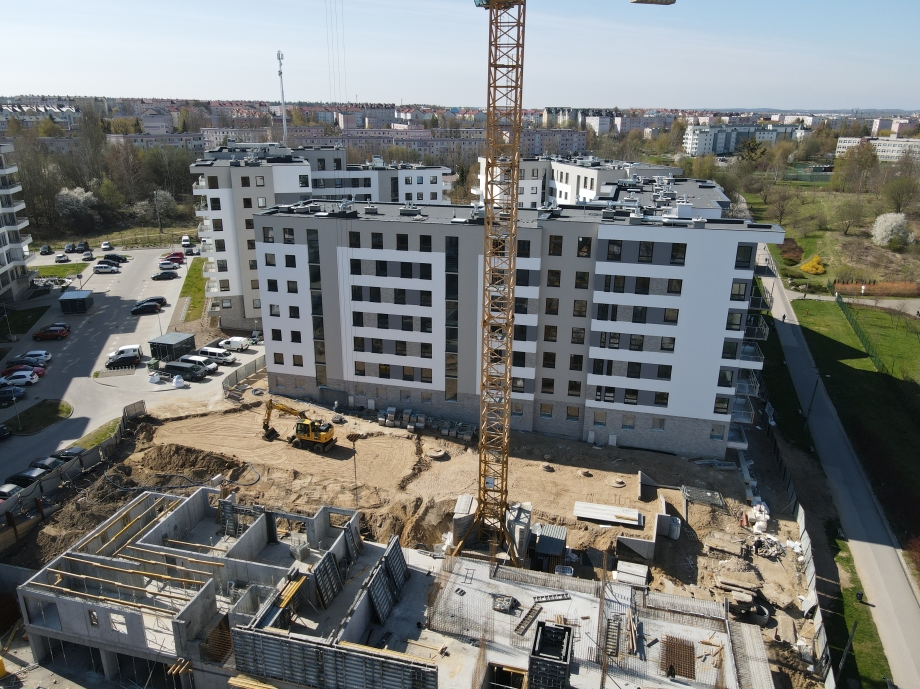

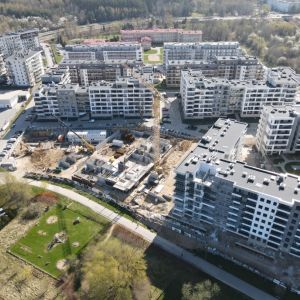

Za nami kolejny pracowity miesiąc na osiedlu Aurora w Olsztynie. W budynku Luna, etap 3.2, w całości zostały wykonane: tynki wewnętrzne mieszkań, tynki na klatkach schodowych oraz posadzki cementowe w mieszkaniach. Ten budynek zostanie oddany do użytkowania jeszcze w tym roku. Równocześnie trwają prace nad ostatnim, czwartym, etapem inwestycji. Trwa wykonywanie ścian piwnicy i klatek schodowych poziomu: -1 oraz wykonywanie konstrukcji ścian kondygnacji garażowej pod budynkiem nr 8 (Saturn). Budynki zostaną oddane do użytkowania na jesień 2023 roku. Zapraszamy do kontaktu z biurem sprzedaży: mieszkania@aurora.olsztyn.pl ; tel.: 724 222 323
Stan zaawansowania:

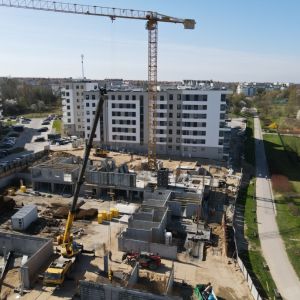

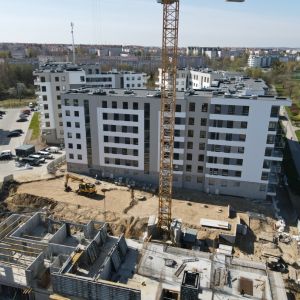

Budynek 7 - LUNA
- Konstrukcja budynku zakończona – 100%
- Izolacja dachu i tarasów – 100%

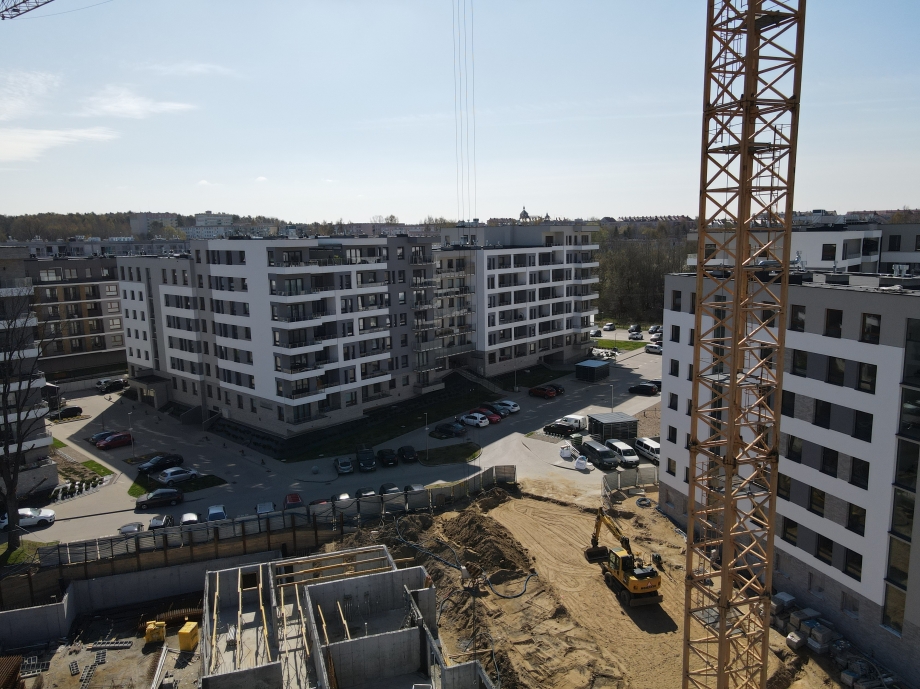

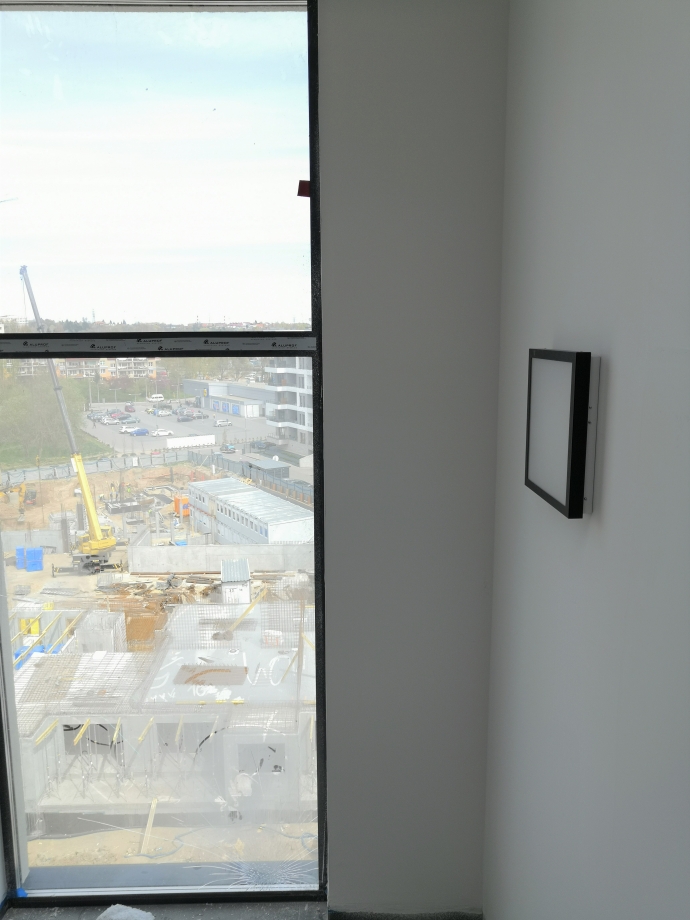

- Stolarka okienna – 100 %
- Elewacja – 90 % ( w tym konstrukcje balustrad 90%)
- Ściany działowe wykonane – 100%

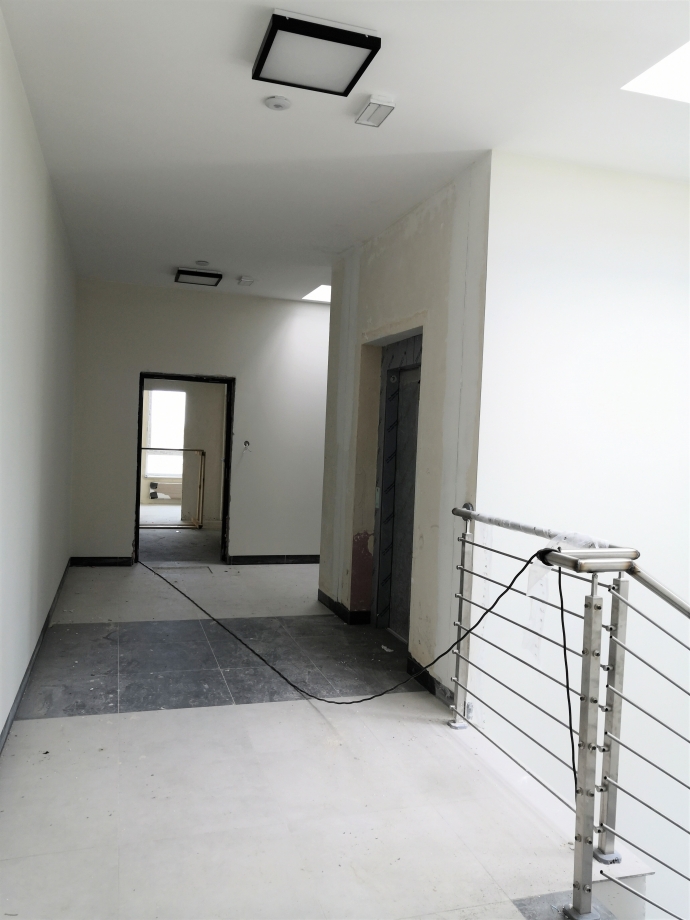

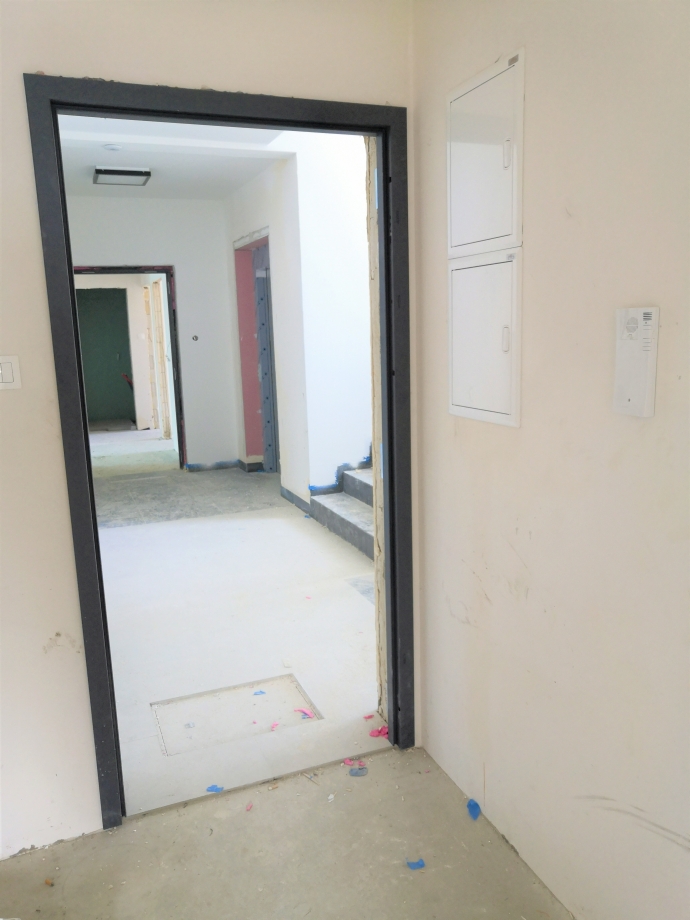

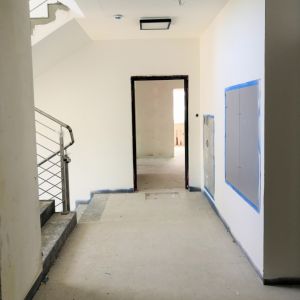

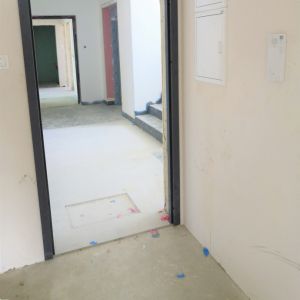

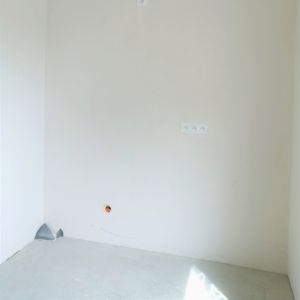

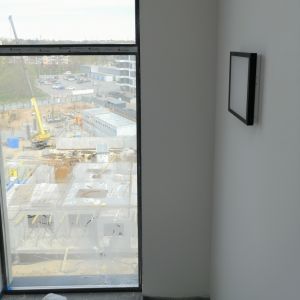

- Tynki wewnętrzne mieszkania – 100%
- Tynki wewnętrzne klatki schodowe – 100 %
- Rozprowadzenie instalacji sanitarnych – 98 %
- Rozprowadzenie instalacji elektrycznych – 98 %
- Posadzki cementowe w mieszkaniach – 100%
- Posadzki cementowe na klatkach schodowych: 100%
- Ułożono płytki gresowe na klatkach schodowych – 98%
- Ułożono płytki w rowerowniach – 100%

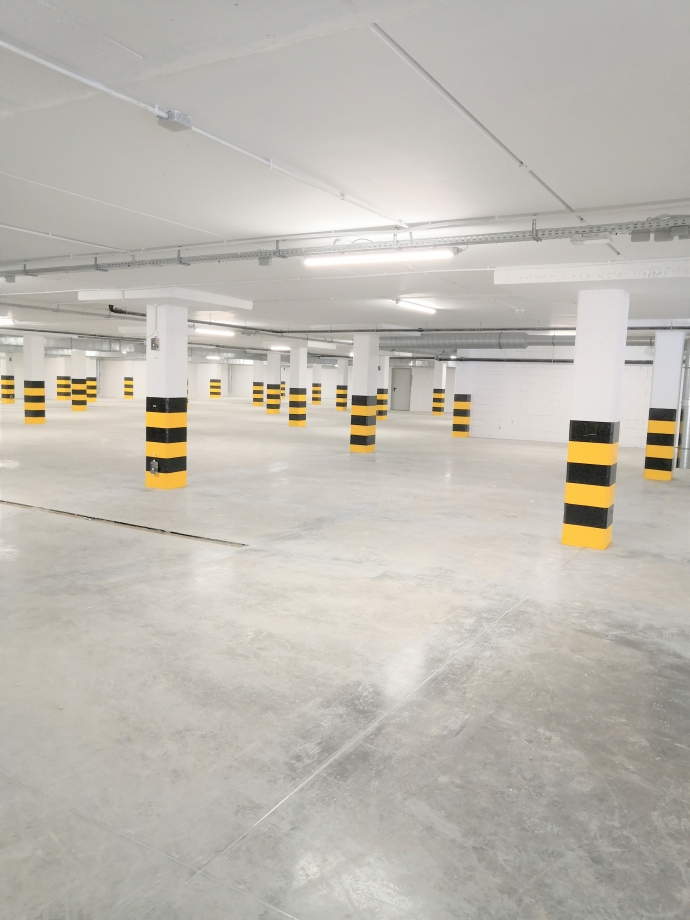

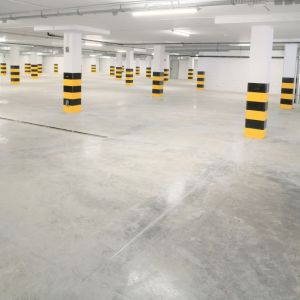

- Wykonano malowanie ścian i sufitów w garażu – 90%

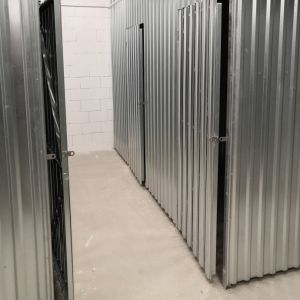

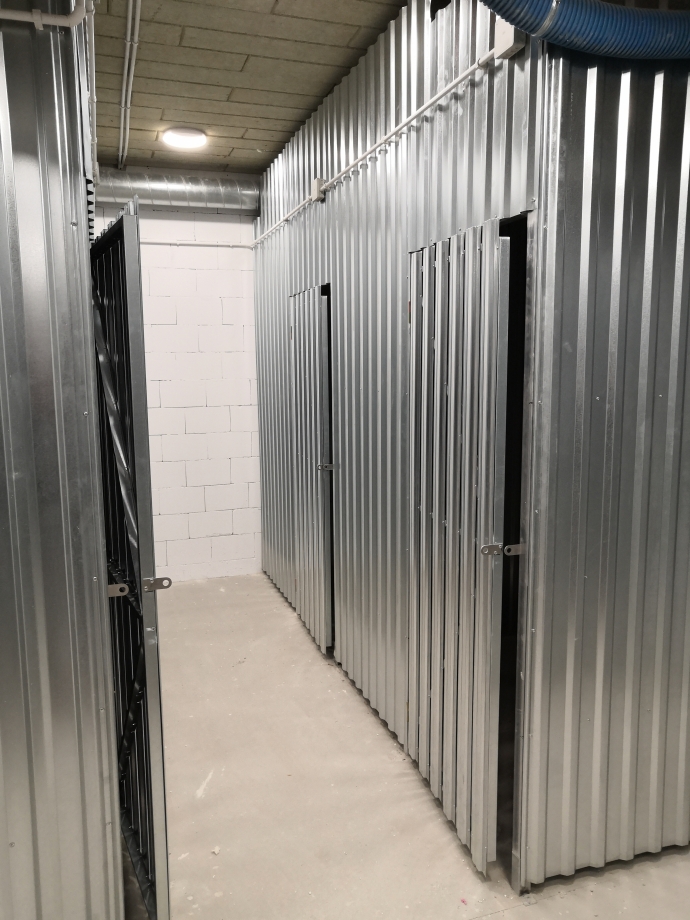

- Wykonano konstrukcję pod ściany komórek lokatorskich – 100 %
- Rozpoczęto montaż poszycia ścian komórek lokatorskich – 98%
- Wykonano warstwy izolacyjne i zasypano piaskiem patio
- Wykonano konstrukcję pod mocowanie balustrad na balkonach

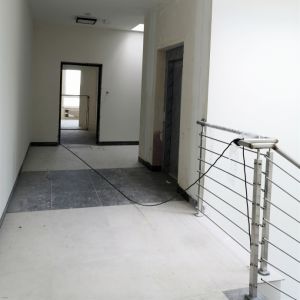

- Montaż balustrad na klatkach schodowych – 90%

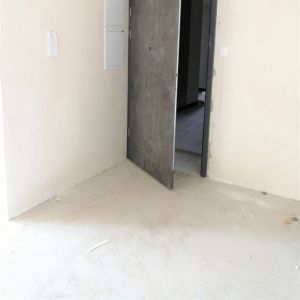

- Rozpoczęto montaż ościeżnic drzwi wejściowych do mieszkań – 95%

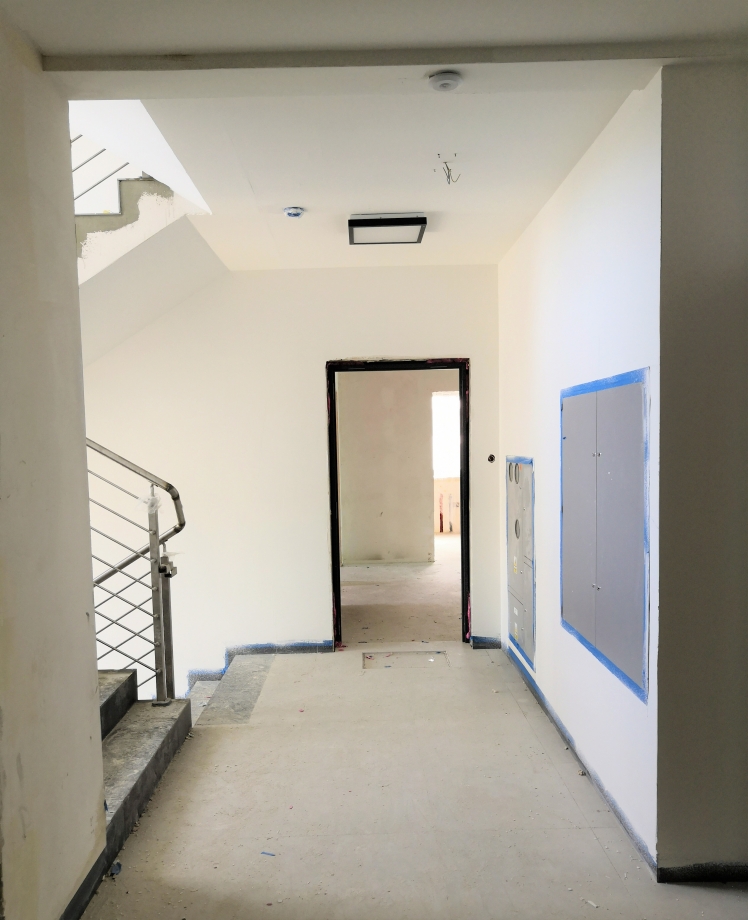

- Trwa montaż przedścianek w łazienkach – 70%
- Trwa montaż skrzydeł drzwi wejściowych do mieszkań – 40%
- Trwa montaż osprzętu elektrycznego na klatkach schodowych – 80%
- Trwa montaż osprzętu elektrycznego w mieszkaniach (gniazda, włączniki, domofony) – 80%

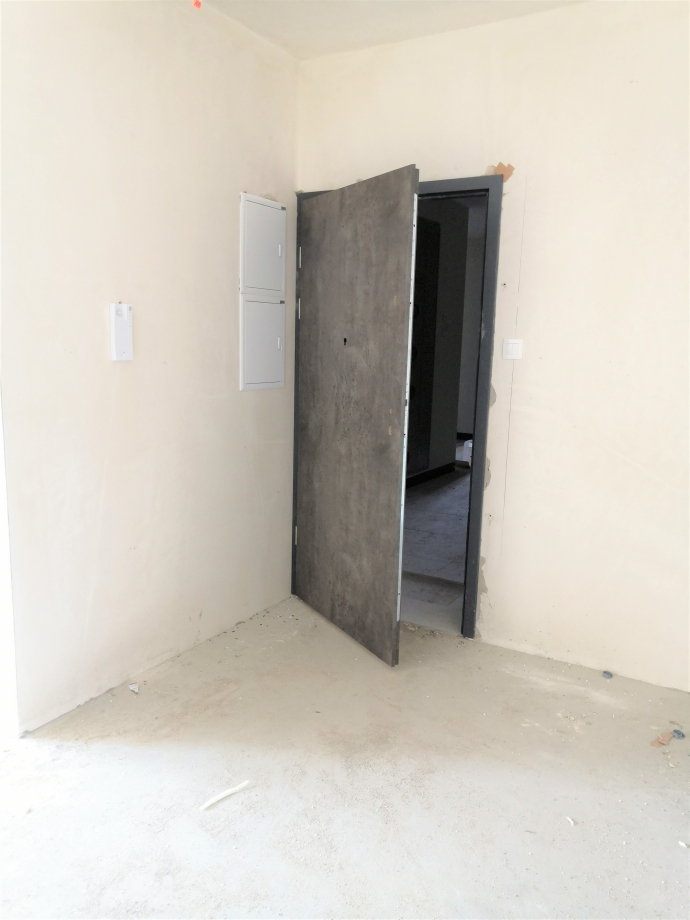

- Trwa montaż drzwi technicznych do pomieszczeń w piwnicach – 90%
- Trwa szpachlowanie ścian na klatkach schodowych – 50%

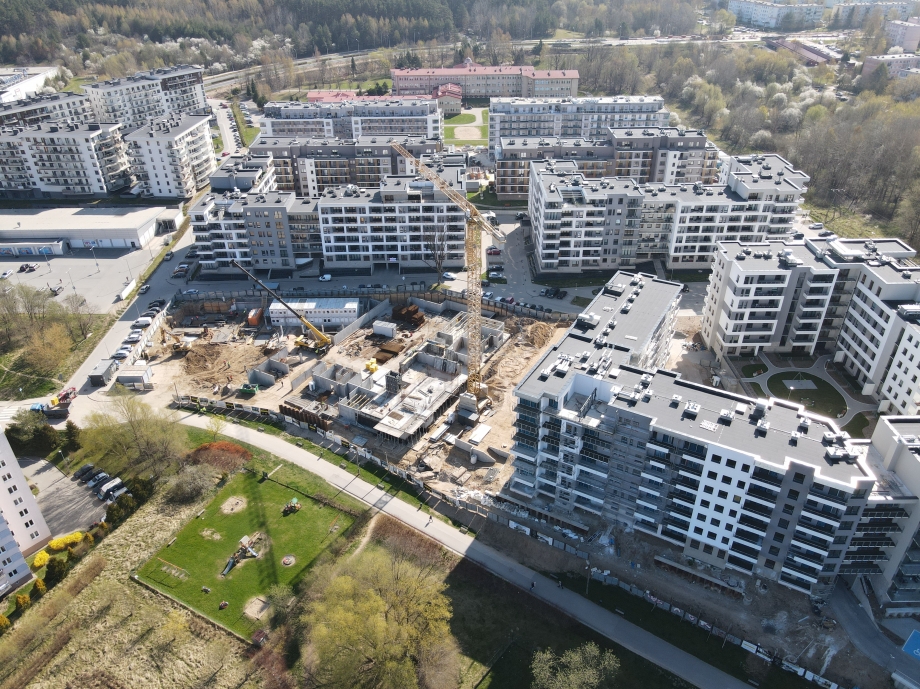

Budynek 8 i 9 - SATURN i MINERWA

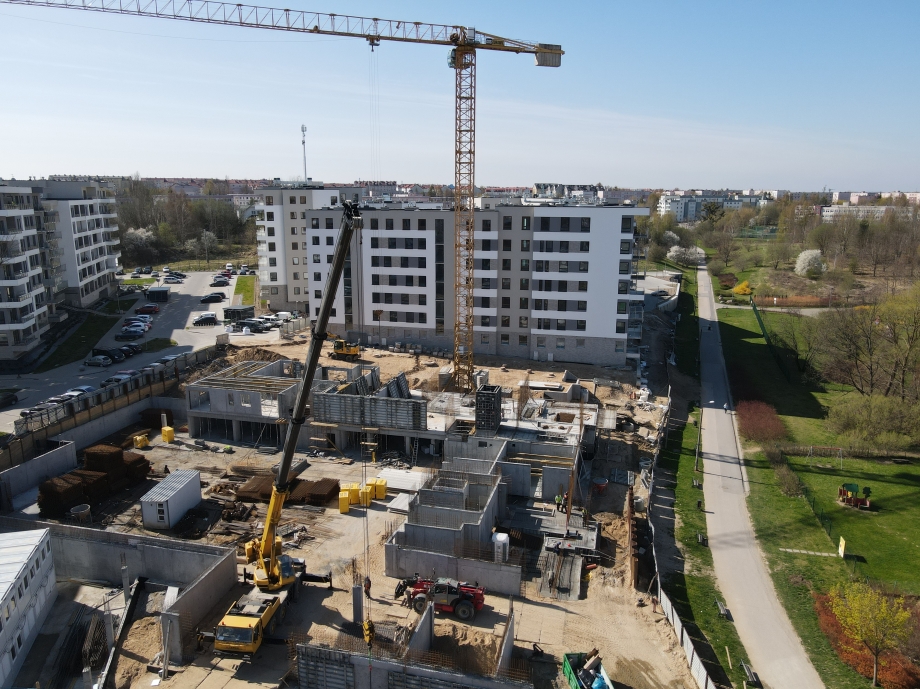

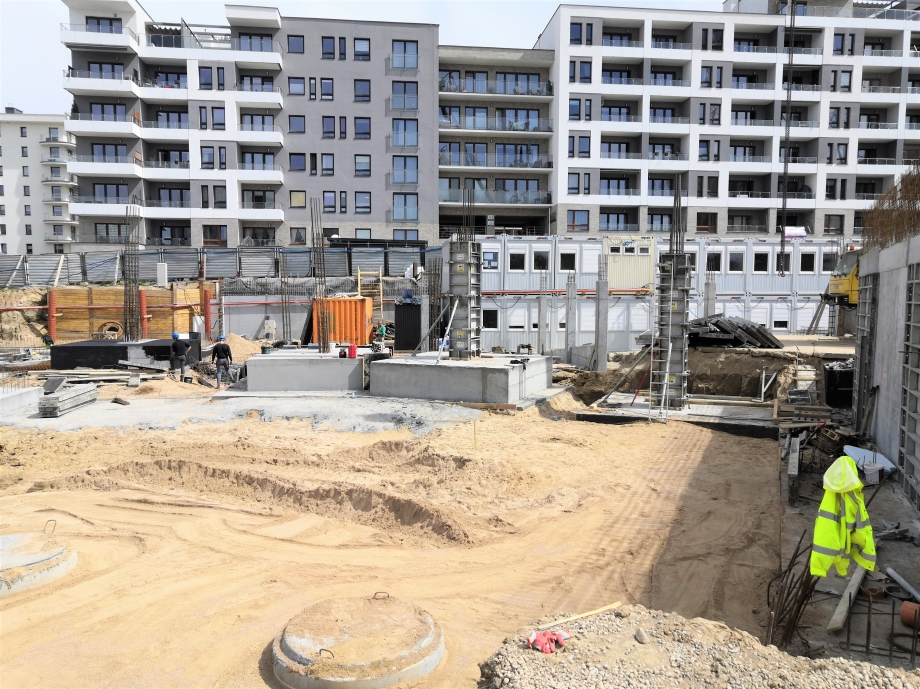

- Trwają prace ziemne – 80%
- Wylano podkłady z chudego betonu pod fundamenty dla budynku 8 – 90%
- Wzdłuż granicy Etapem 1 wykonano zabezpieczenie wykopu pod budynek nr 9 – 100%
- Wykonano grodzice stalowe zabezpieczające istniejący ciepłociąg – 90%
- Ławy fundamentowe – 75%
- Stopy fundamentowe – 70%

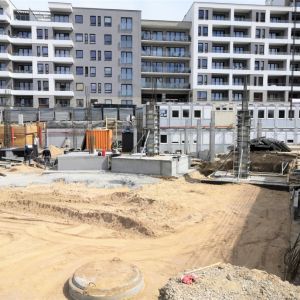

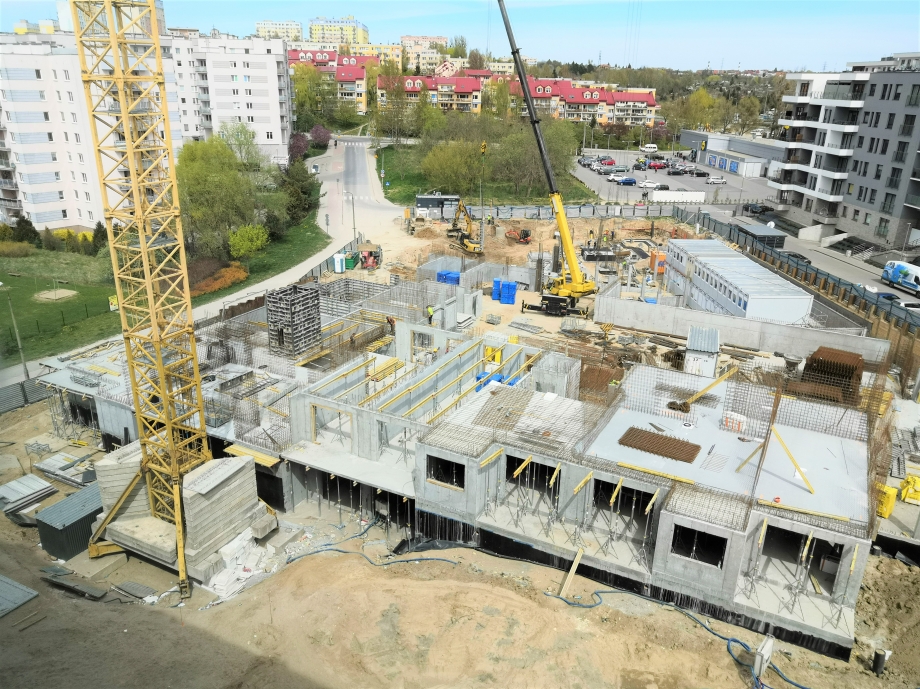

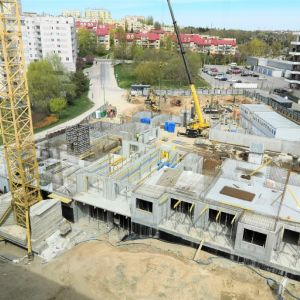

- Trwa wykonywanie konstrukcji ścian kondygnacji garażowej pod budynkiem nr 8 – ok. 60%
- Trwa wykonywanie ścian piwnicy i klatek schodowych poziomu: -1 – 80%
- Rozpoczęto montaż stropów na częścią piwniczną budynku nr 8 – 70%
WRÓĆ DO KRONIKI
