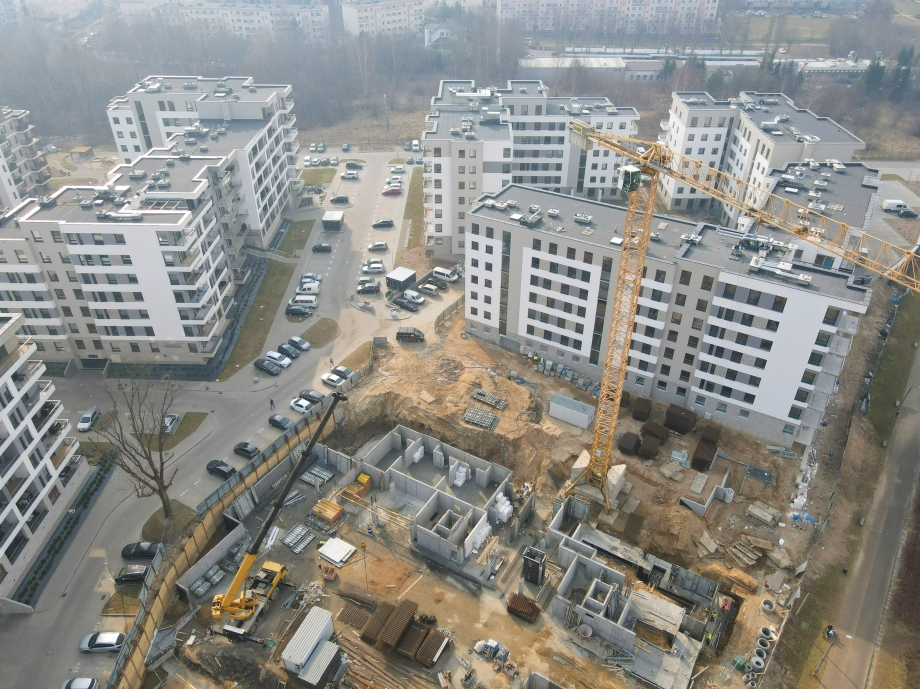

30.03.2022

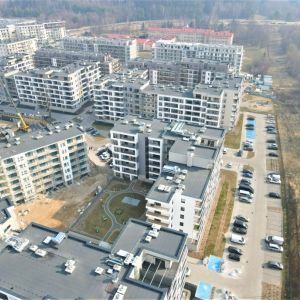

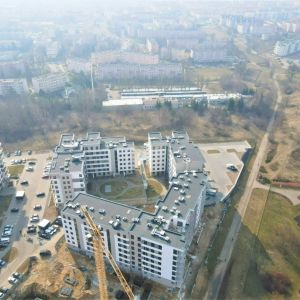

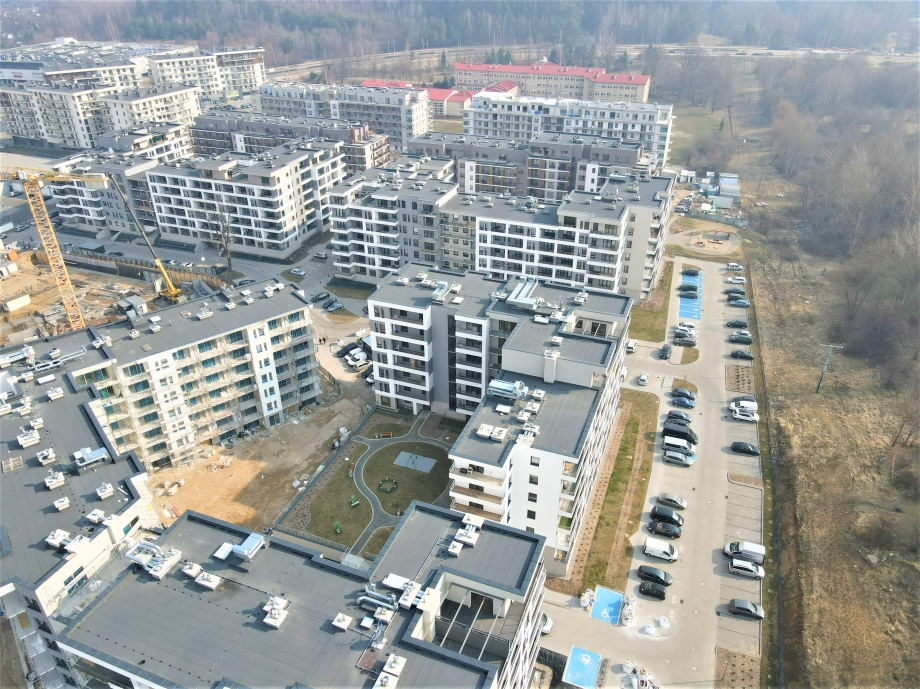

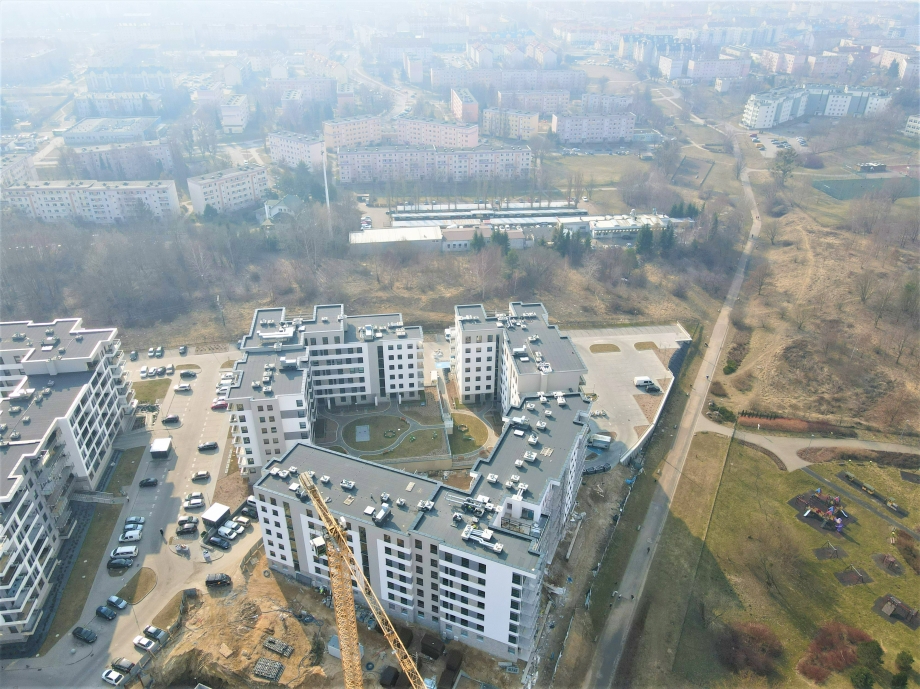

Zapraszamy do zapoznania się z aktualnym stanem zaawansowania prac budowlanych dla budynku Luna oraz dla czwartego, ostatniego etapu inwestycji osiedla Aurora. W budynku numer 7 (Luna) kończymy m.in: malowanie ścian i sufitu w garażu podziemnym, oraz montaż balustrad na klatkach schodowych. Trwają prace ziemne dla budynków w etapie 4. Wylano podkłady z chudego betonu pod fundamenty dla budynku 8 oraz rozpoczęto montaż stropów nad częścią piwniczną.

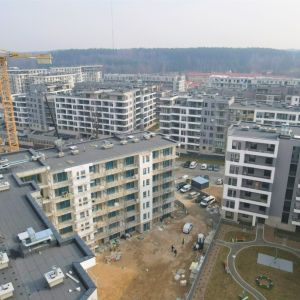

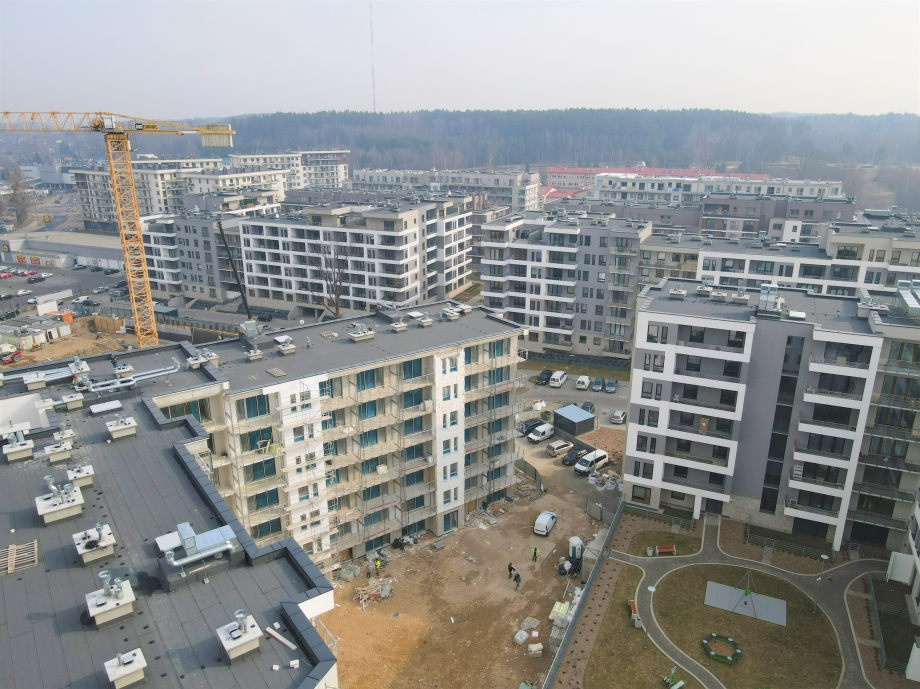

Budynek 7 - LUNA
Konstrukcja budynku zakończona – 100%
Izolacja dachu i tarasów – 100%
Stolarka okienna – 100 %
Elewacja – 80 % ( w tym konstrukcje balustrad 85%)
Ściany działowe wykonane – 100%
Tynki wewnętrzne mieszkania – 100%
Tynki wewnętrzne klatki schodowe – 100 %
Rozprowadzenie instalacji sanitarnych – 90 %
Rozprowadzenie instalacji elektrycznych – 95 %
Posadzki cementowe w mieszkaniach – 100%
Posadzki cementowe na klatkach schodowych: 100%
Ułożono płytki gresowe na klatkach schodowych – 97%
Ułożono płytki w rowerowniach – 100%
Wykonano malowanie ścian i sufitów w garażu – 85%
Wykonano konstrukcję pod ściany komórek lokatorskich – 100 %
Rozpoczęto montaż poszycia ścian komórek lokatorskich – 80%
Wykonano warstwy izolacyjne i zasypano piaskiem patio
Wykonano konstrukcję pod mocowanie balustrad na balkonach

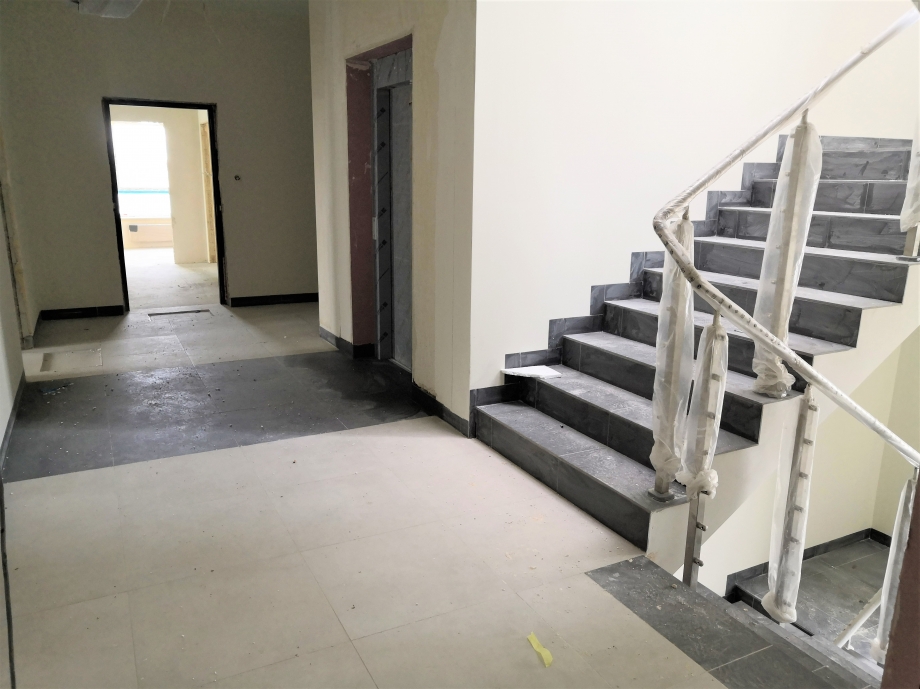

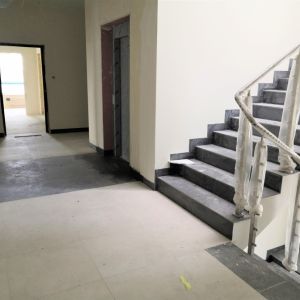

Montaż balustrad na klatkach schodowych – 80%

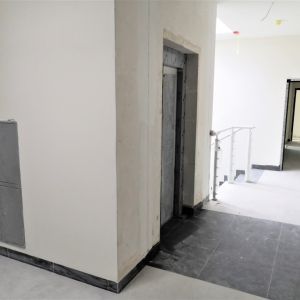

Rozpoczęto montaż ościeżnic drzwi wejściowych do mieszkań – 95%

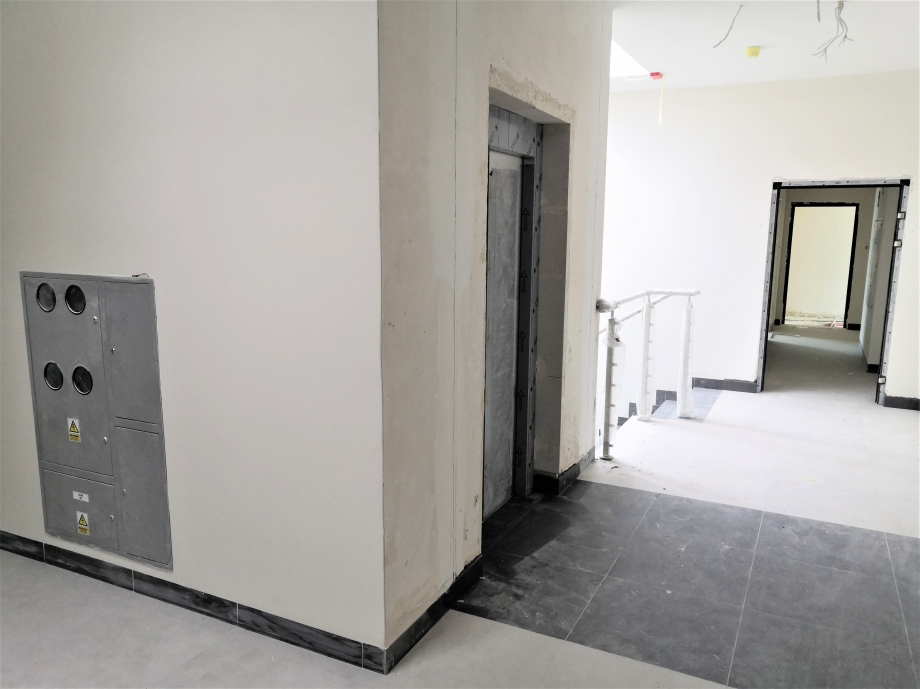

Trwa montaż przedścianek w łazienkach – 50%

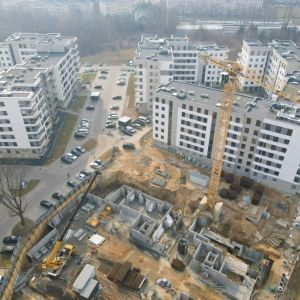

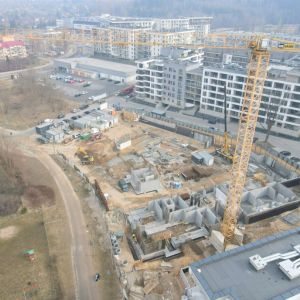

Budynek 8 i 9 - SATURN i MINERWA

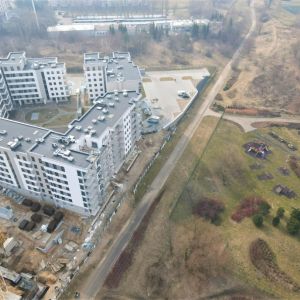

Trwają prace ziemne – 70%

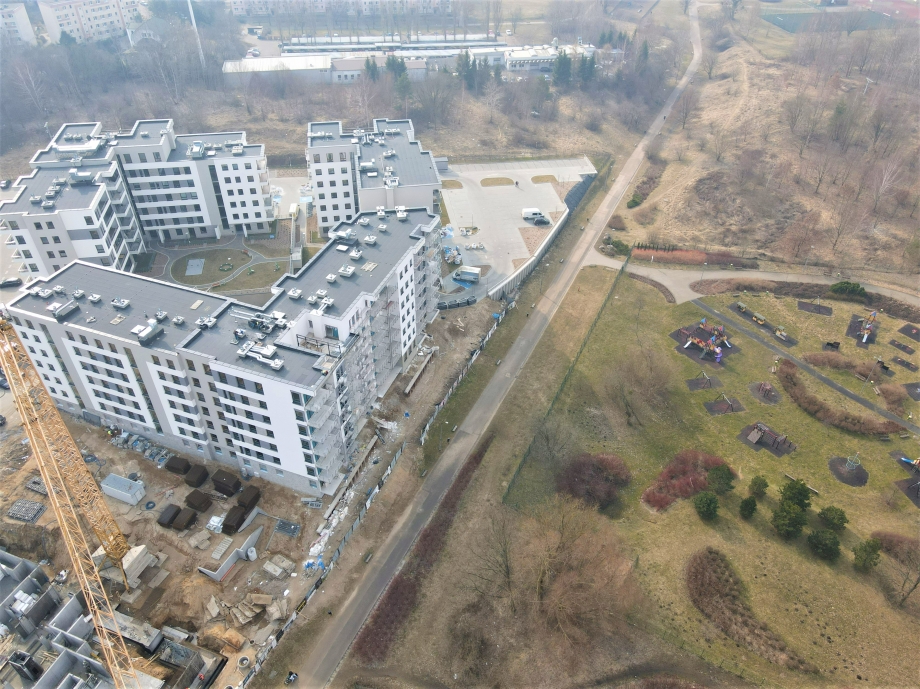

Wzdłuż granicy z etapem 1 wykonano zabezpieczenie wykopu pod budynek nr 9
Wykonano grodzice stalowe zabezpieczające istniejący ciepłociąg – 90%
Ławy fundamentowe – 60%
Stopy fundamentowe – 30%

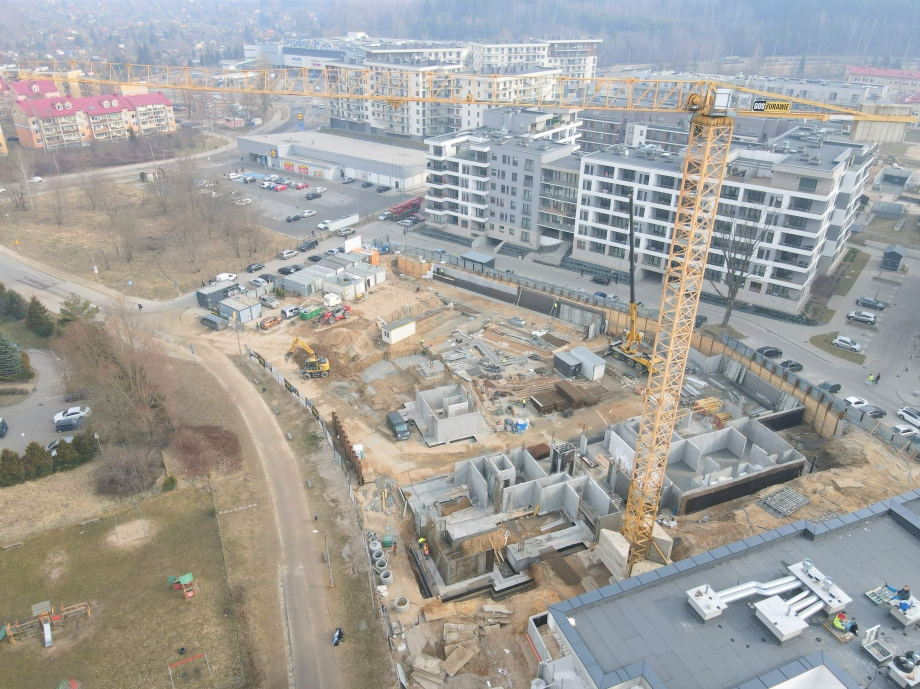

Trwa wykonywanie konstrukcji ścian kondygnacji garażowej pod budynkiem nr 8 – ok. 40%
Trwa wykonywanie ścian piwnicy i klatek chodowych poziomu: -1 – 50%

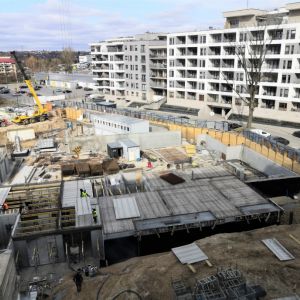

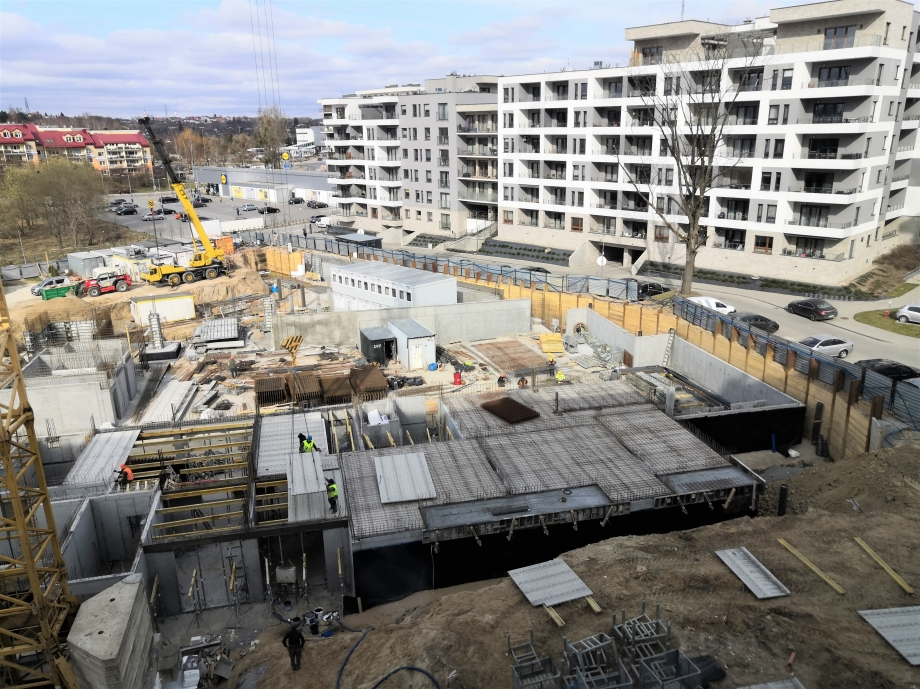

Rozpoczęto montaż stropów nad częścią piwniczną budynku nr 8 – 50%
