27 maj 2021

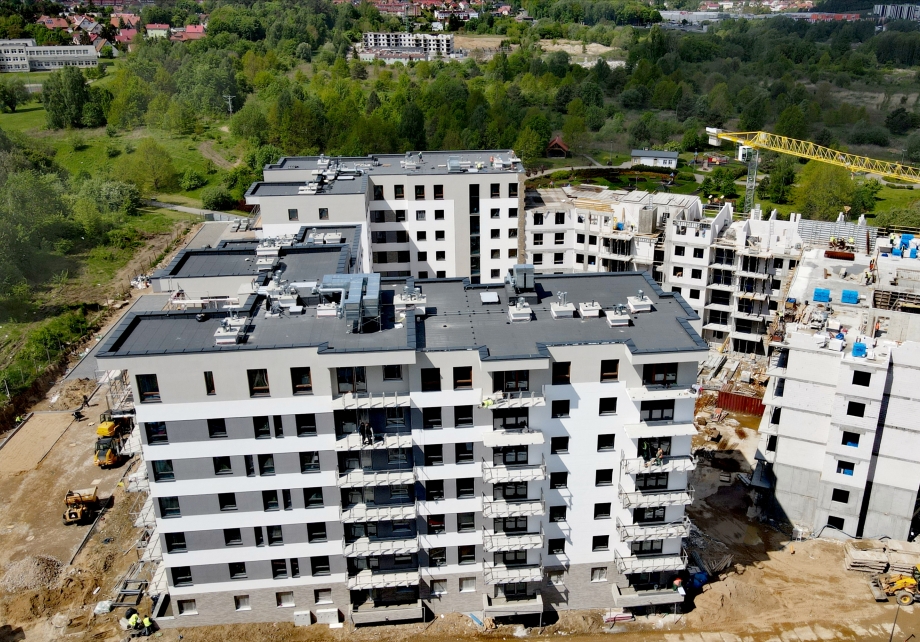

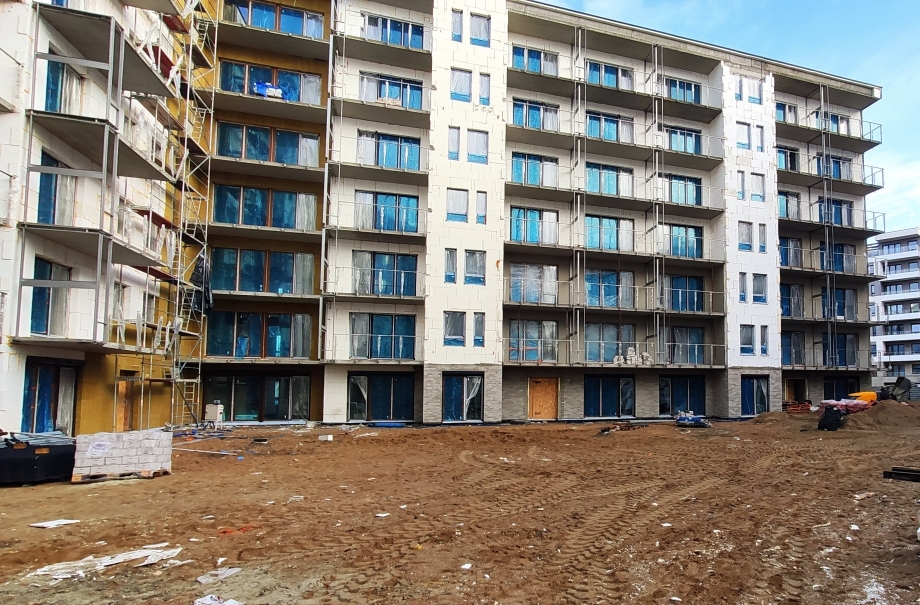

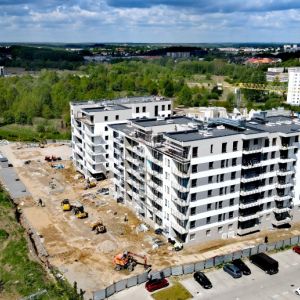

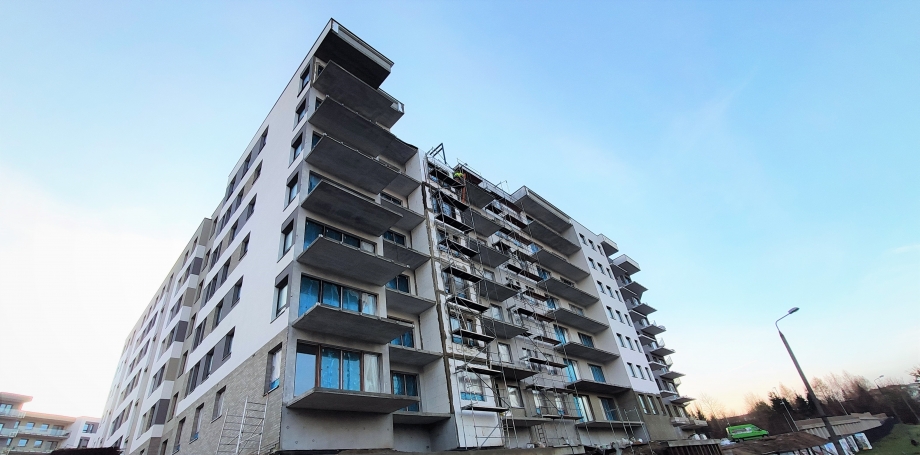

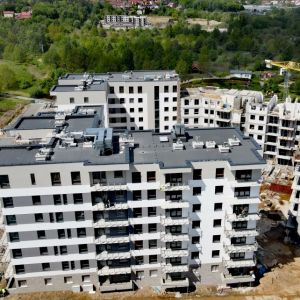

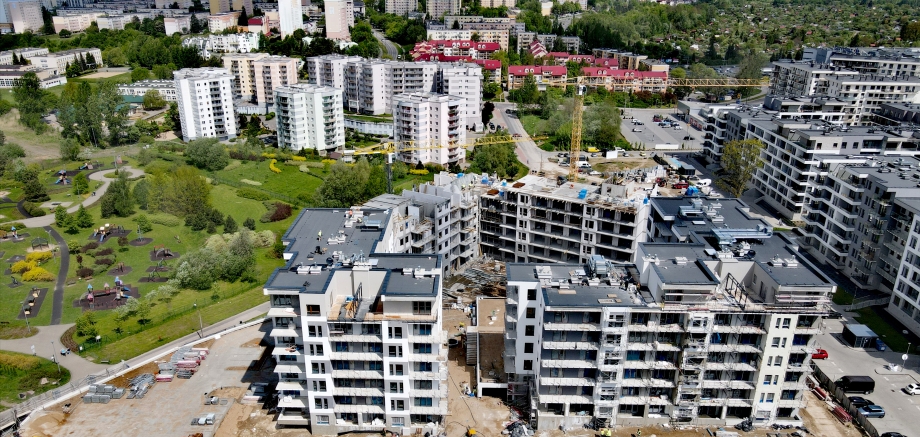

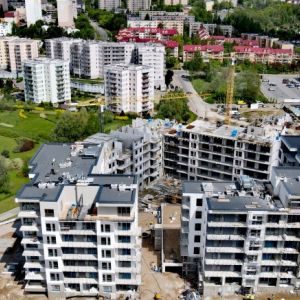

Zakończyliśmy kolejne etapy budowy na nowym osiedlu Aurora w Olsztynie. Ekipa budowlana sprawnie wykonała ściany działowe, instalacje elektryczne oraz tynki wewnętrzne w budynkach Fortuna oraz Sol. Trwają prace związane m.in z układaniem płytek na klatkach schodowych. Zapraszamy do zapoznania się ze szczegółowym harmonogramem przebiegu prac budowlanych.
Etap 3.1.
Budynek 5 - FORTUNA
- Wykonana konstrukcja budynku
- Zakończono izolację stropu piwnic
- Rozprowadzenie poziomów instalacji wod.-kan. - 100 %
- Rozprowadzenie c.o. dla kondygnacji podziemnych - zakończone

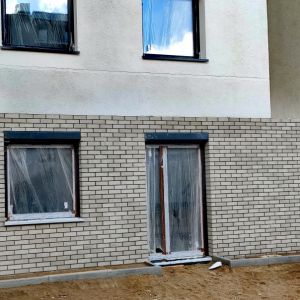

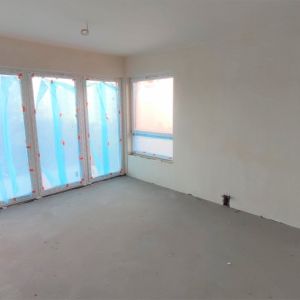

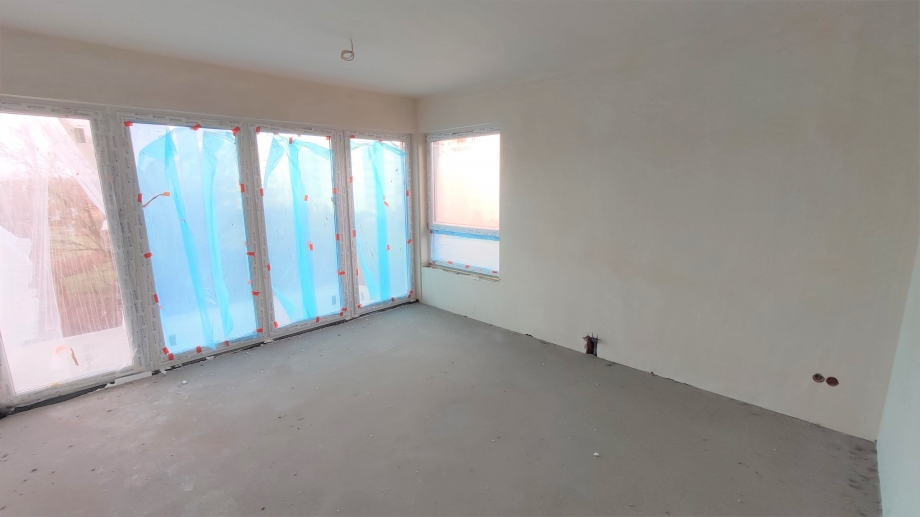

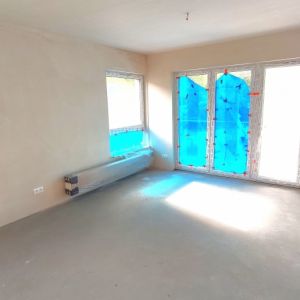

- Stolarka okienna - zakończona

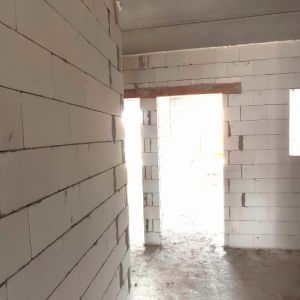

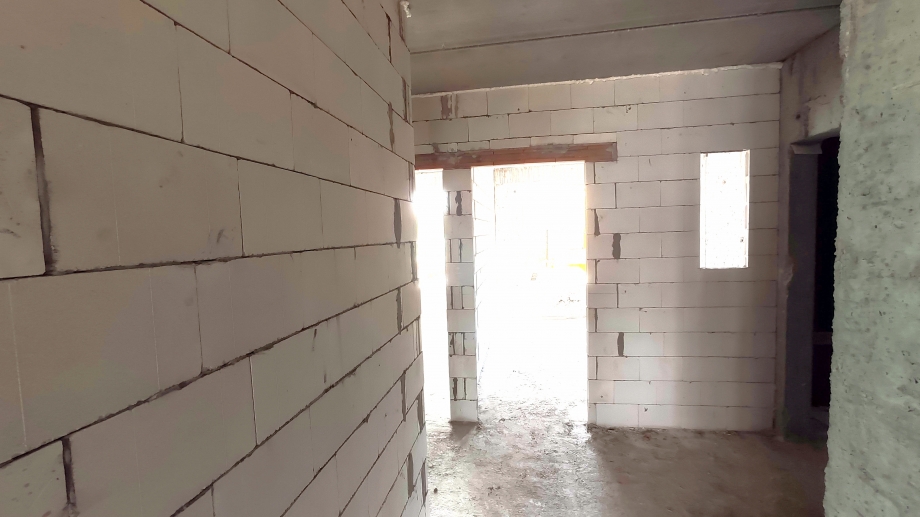

- Zakończono wykonywanie ścian działowych – 100%

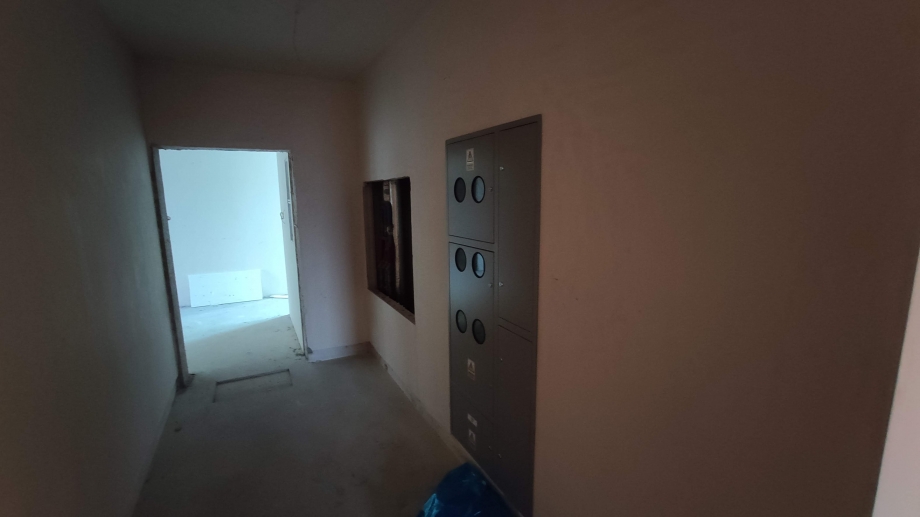

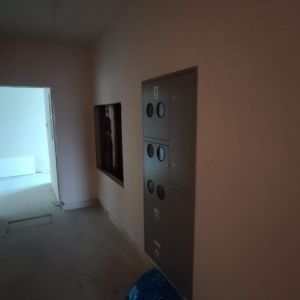

- Rozprowadzenie instalacji elektrycznej dla mieszkań –zakończone
- Zrealizowano wykonanie pionów kanalizacyjnych – 100%
- Zrealizowano wykonanie wentylacji hybrydowej i okapów dla mieszkań – 100%

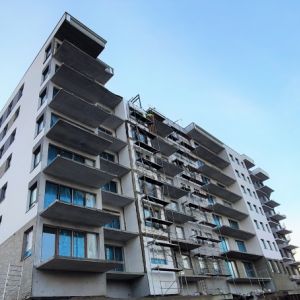

- Trwają prac związane z dociepleniem budynku - 90 %

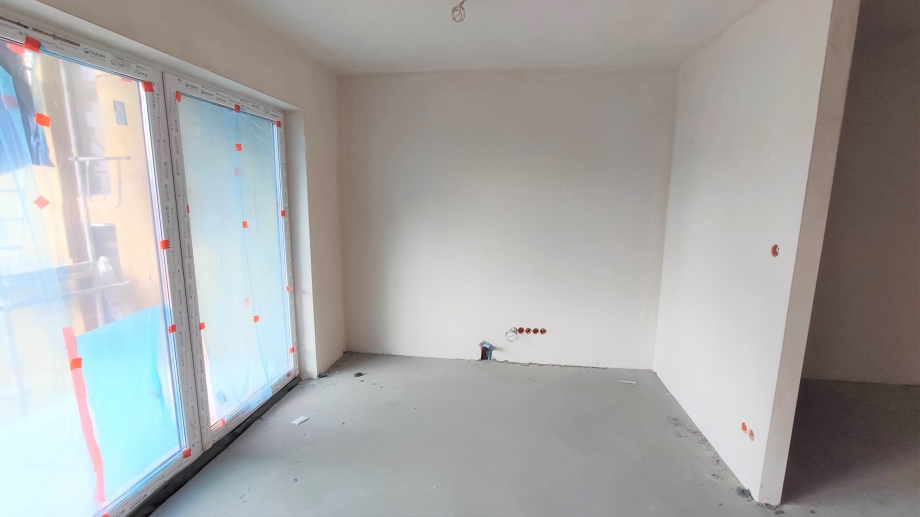

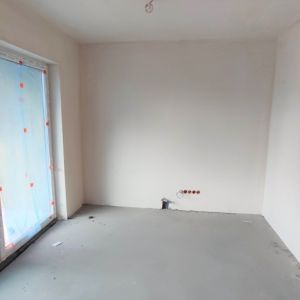

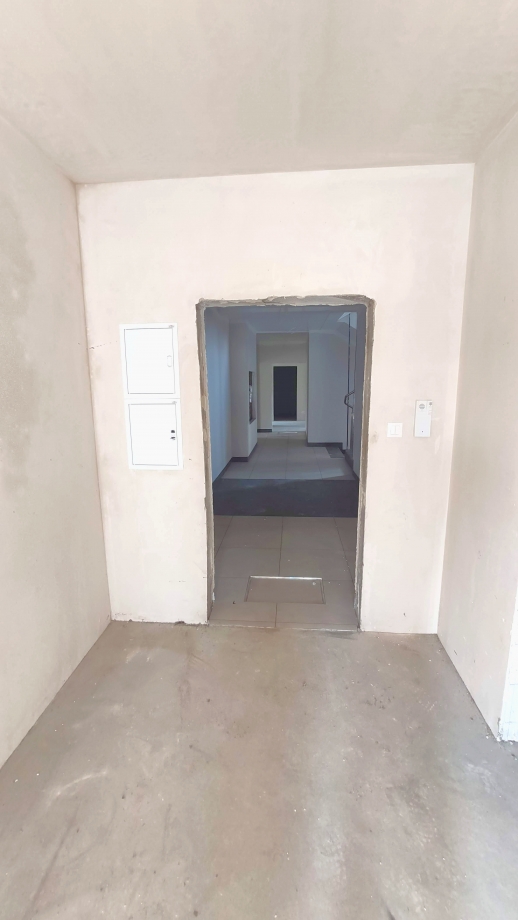

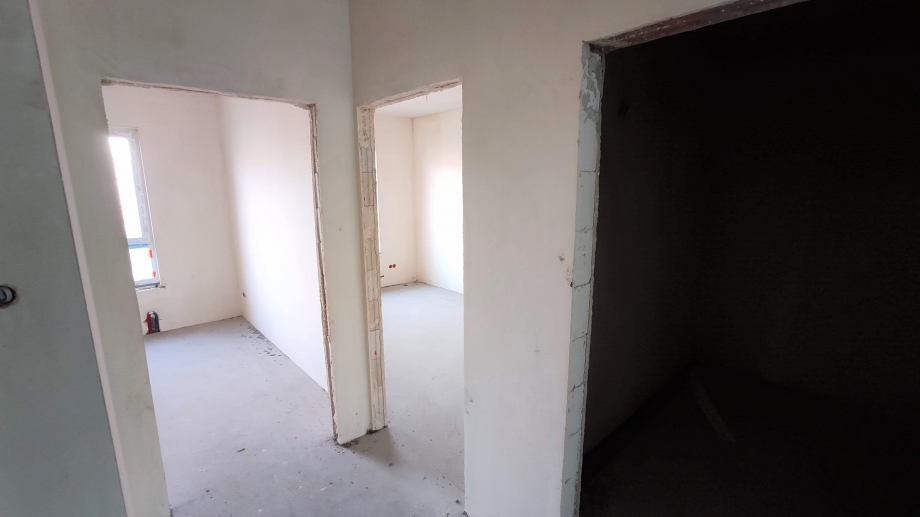

- Zakończone wykonywanie tynków wewnętrznych – 100%
- Zamontowano parapety wewnętrzne – 100%

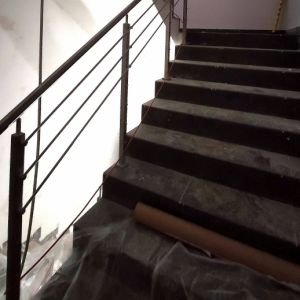

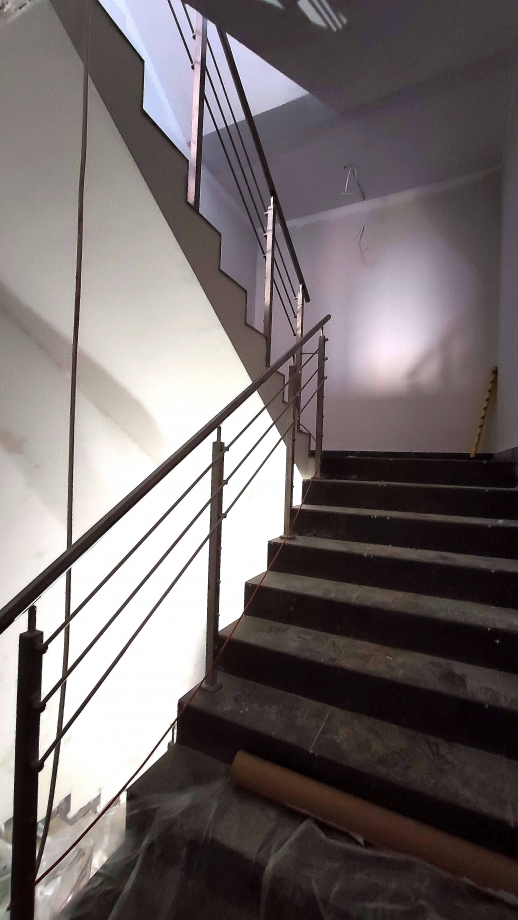

- Trwają prace związane z układaniem płytek na klatkach schodowych – 55%

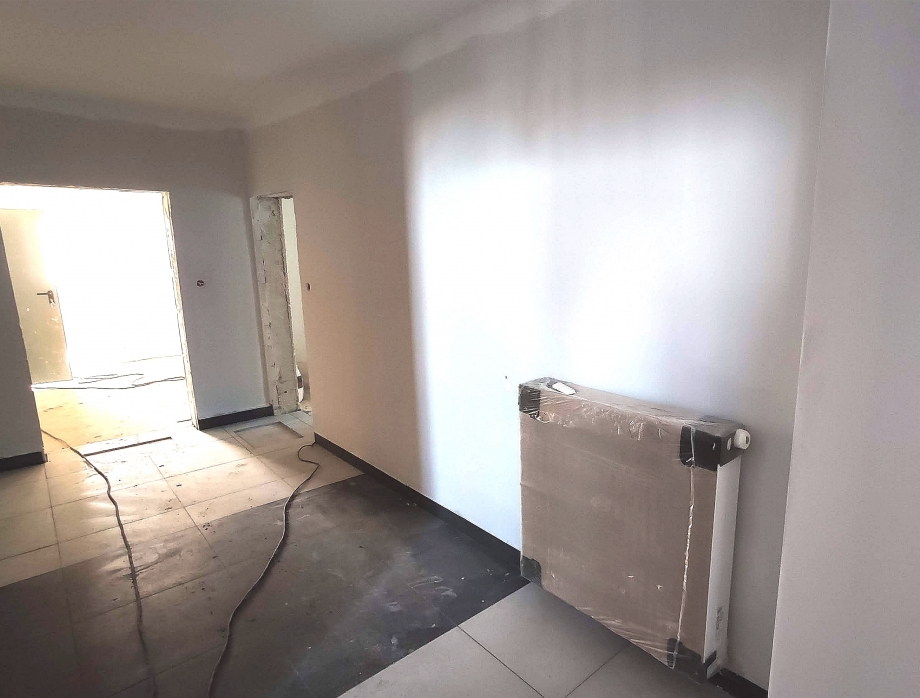

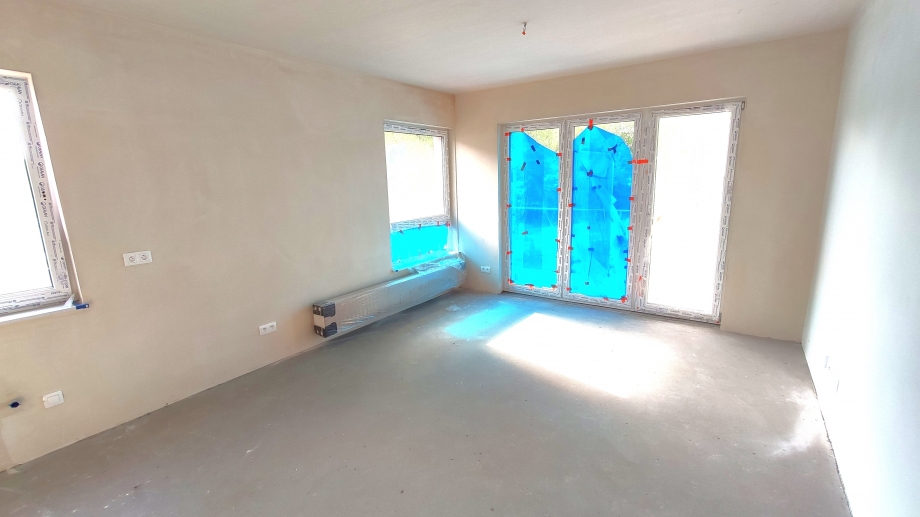

- Trwają prace związane z montażem grzejników - 80%
- Trwają prace związane z montażem osprzętu elektrycznego – 85%
- Wykonywanie izolacji na dachu - 100%

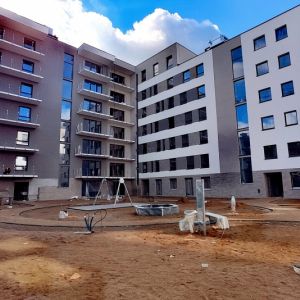

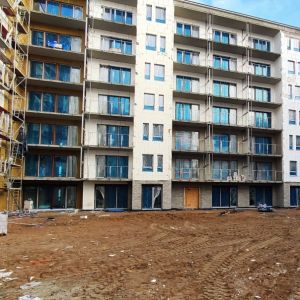

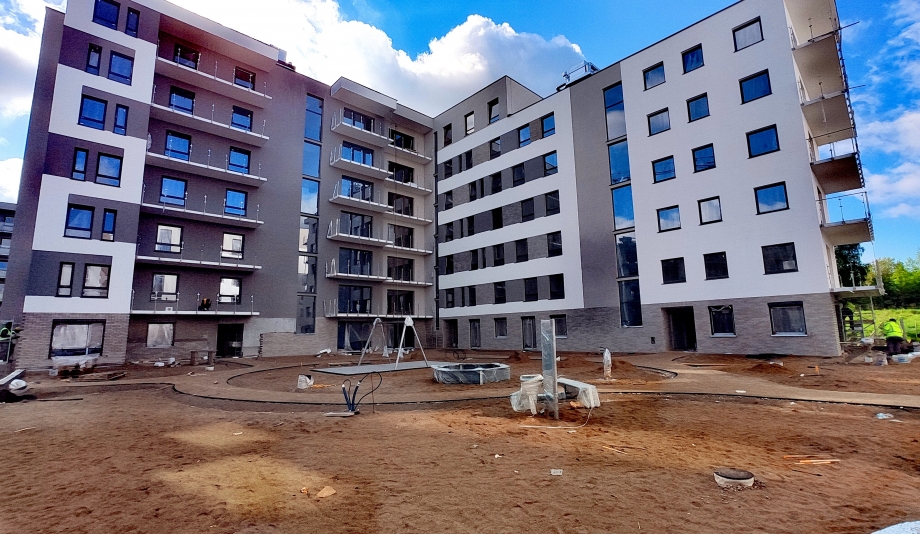

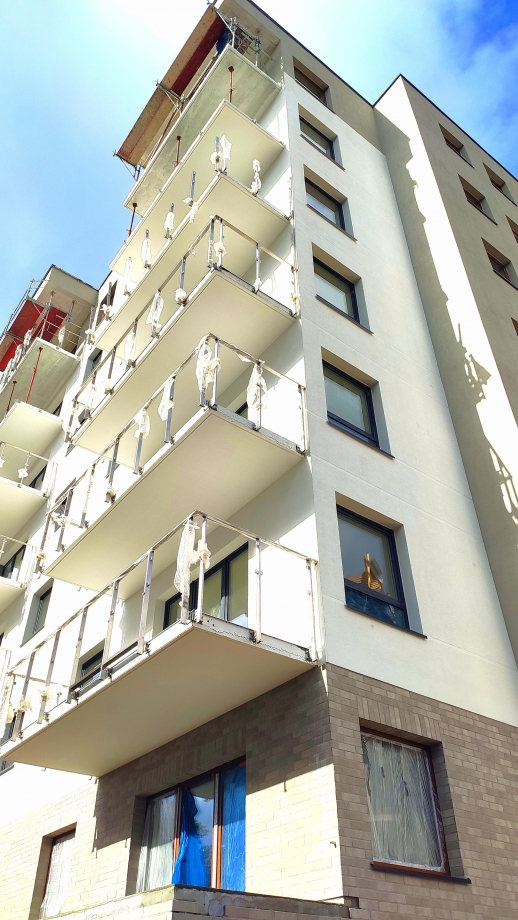

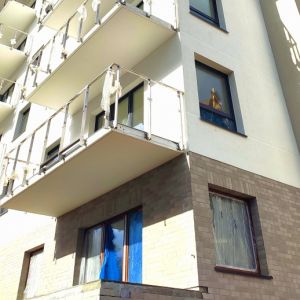

- Patio - 60 %
Budynek 6 - SOL
- Wykonana konstrukcja budynku
- Zakończono izolację stropu piwnic
- Rozprowadzenie poziomów instalacji wod.-kan. - 100 %
- Rozprowadzenie c.o. dla kondygnacji podziemnych - zakończone
- Stolarka okienna - zakończona
- Zakończono wykonywanie ścian działowych – 100%
- Zakończono rozprowadzenie instalacji elektrycznej dla mieszkań - 100%
- Zrealizowano wykonanie pionów kanalizacyjnych – 100%
- Zrealizowano wykonanie wentylacji hybrydowej i okapów dla mieszkań – 100%
- Trwają prac związane z dociepleniem budynku - 95 %
- Zakończone wykonywanie tynków wewnętrznych – 100%
- Wykonywanie izolacji na dachu - 100%
- Parapety wewnętrzne – 50%
- Patio - 60%
Etap 3.2.
Budynek 7 - LUNA
- Konstrukcja garażu – 100%
- Ściany konstrukcyjne parteru - 100 %
- Stropy nad parterem - 100 %
- I piętro konstrukcja - 100 %
- Strop nad I piętrem - 100 %
- II piętro konstrukcja - 100 %
- Strop nad II piętrem - 1000%
- III piętro konstrukcja - 100 %
- Strop nad III piętrem - 100%
- IV piętro konstrukcja - 100 %
- Strop nad IV piętrem - 100%
- V piętro konstrukcja - 60 %
- Strop nad IV piętrem - 30%
- Ściany działowe parter – 90 %
- Rozpoczęto montaż instalacji elektrycznych na parterze
