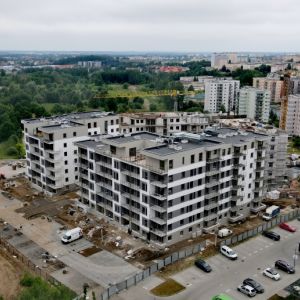

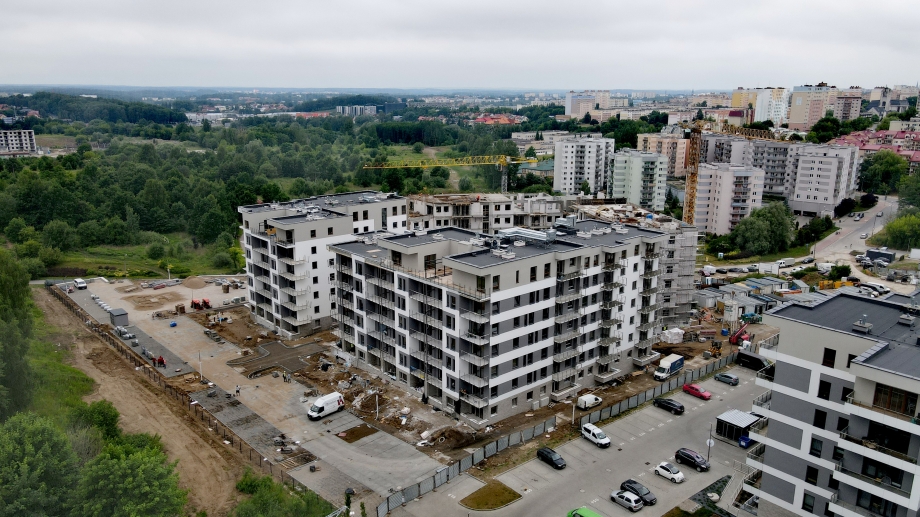

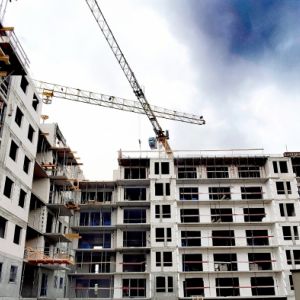

Za nami kolejny pracowity miesiąc na budowie osiedla Aurora etap 3.1 i 3.2. Zakończona została m.in: izolacja dachu, stolarka okienna, zamontowano parapety wewnętrzne oraz zakończono wykonywanie tynków wewnętrznych. Trwają prace nad montażem ościeżnic drzwi wejściowych do mieszkań oraz prace związane z montażem balustrad i zabudów HPL. Zapraszamy do zapoznania się z przebiegiem prac budowlanych oraz ich stopniem realizacji.





Etap 3.1.

Budynek 5 - FORTUNA

  • Wykonana  konstrukcja budynku
  • Zakończono  izolację stropu piwnic
  • Rozprowadzenie instalacji wod.-kan. - 100%
  • Rozprowadzenie c.o. dla kondygnacji podziemnych - 100%
  • Stolarka okienna - 100%
  • Wykonanie ścian działowych – 100%
  • Rozprowadzenie instalacji elektrycznej dla mieszkań – 100%
  • Zrealizowano wykonanie pionów kanalizacyjnych – 100%
  • Wykonanie wentylacji hybrydowej i okapów dla  mieszkań – 100%

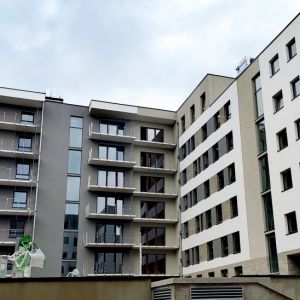

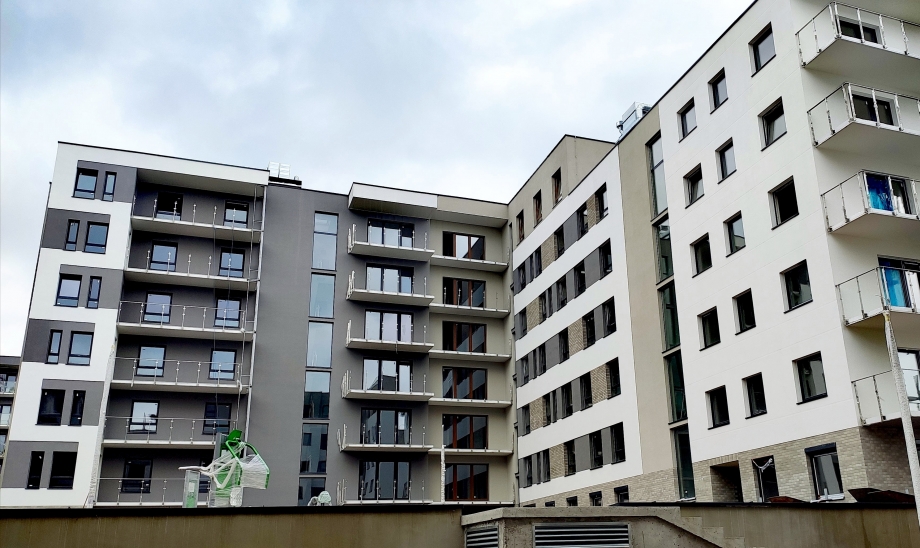

  • Trwają prac związane z  elewacją budynku - 95 %

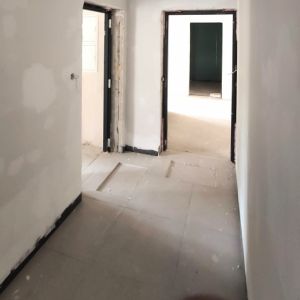

  • Zakończone wykonywanie tynków wewnętrznych – 100%
  • Zamontowano parapety wewnętrzne – 100%
  • Trwają prace związane z układaniem płytek na klatkach schodowych – 95%
  • Trwają prace związane z montażem grzejników - 90%
  • Prace związane z montażem osprzętu elektrycznego – 100%
  • Wykonanie izolacji na dachu - 100%

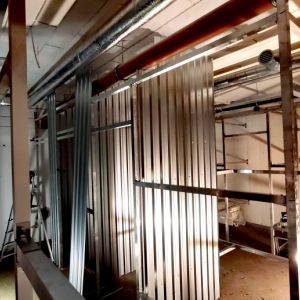

  • Trwają prace związane z montażem balustrad i zabudów HPL

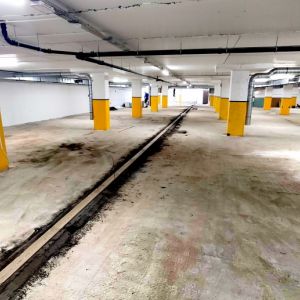

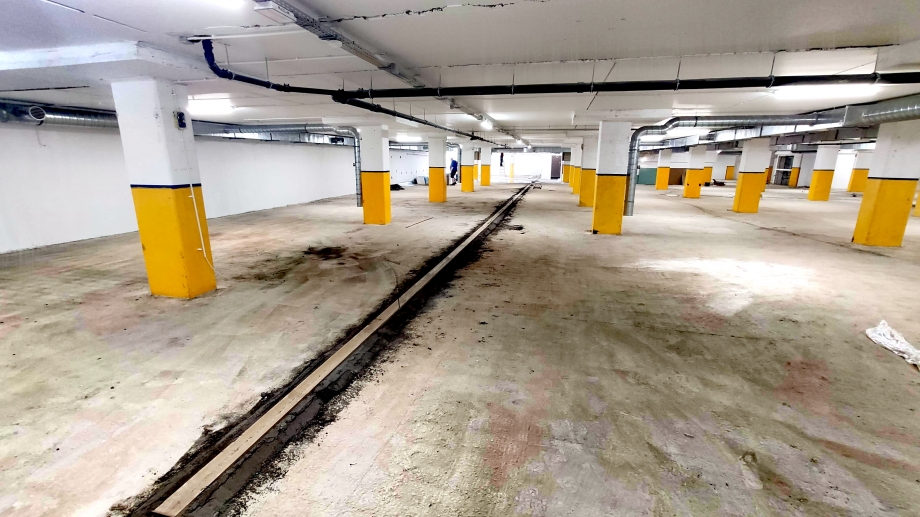

  • Wykonano posadzki w garażu na poziomie -2 - 100%

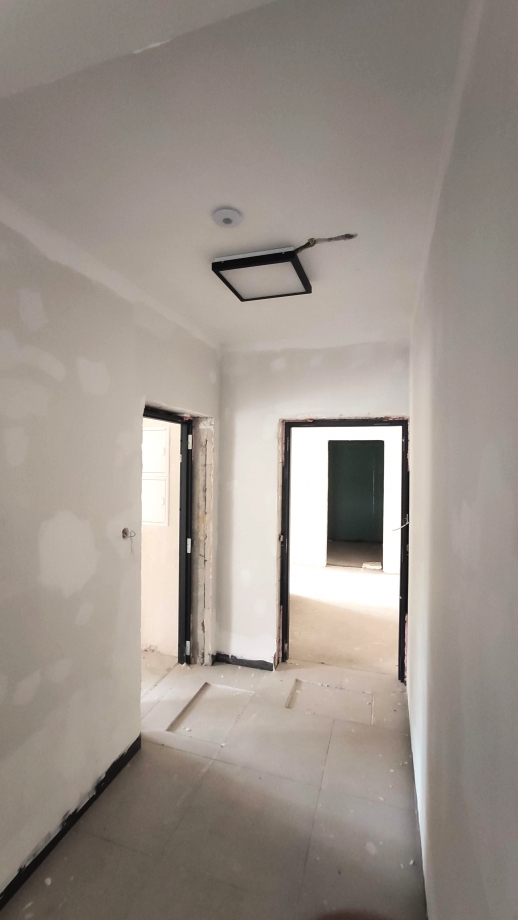

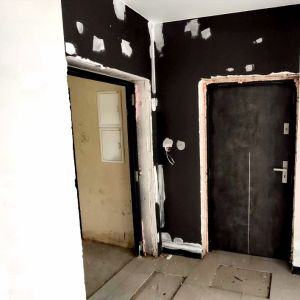

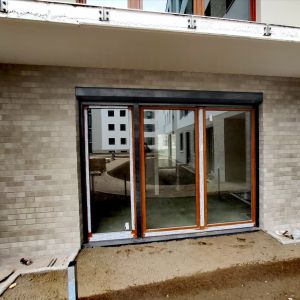

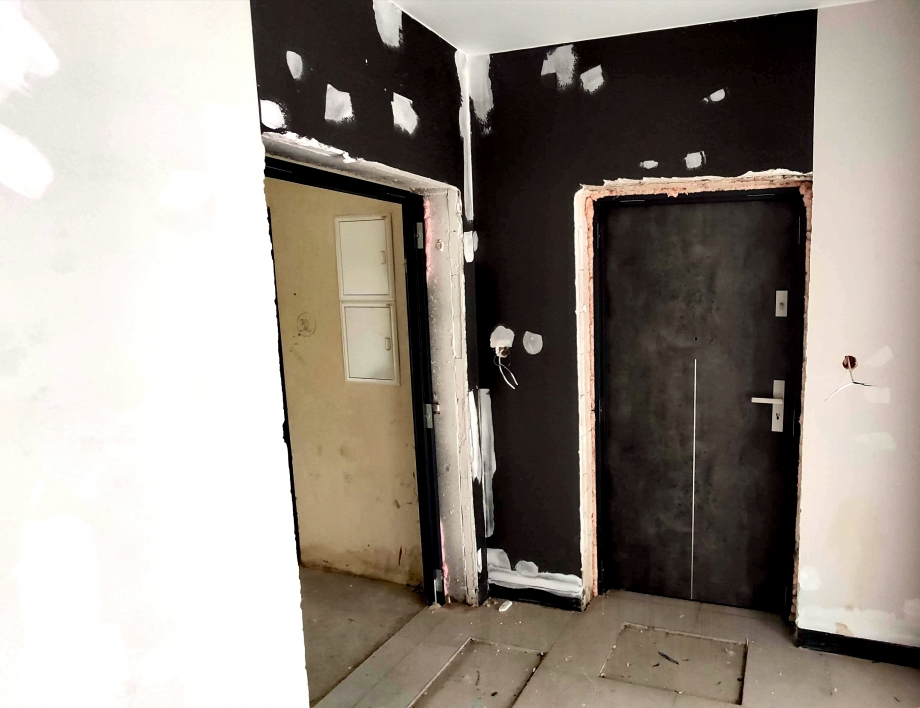

  • Trwa montaż ościeżnic drzwi wejściowych do mieszkań – 90%
  • Trwa montaż skrzydeł drzwi wejściowych do mieszkań – 30%

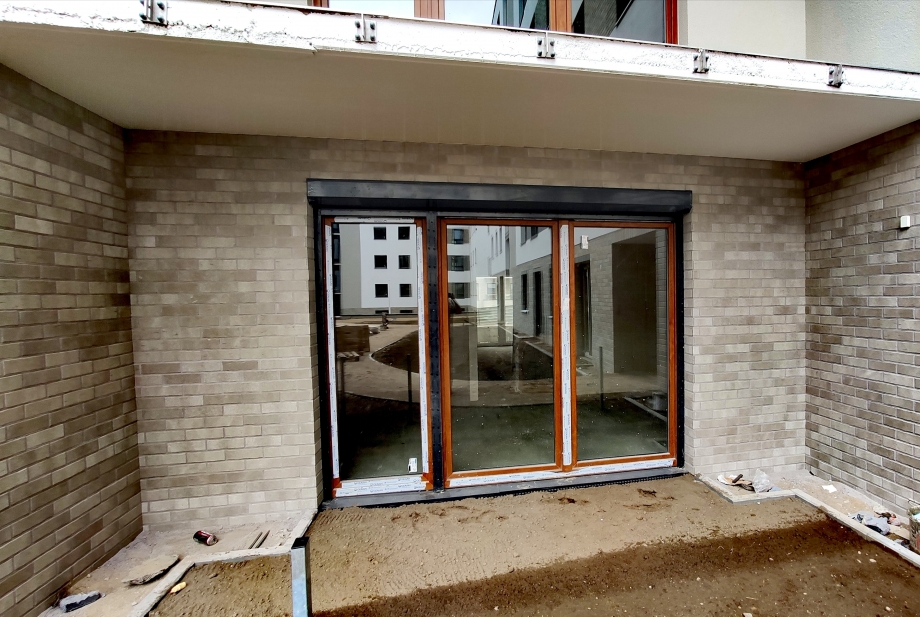

  • Patio 80%



Budynek 6 - SOL

  • Wykonana konstrukcja budynku
  • Zakończono  izolację stropu piwnic
  • Rozprowadzenie poziomów instalacji wod.-kan. - 100%
  • Rozprowadzenie c.o. dla kondygnacji podziemnych - 100%
  • Stolarka okienna - 100%
  • Zakończono wykonywanie ścian działowych – 100%
  • Rozprowadzenie instalacji elektrycznej dla mieszkań - 100%
  • Zrealizowano wykonanie pionów kanalizacyjnych – 100%
  • Wykonanie wentylacji hybrydowej i okapów dla  mieszkań – 100%
  • Trwają prac związane z  dociepleniem budynku - 95 %
  • Wykonywanie tynków wewnętrznych – 100%
  • Trwają prace związane z montażem grzejników - 60%
  • Wykonywanie izolacji na dachu - 100%
  • Zamontowano parapety wewnętrzne – 100%
  • Trwają prace związane z układaniem płytek na klatkach schodowych – 60%
  • Prace związane z montażem osprzętu elektrycznego – 95%, na ukończeniu
  • Trwa montaż ościeżnic drzwi wejściowych do mieszkań – 35%
  • Trwają prace związane z montażem balustrad i zabudów HPL
  • Patio - 80%





Etap 3.2.

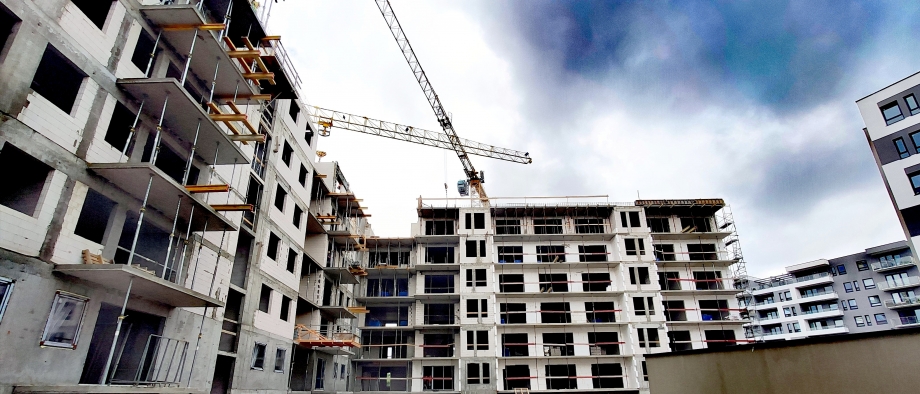

Budynek 7 - LUNA

  • Konstrukcja garażu – 100%
  • Ściany konstrukcyjne parteru - 100%
  • Stropy nad parterem - 100%
  • I piętro konstrukcja - 100%
  • Strop nad I piętrem - 100%
  • II piętro konstrukcja - 100%
  • Strop nad II piętrem - 100%
  • III piętro kontrukcja - 100 %
  • Strop nad III piętrem - 100%
  • IV piętro konstrukcja - 100%
  • Strop nad IV piętrem - 100%
  • V piętro konstrukcja - 100 %
  • Strop nad V piętrem - 100%
  • VI piętro konstrukcja - 100 %
  • Strop nad VI piętrem - 50%
  • Ściany działowe parter – 100%
  • Ściany działowe 1 piętro – 50%

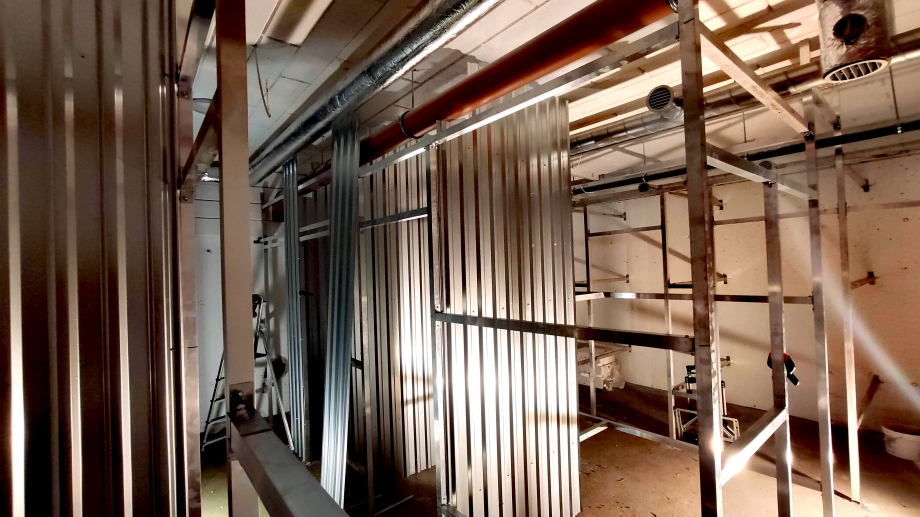

  • Rozpoczęto montaż instalacji elektrycznych na parterze i 1 piętrze
  • Trwa montaż stolarki okiennej na parterze i 1 piętrze
  • Trwa montaż pionów instalacyjnych












WRÓĆ DO KRONIKI

ZamknijStrona używa cookies (ciasteczek). W przeglądarkach internetowych można zmienić ustawienia dotyczące cookies. Zablokowanie możliwości zapisywania plików cookies może spowodować utrudnienia lub brak działania niektórych funkcji serwisu. Niedokonanie zmian ustawień przeglądarki internetowej na ustawienia blokujące zapisywanie plików cookies jest jednoznaczne z wyrażeniem zgody na ich zapisywanie. Polityka prywatności
