21 października 2020
Dziś najnowsze wieści o postępach prac na budowie z etapu 3, czyli Fortuna i Sol!
Budynek 5

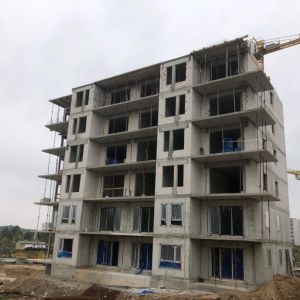

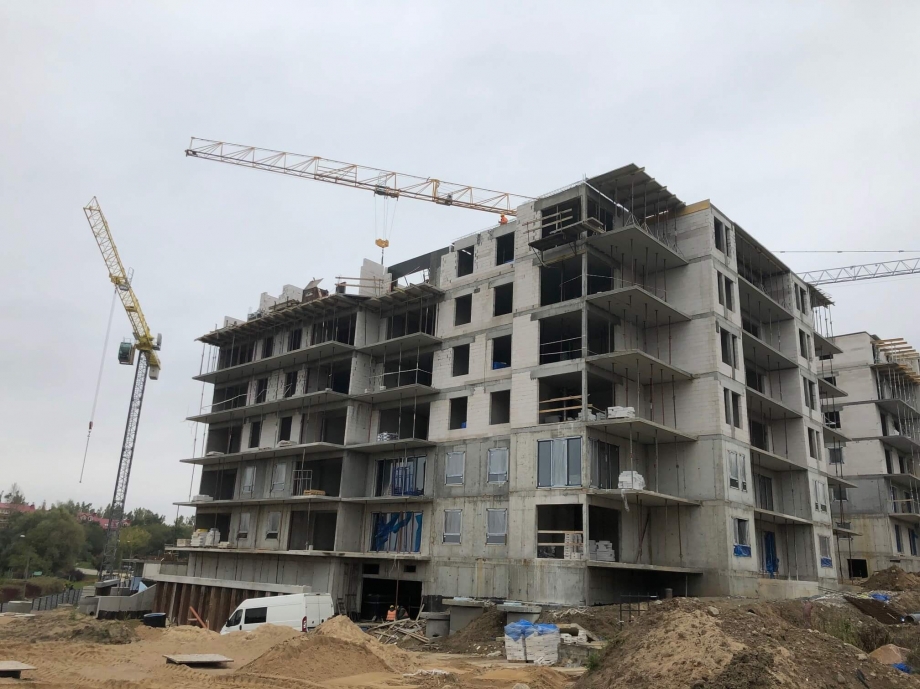

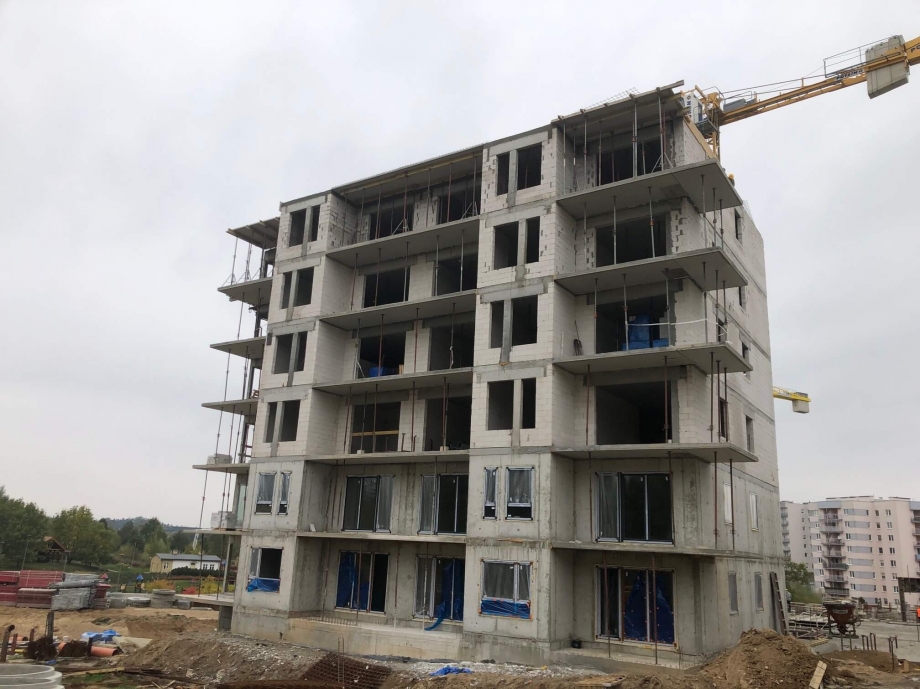

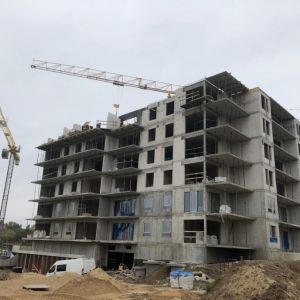

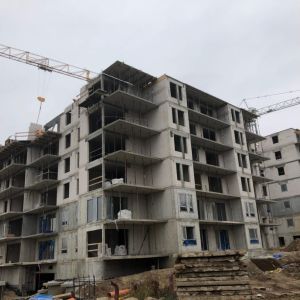

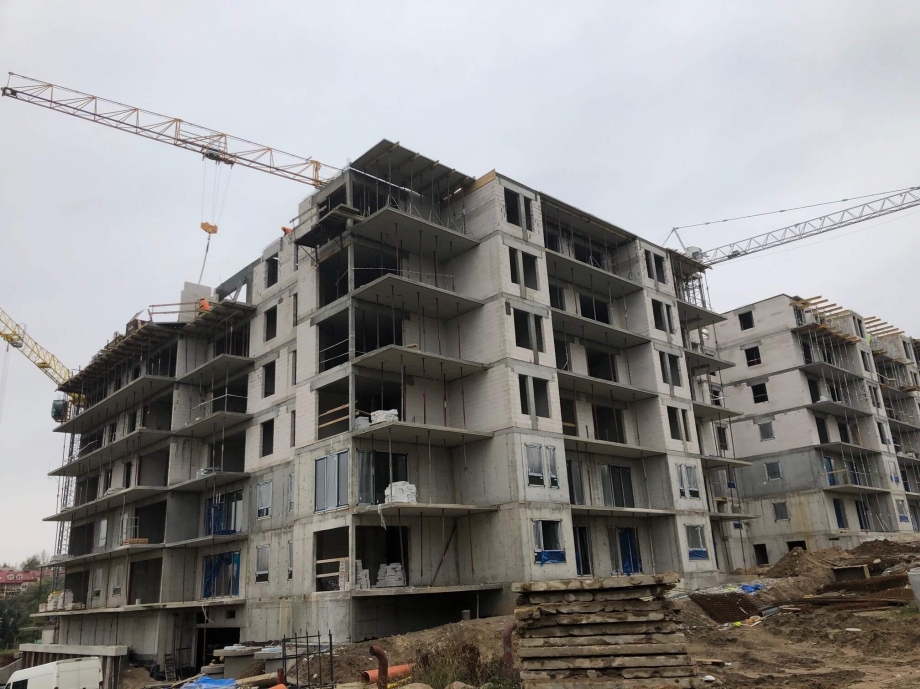

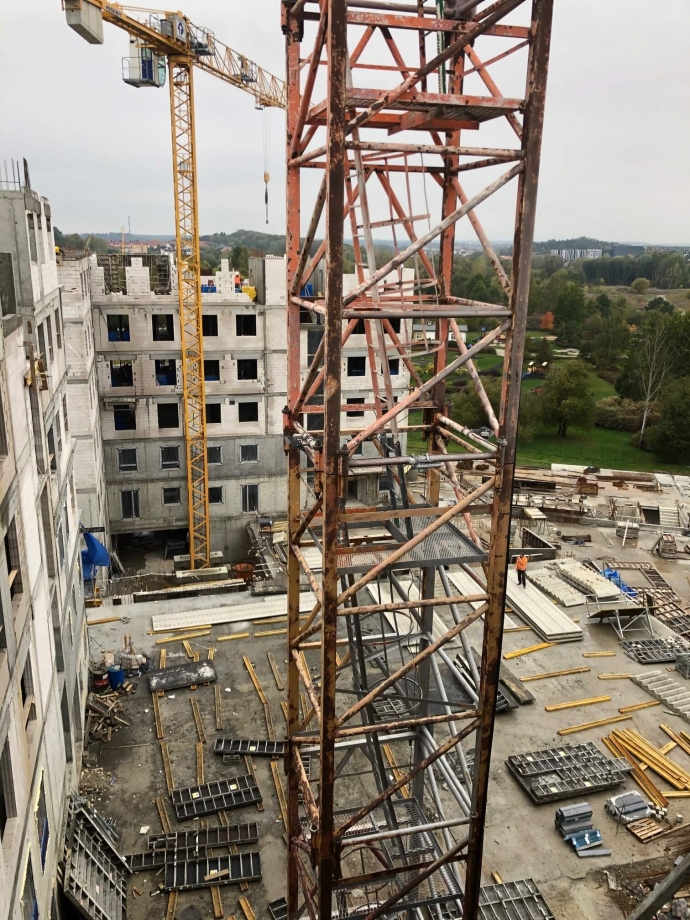

- W naszej Fortunie, czyli w budynku nr 5 wykonaliśmy konstrukcję do 6 kondygnacji, czyli do 5 piętra.
- Obecnie trwają prace na kondygnacji 7, czyli 6 piętro, planujemy zakończenie prac na koniec tego miesiąca.

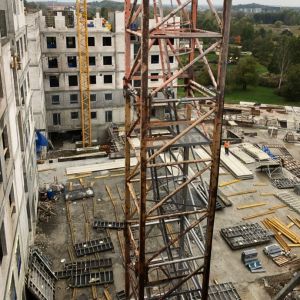

- Wykonanie całej konstrukcji budynku jest zaplanowane do końca listopada 2020 roku.

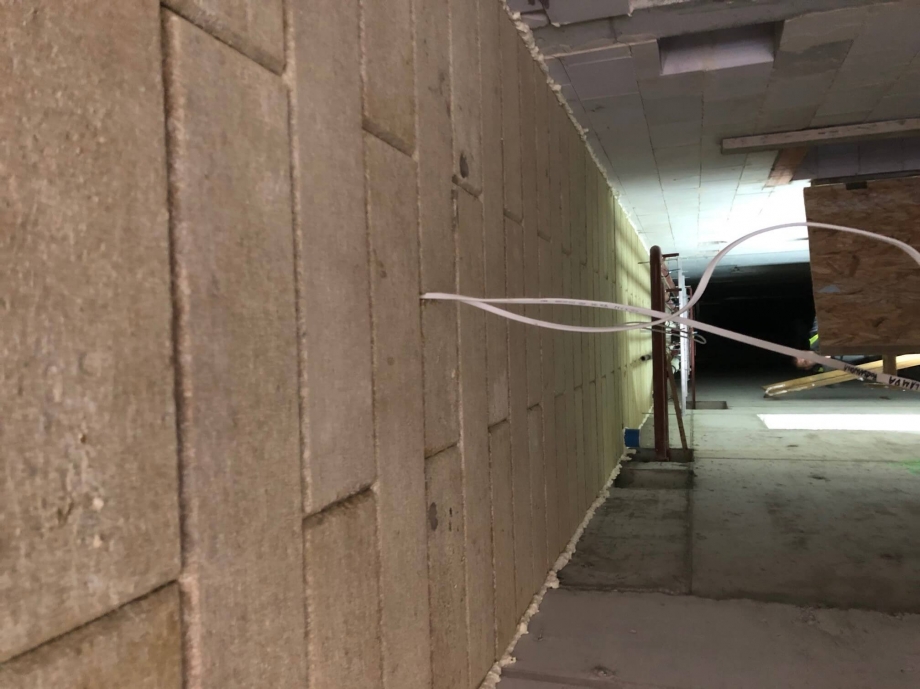

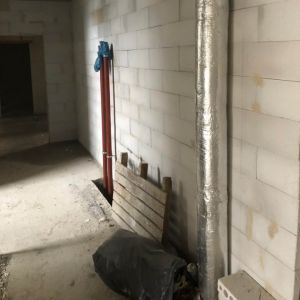

- Trwają prace związane z izolacją stropu piwnic oraz prace związane z rozprowadzeniem poziomów instalacji Wod-Kan, CO dla kondygnacji podziemnych.
- Jesteśmy w trakcie montażu stolarki okiennej na 2 piętrze (parter oraz I piętro zamontowane).

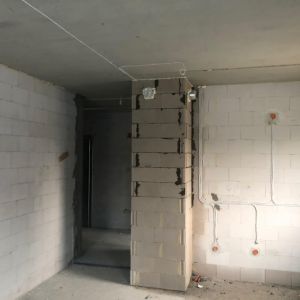

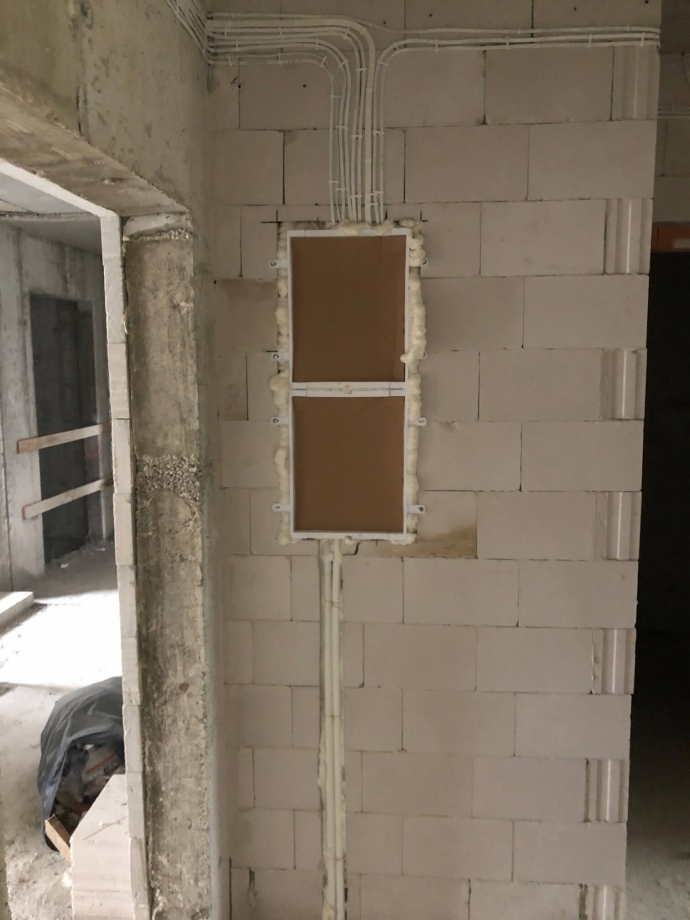

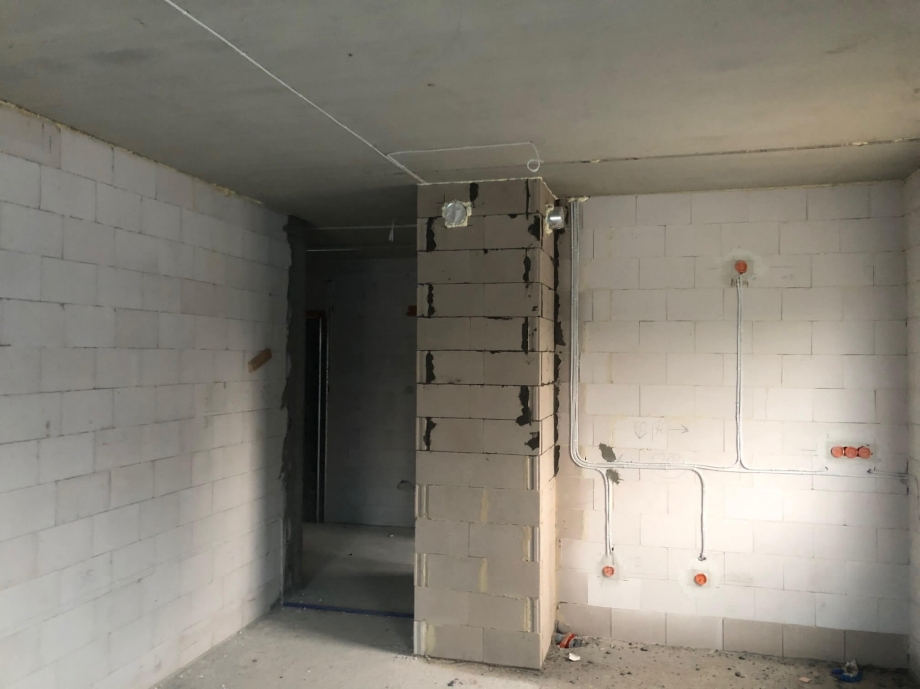

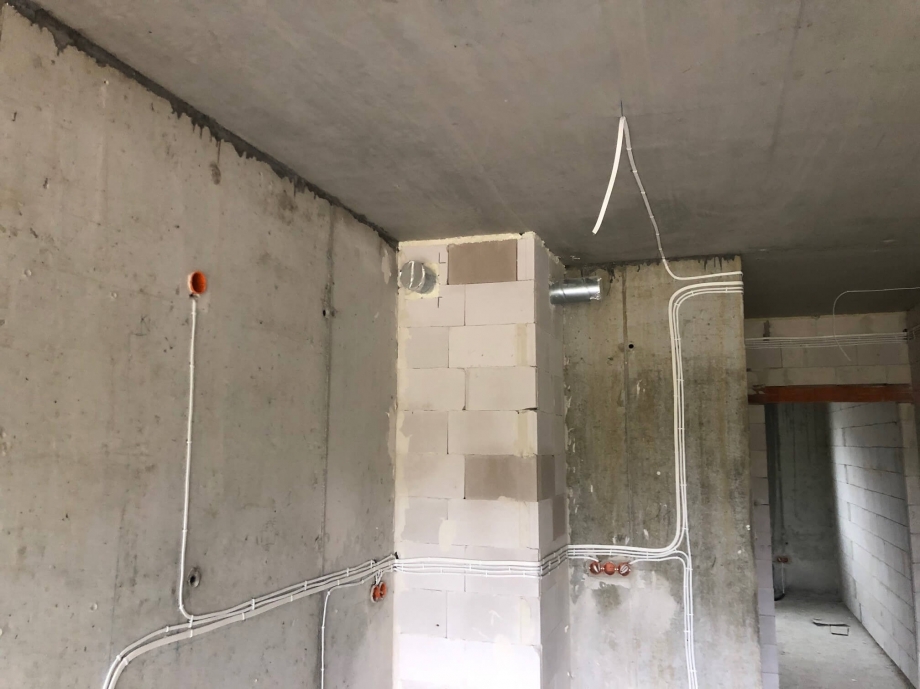

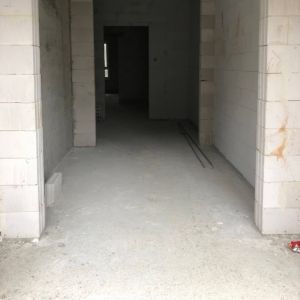

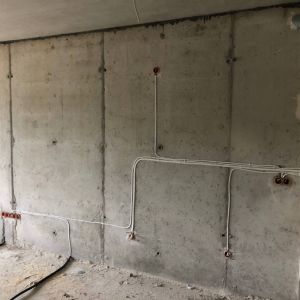

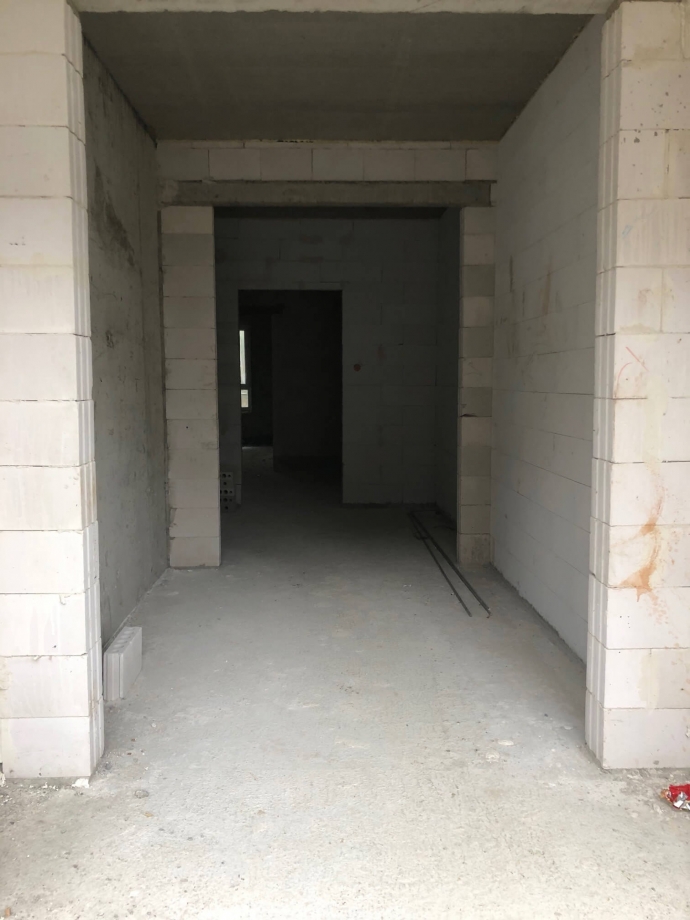

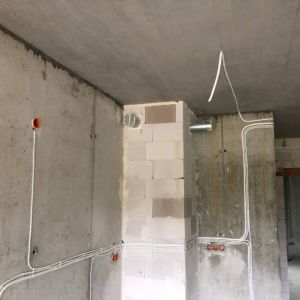

- Trwają prace dla wykonania ścian działowych i rozprowadzenia instalacji elektrycznej dla wszystkich mieszkań.
- Kontynuujemy prace związaną z montażem wentylacji hybrydowej i wentylacji dla okapów kuchennych mieszkań.
- Wykonaliśmy już przyłącza wody do budynku.

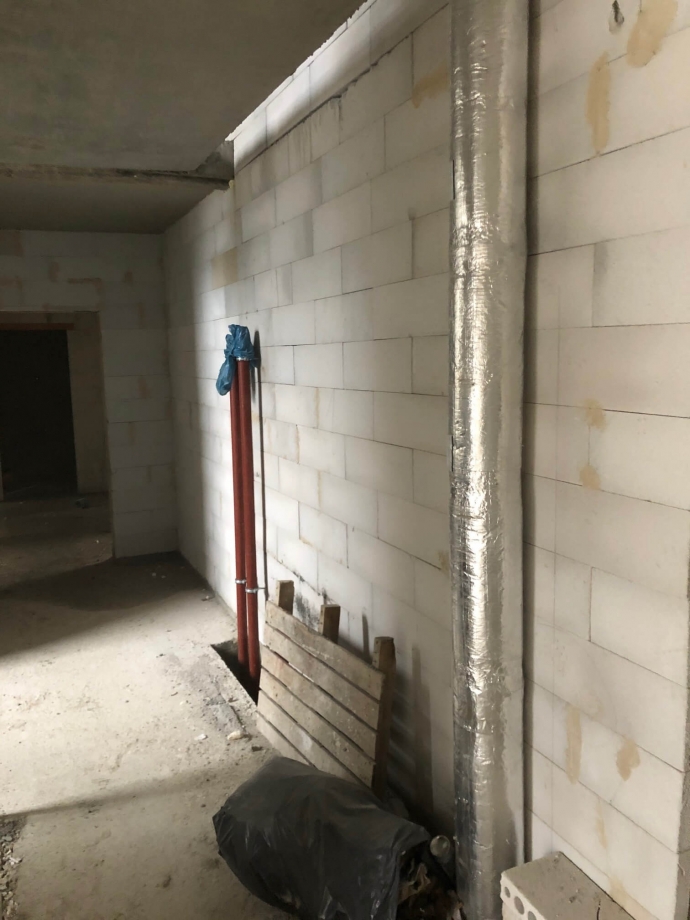

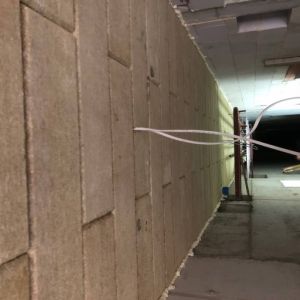

- Rozpoczęliśmy prace związane z dociepleniem budynku.
- Przygotowujemy się do rozpoczęcia realizacji wewnętrznych tynków maszynowych.
Budynek 6

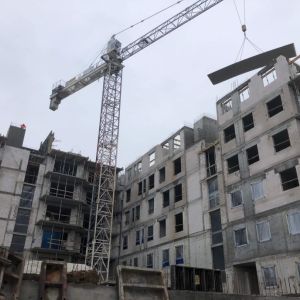

- W naszym budynku nr 6, czyli SOL wykonaliśmy konstrukcję do 5 kondygnacji, czyli do 4 piętra.
- Obecnie pracujemy na 5 piętrze – planowane zakończenie do 10.11.2020 r.
- Planujemy zakończenie wykonania konstrukcji budynku do połowy grudnia 2020 roku.
- Trwają prace związane z izolacją stropu piwnic oraz prace związane z rozprowadzeniem poziomów instalacji Wod-Kan, CO dla kondygnacji podziemnych.
- Jesteśmy w trakcie montażu stolarki okiennej na 2 piętrze (parter oraz I piętro zamontowane).
- Trwają prace dla wykonania ścian działowych i rozprowadzenia instalacji elektrycznej dla wszystkich mieszkań.
- Kontynuujemy prace związaną z montażem wentylacji hybrydowej i wentylacji dla okapów kuchennych mieszkań.
- Wykonaliśmy już przyłącza wody do budynku.
- Rozpoczęliśmy prace związane z dociepleniem budynku.
- Przygotowujemy się do rozpoczęcia realizacji wewnętrznych tynków maszynowych.
