12.09.2022

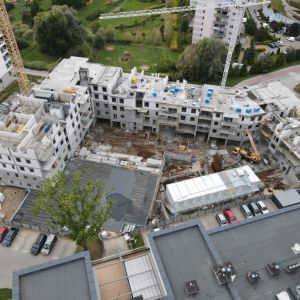

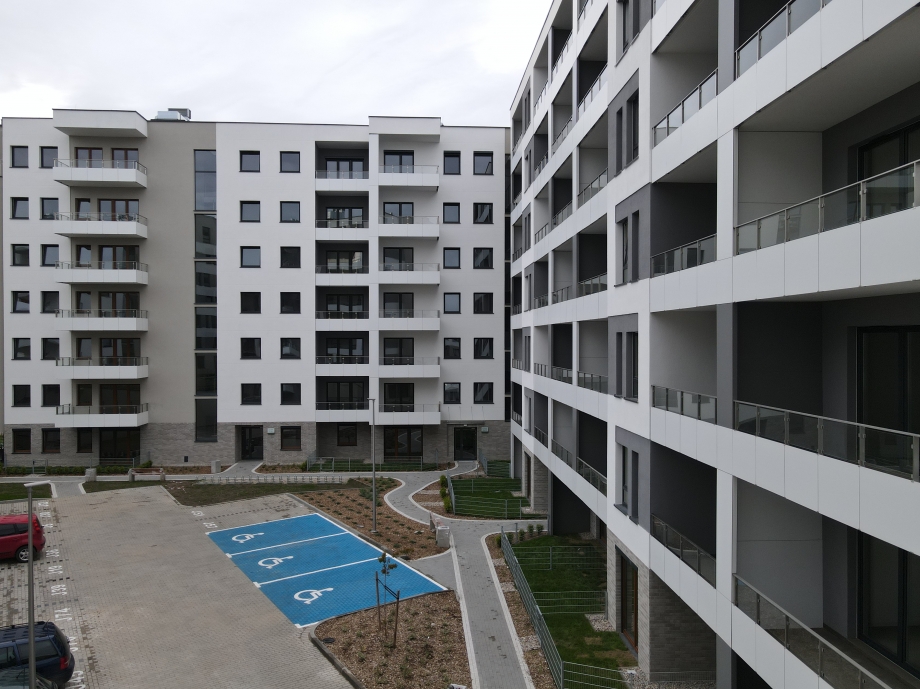

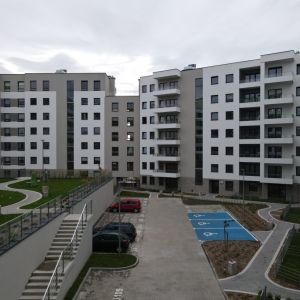

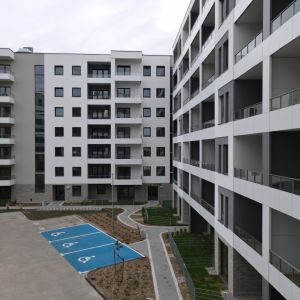

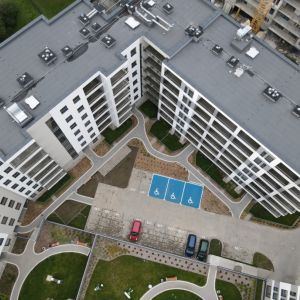

Trwają odbiory na osiedlu Aurora. Pierwsi zadowoleni mieszkańcy już odebrali klucze do swoich nowych mieszkań w budynku LUNA. Równocześnie trwa budowa ostatniego, czwartego etapu inwestycji. Z każdym tygodniem widać poczynione postępy. Wykonano już częściowo ściany konstrukcyjne IV piętra i klatek schodowych (poziom: +4) w budynku Saturn. Zapraszamy do obejrzenia fotorelacji oraz szczegółowego zestawienia stanu zaawansowania budowy.
Budynek 7 - LUNA

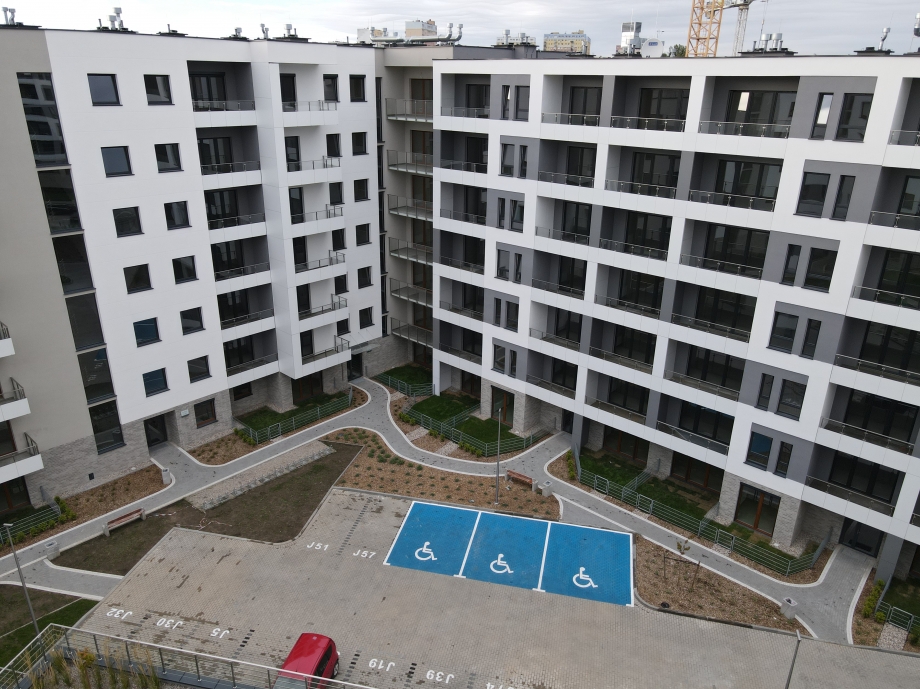

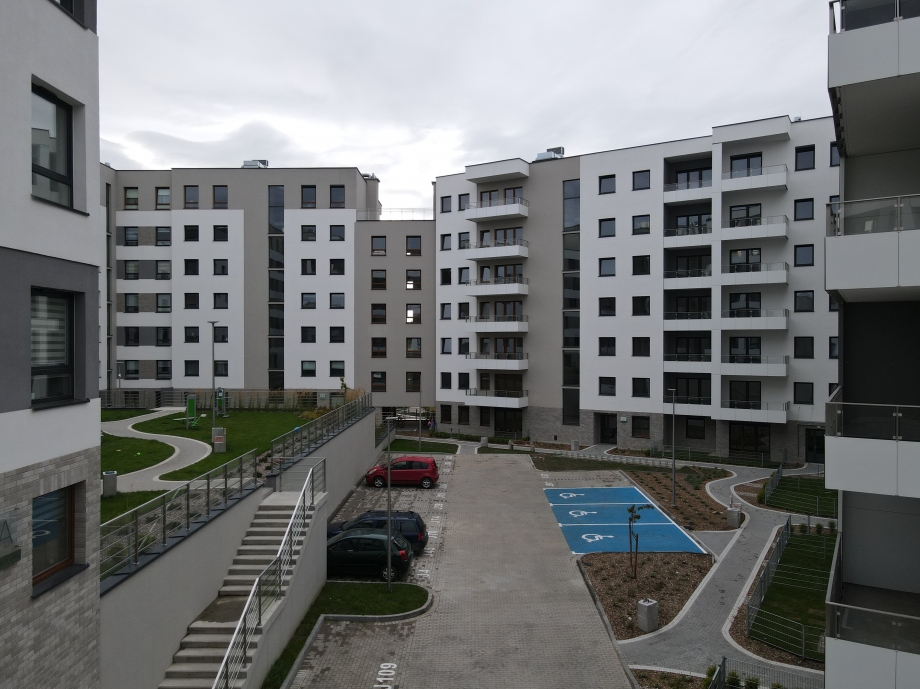

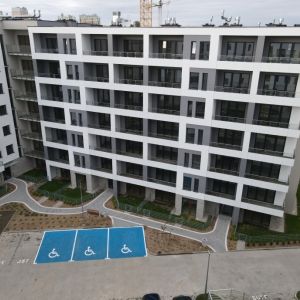

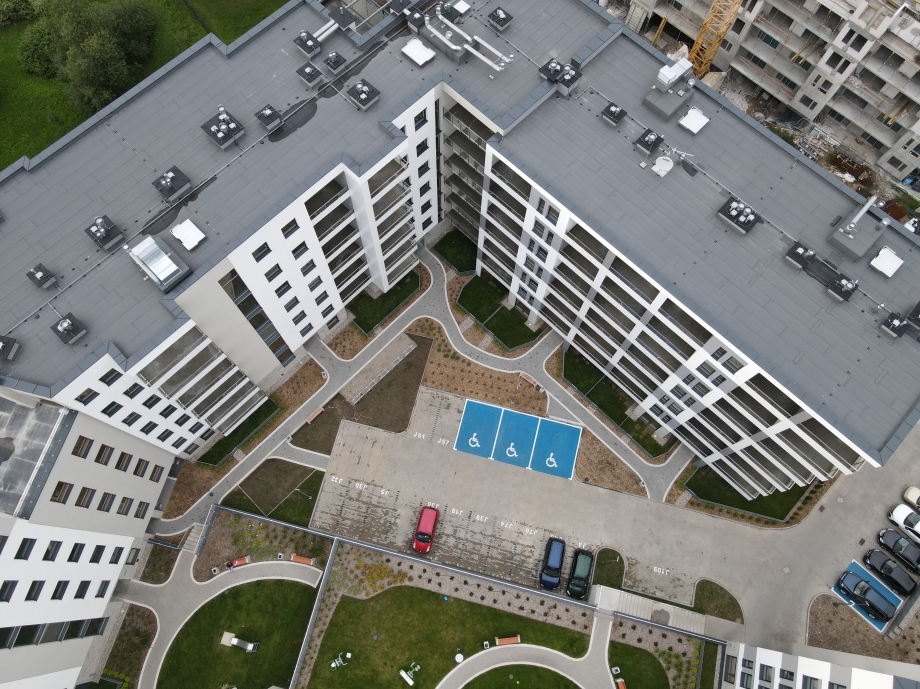

- Konstrukcja budynku zakończona – 100%
- Izolacja dachu i tarasów – 100%
- Stolarka okienna – 100 %
- Elewacja – 95 % ( w tym konstrukcje balustrad 100%)
- Ściany działowe wykonane – 100%
- Tynki wewnętrzne mieszkania – 100%
- Tynki wewnętrzne klatki schodowe – 100 %
- Rozprowadzenie instalacji sanitarnych – 100 %
- Rozprowadzenie instalacji elektrycznych – 100 %
- Posadzki cementowe w mieszkaniach – 100%
- Posadzki cementowe na klatkach schodowych: 100%
- Płytki gresowe na klatkach schodowych – 100%
- Płytki w rowerowniach – 100%
- Malowanie ścian i sufitów w garażu – 100%
- Konstrukcja pod ściany komórek lokatorskich – 100 %
- Wykonano Poszycie ścian komórek lokatorskich – 100%
- Warstwy izolacyjne i zasypanie piaskiem patio

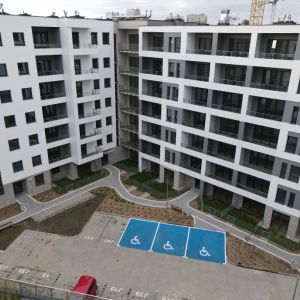

- Chodniki i parking na patio – 100%
- Ogródki na patio – 100%
- Wykonano konstrukcję pod mocowanie balustrad na balkonach
- Montaż balustrad na klatkach schodowych – 100%
- Ościeżnice drzwi wejściowych do mieszkań – 100%
- Montaż przedścianek w łazienkach – 100%
- Montaż skrzydeł drzwi wejściowych do mieszkań – 100%
- Osprzęt elektryczny na klatkach schodowych – 100%
- Montaż osprzętu elektrycznego w mieszkaniach (gniazda, włączniki, domofony) – 100%
- Montaż drzwi technicznych do pomieszczeń w piwnicach – 100%
- Szpachlowanie ścian na klatkach schodowych – 100%

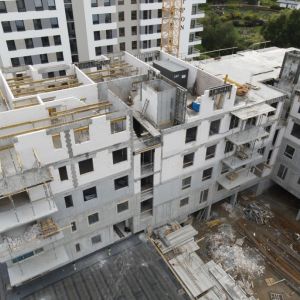

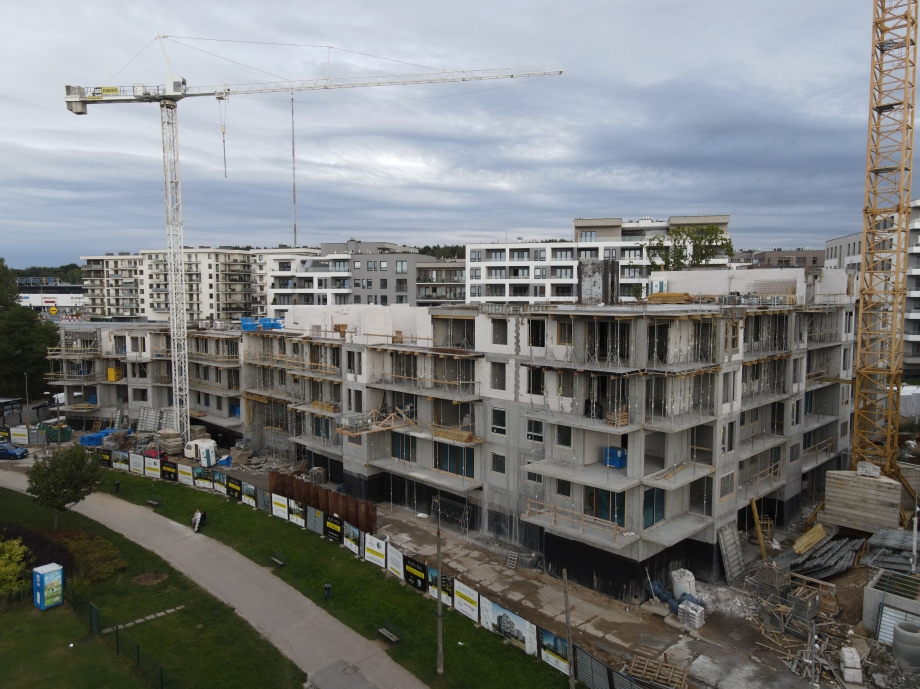

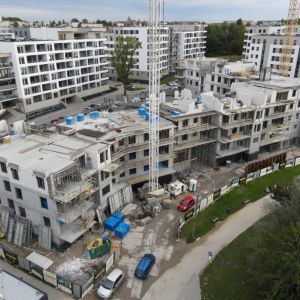

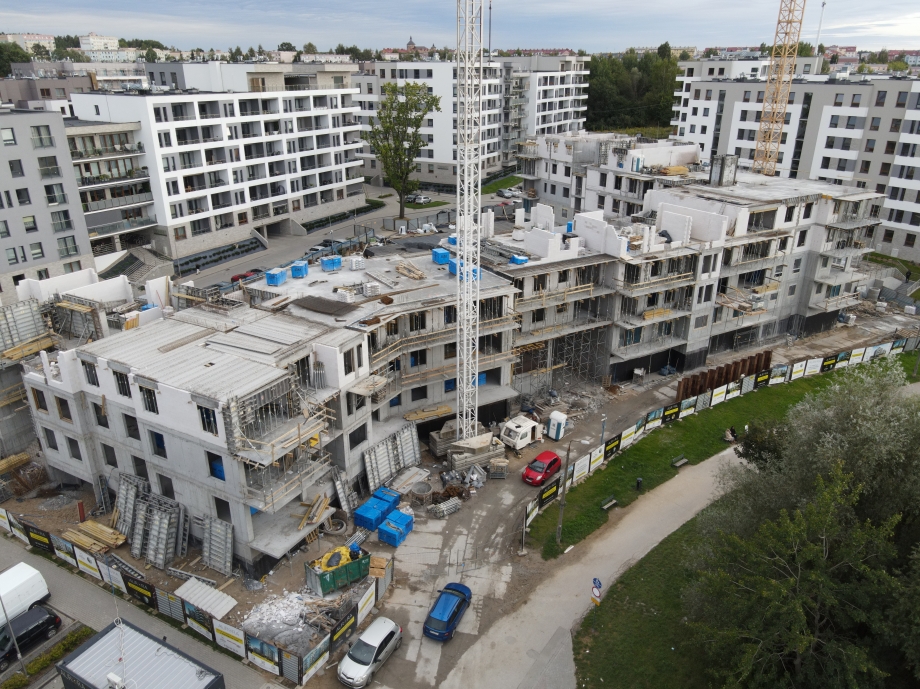

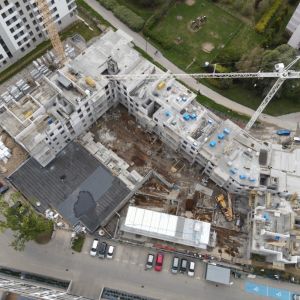

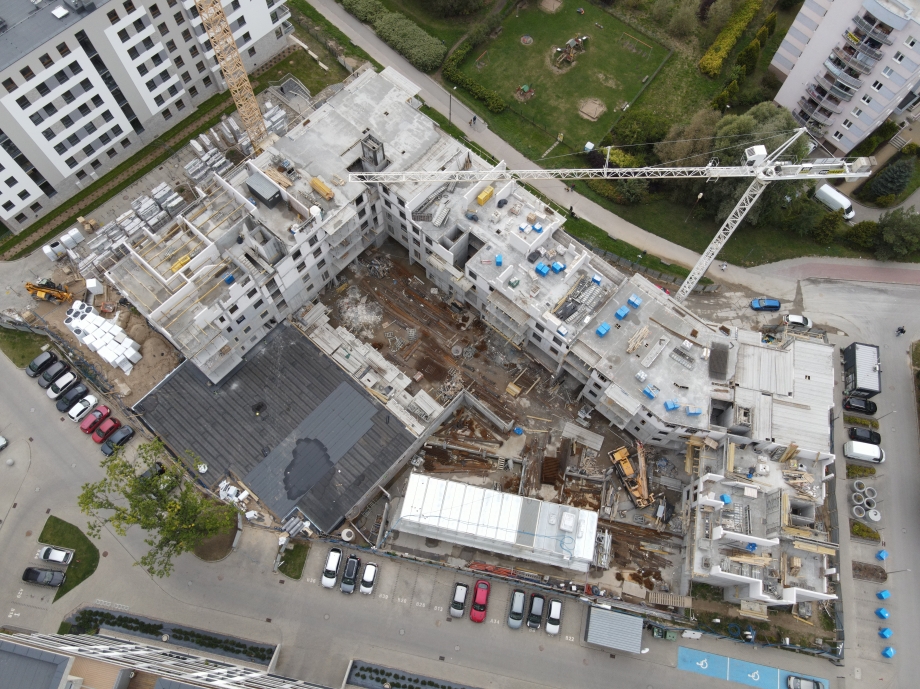

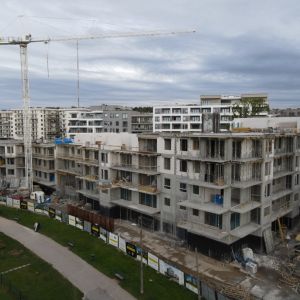

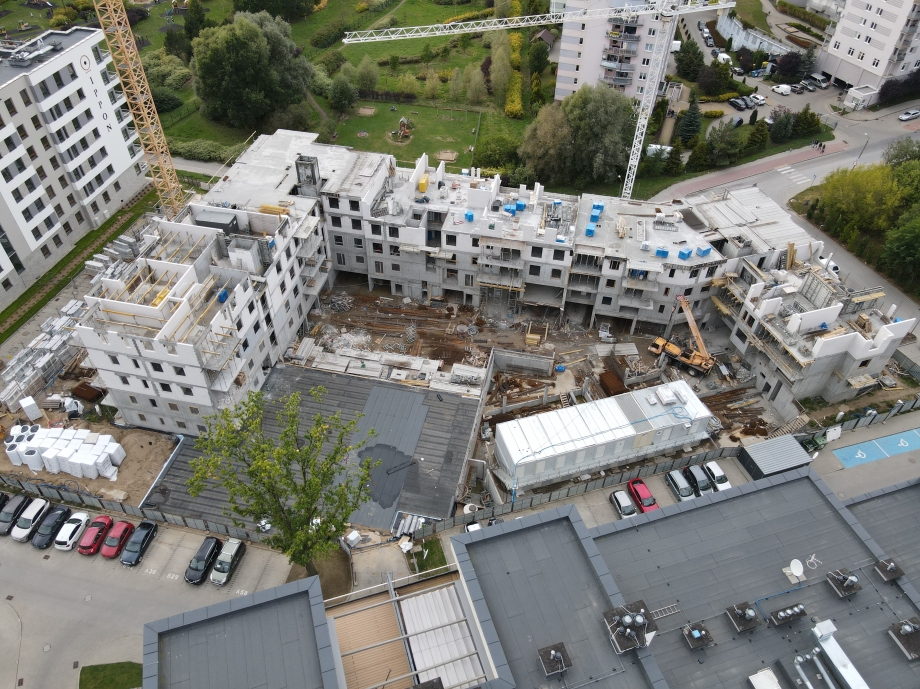

Budynek 8 i 9 - SATURN i MINERWA
- Prace ziemne – 100%
- Wylano podkłady z chudego betonu pod fundamenty dla budynku 8 – 100%
- Wykonano grodzice stalowe zabezpieczające istniejący ciepłociąg – 100%
- Ławy fundamentowe – 100%
- Stopy fundamentowe – 100%
- Wykonanie konstrukcji ścian kondygnacji garażowej pod budynkiem nr 8 – ok. 100%
- Wykonanie ścian konstrukcyjnych piwnicy i klatek chodowych (poziom: -1) w budynku nr 8 – 100%
- Wykonanie stropu nad piwnicą w budynku nr 8 – 100%
- Wykonanie ścian konstrukcyjnych parteru i klatek schodowych (poziom: 0) w budynku nr 8 – 100%
- Wykonanie stropu nad parterem w budynku nr 8 – 100%
- Wykonanie ścian konstrukcyjnych I piętra i klatek schodowych (poziom: +1) w budynku nr 8 – 100%
- Wykonanie stropu nad I piętrem w budynku nr 8 – 100%
- Wykonanie ścian konstrukcyjnych II piętra i klatek schodowych (poziom: +2) w budynku nr 8 – 100%
- Wykonanie stropu nad II piętrem w budynku nr 8 – 100%
- Wykonanie ścian konstrukcyjnych III piętra i klatek schodowych (poziom: +3) w budynku nr 8 – 100%
- Wykonanie stropu nad III piętrem w budynku nr 8 – 60%

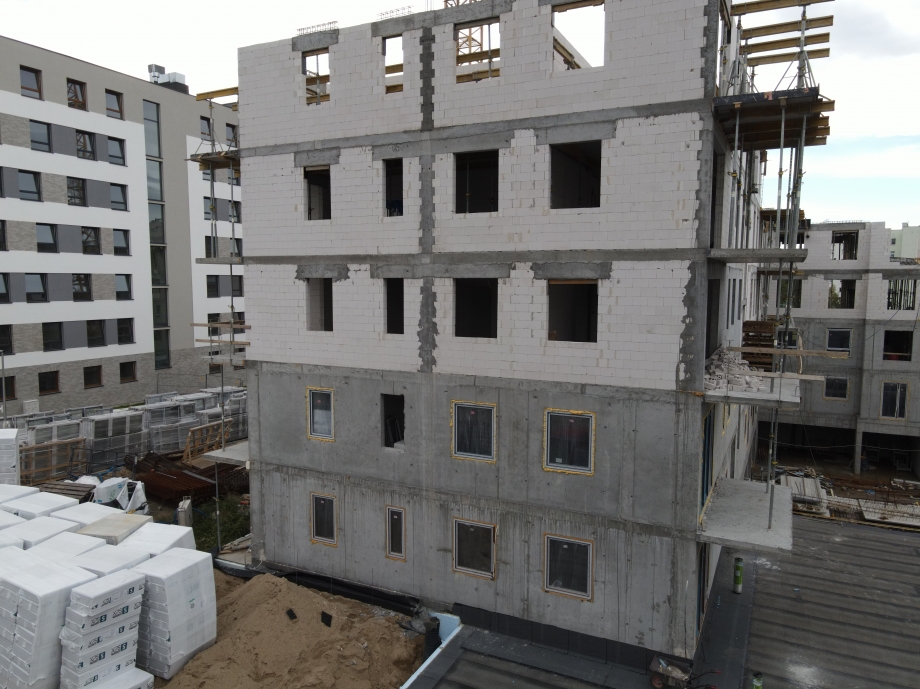

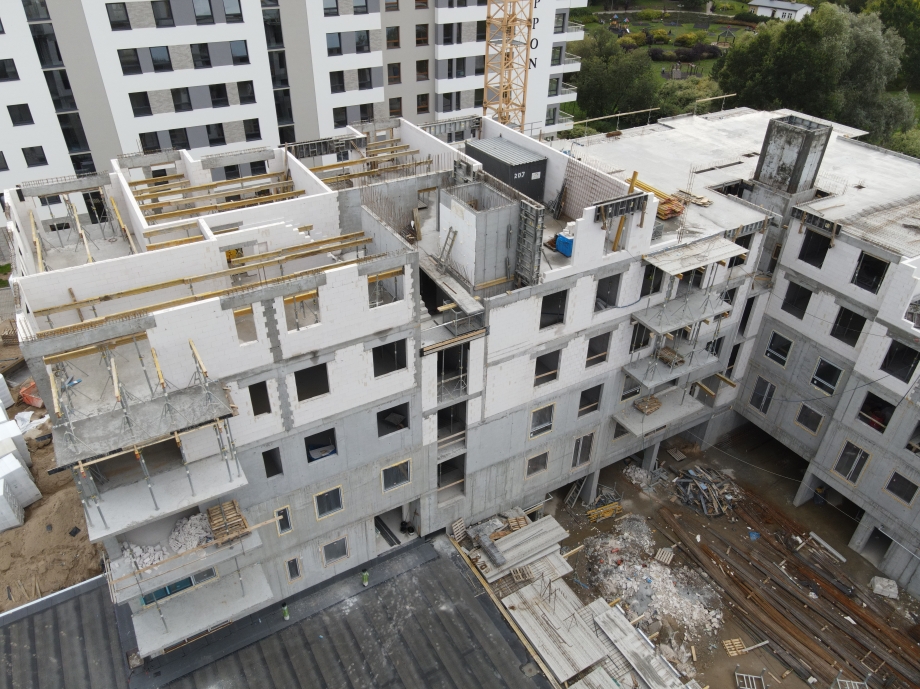

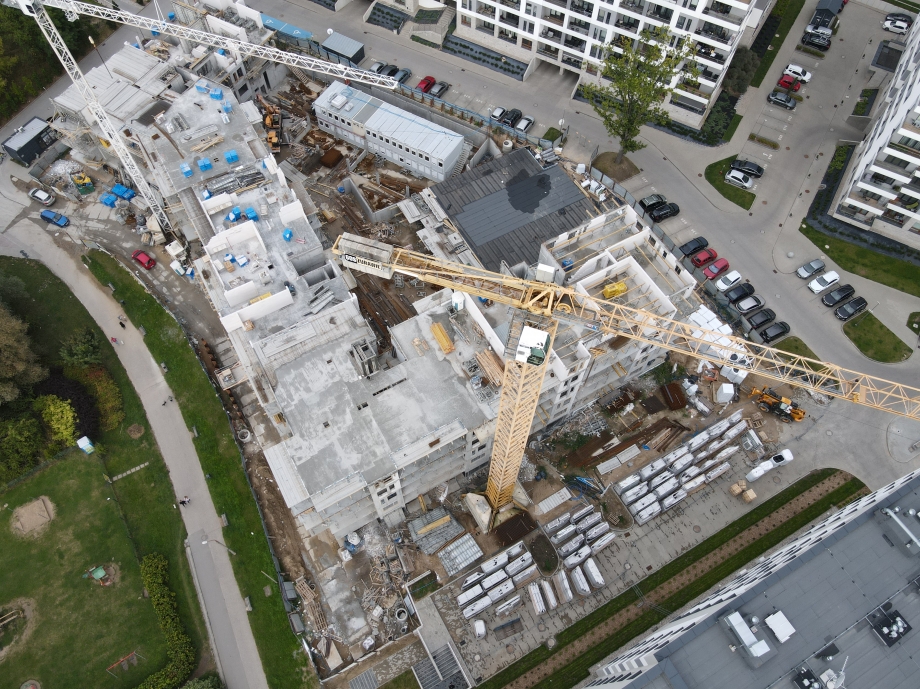

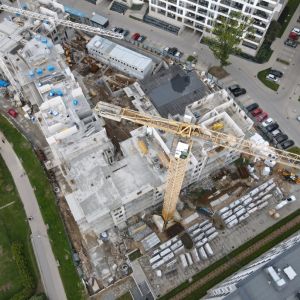

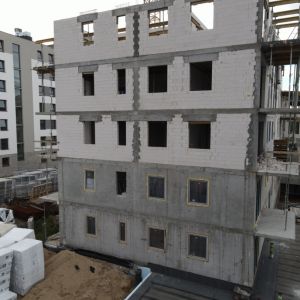

- Wykonanie ścian konstrukcyjnych IV piętra i klatek schodowych (poziom: +4) w budynku nr 8 – 20%
- Wykonanie konstrukcji ścian kondygnacji garażowej pod budynkiem nr 9 – 100%
- Wykonanie belek i podciągów kondygnacji -1 w budynku nr 9 – 50%
- Wykonanie ścian konstrukcyjnych piwnicy i klatek schodowych (poziom: -1) w budynku nr 9 – 100%
- Wykonanie stropu nad piwnicą w budynku nr 9 – 100%
- Wykonanie ścian konstrukcyjnych parteru i klatek schodowych (poziom: 0) w budynku nr 9 – 100%
- Wykonanie stropu nad parterem w budynku nr 9 – 100%
- Wykonanie ścian konstrukcyjnych I piętra i klatek schodowych (poziom: +1) w budynku nr 9 – 100%
- Wykonanie stropu nad I piętrem w budynku nr 9 – 100%
- Wykonanie ścian konstrukcyjnych II piętra i klatek schodowych (poziom: +2) w budynku nr 9 – 100%
- Wykonanie stropu nad I piętrem w budynku nr 9 – 60%
- Wykonanie stropu nad garażem w budynku nr 8 – 50%
- Montaż stolarki okiennej w bud nr 8 – 10%
- Montaż stolarki okiennej w bud nr 9 – 5%
