12.06.2023

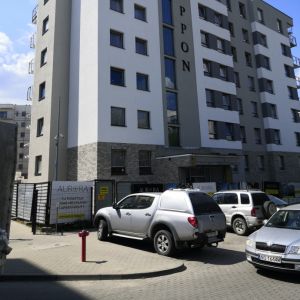

Wielkimi krokami zbliżamy się do zakończenia budowy - 4 etapu osiedla Aurora. Mieszkania mają już wykonane tynki oraz betonowe posadzki. Trwają prace końcowe przy montażu płytek gresowych na klatkach schodowych oraz przy montażu balustrad balkonowych. Rozpoczęliśmy montaż drzwi wejściowych do mieszkań oraz malowanie ścian na klatkach schodowych. Na ścianach pojawiły się już stojaki na rowery a w oknach na parterze rolety antywłamaniowe. Zapraszamy do zapoznania się z kroniką budowy oraz fotorelacją, ostatniego etapu osiedla Aurora.
Budynek Saturn (nr 8) i Minerwa (nr 9)
- Wykonanie pionów instalacyjnych wentylacji mechanicznej w budynku nr 9 - 100%
- Wykonanie pionów instalacyjnych kanalizacji w budynku nr 9 - 90%
- Wykonanie instalacji sanitarnej i c.o. w budynku nr 9 - 75%
- Wykonanie izolacji termicznej i przeciwwodnej dachu budynku 8 i 9 – 100%
- Wykonanie ścian działowych w mieszkaniach budynku 9 – 100%

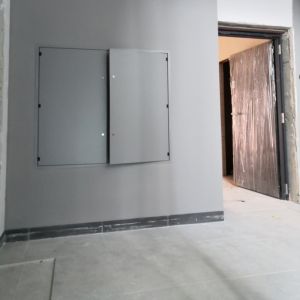

- Wykonanie instalacji elektrycznej w mieszkaniach budynku nr 9 – 70%
- Wykonanie tynków w mieszkaniach budynku nr 9 – 100%
- Wykonanie posadzek betonowych w mieszkaniach budynku nr 8 – 100%
- Wykonanie posadzek betonowych w mieszkaniach budynku nr 9 – 100%
- Wykonanie węzła cieplnego MPEC w bud 9 – 100%
- Wykonanie przyłącza cieplnego MPEC w bud 8 – 100%
- Montaż stolarki okiennej w bud nr 8 – 100%
- Montaż stolarki okiennej w bud nr 9 – 100%
- Szklenia zewnętrzne fasadowe w bud nr 8 – 95%
- Szklenia zewnętrzne fasadowe w bud nr 9 – 90%
- Montaż izolacji termicznej ścian zewnętrznych bud nr 8 – 95%
- Montaż izolacji termicznej ścian zewnętrznych bud nr 9 – 95%
- Wykonanie tynków strukturalnych ścian zewnętrznych bud nr 8 – 70%
- Wykonanie tynków strukturalnych ścian zewnętrznych bud nr 9 – 70%
- Wykonanie okładzin klinkierowych ścian zewnętrznych bud nr 8 – 70%
- Wykonanie okładzin klinkierowych ścian zewnętrznych bud nr 9 – 70%

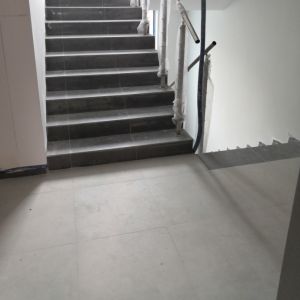

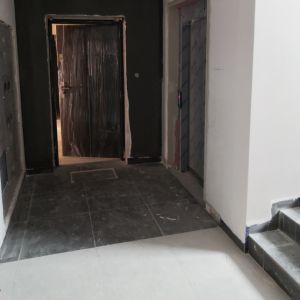

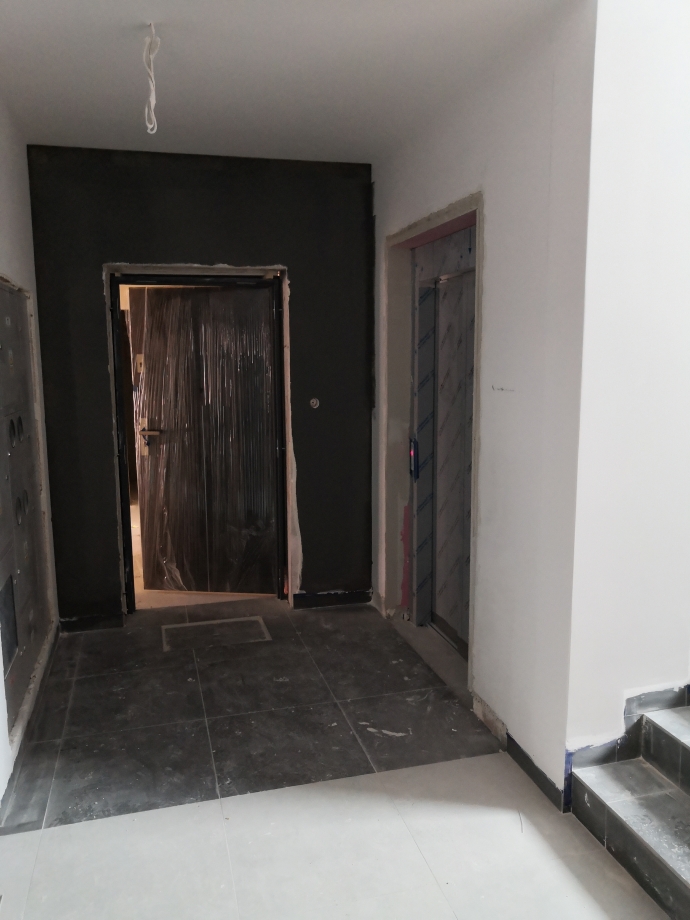

- Montaż okładzin gresowych na klatkach schodowych bud. nr 8 – 70%
- Montaż okładzin gresowych na klatkach schodowych bud. nr 9 – 90%
- Wykonanie gładzi szpachlowych na klatkach schodowych w bud. 8 – 70%
- Wykonanie gładzi szpachlowych na klatkach schodowych w bud. 9 – 70%

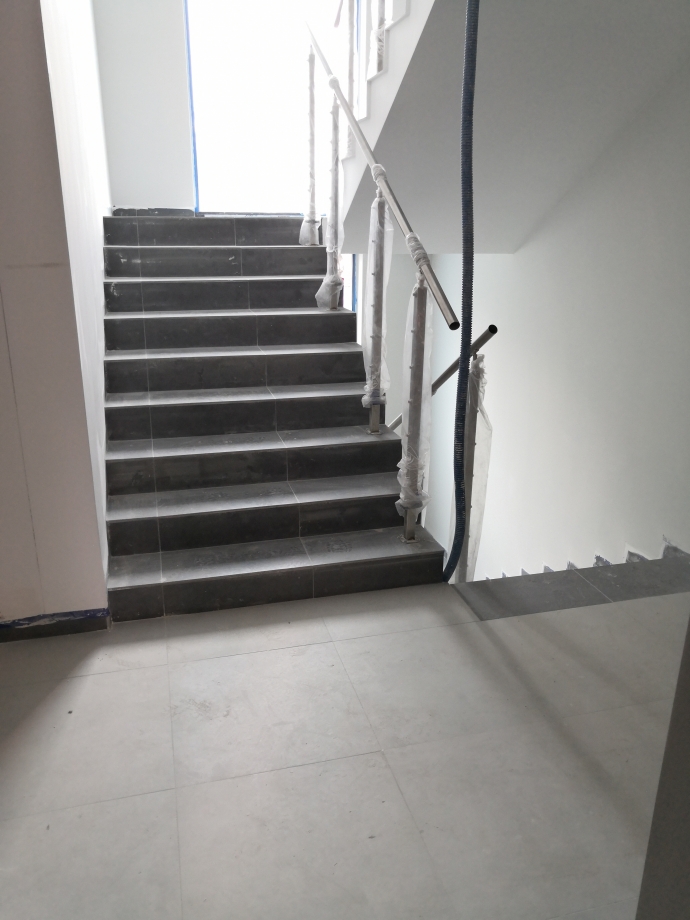

- Malowanie ścian klatki schodowej – bud nr 8 – 20%
- Malowanie ścian klatki schodowej – bud nr 9 – 20%
- Balustrady klatki schodowej – bud nr 8 – 20%
- Balustrady klatki schodowej – bud nr 9 – 20%
- Montaż balustrad balkonowych bud. nr 8 – 60%
- Montaż balustrad balkonowych bud. nr 9 – 60%
- Montaż przegród balkonowych bud. nr 8 – 50%
- Montaż przegród balkonowych bud. nr 9 – 50%
- Malowanie garażu podziemnego – 70%

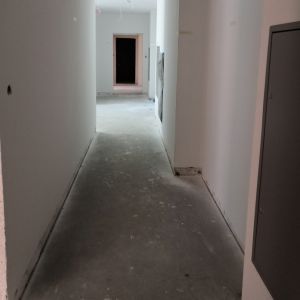

- Montaż ścian działowych komórek lokatorskich – 30%
- Posadzka przemysłowa garażu podziemnego bud nr 8 – 50%
- Posadzka przemysłowa garażu podziemnego bud nr 8 – 90%

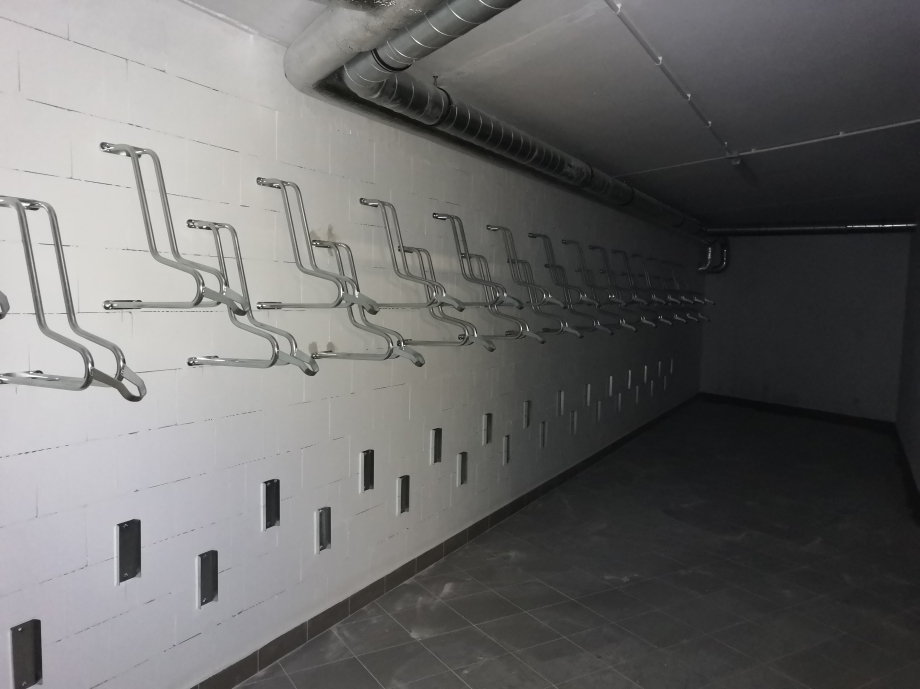

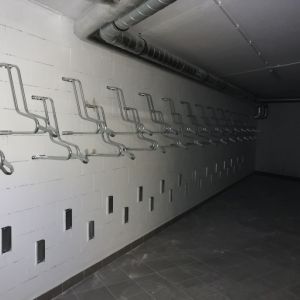

- Rowerownie bud nr 8 – 50%
- Rowerownie bud nr 9 – 50%
- Parapety wewnętrzne w mieszkaniach bud nr 8 – 20%
- Parapety wewnętrzne w mieszkaniach bud nr 9 – 20%

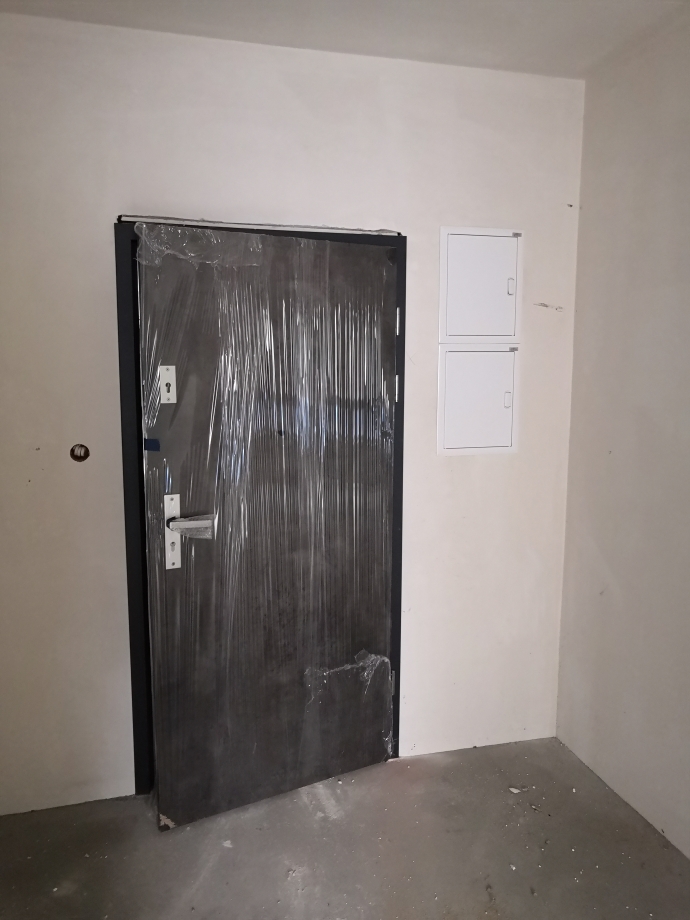

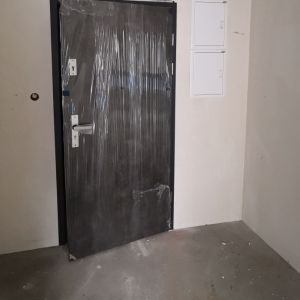

- Stolarka drzwiowa do lokali bud nr 8 – 40%
- Stolarka drzwiowa do lokali bud nr 9 – 40%
- Windy w bud nr 8 – 50%
- Windy w bud nr 8 – 80%
