02.07.2023

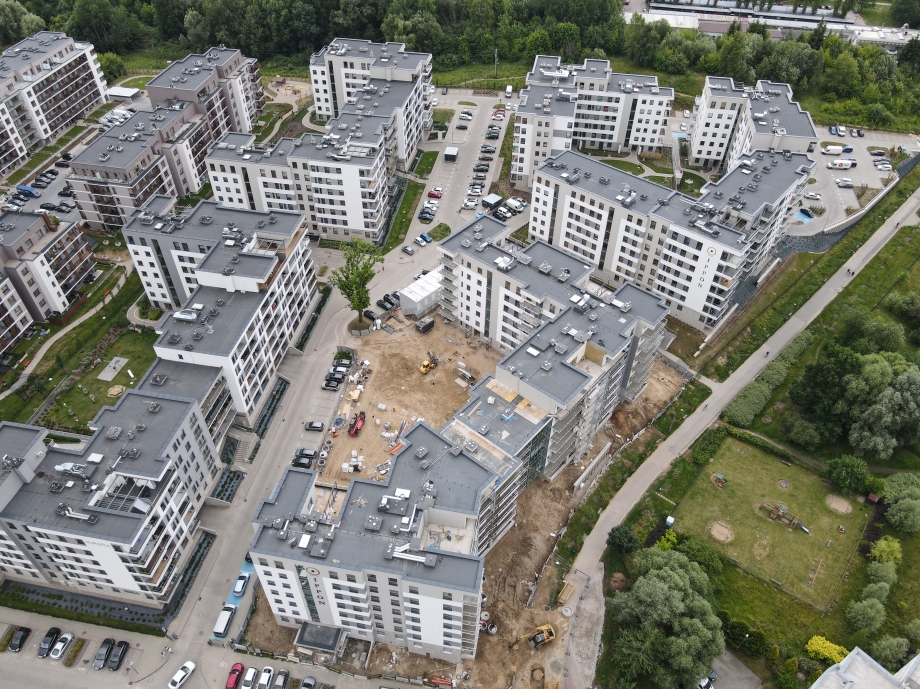

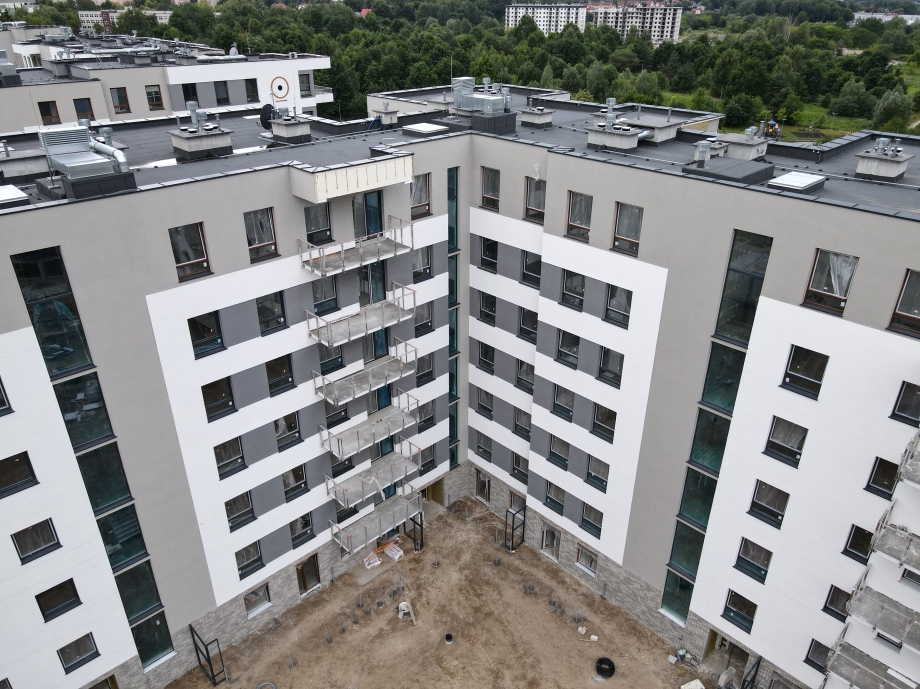

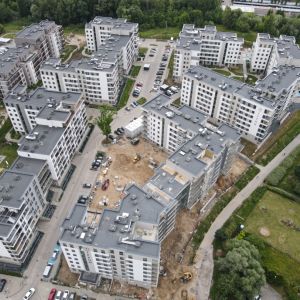

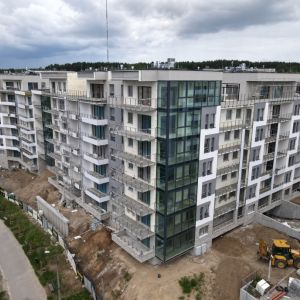

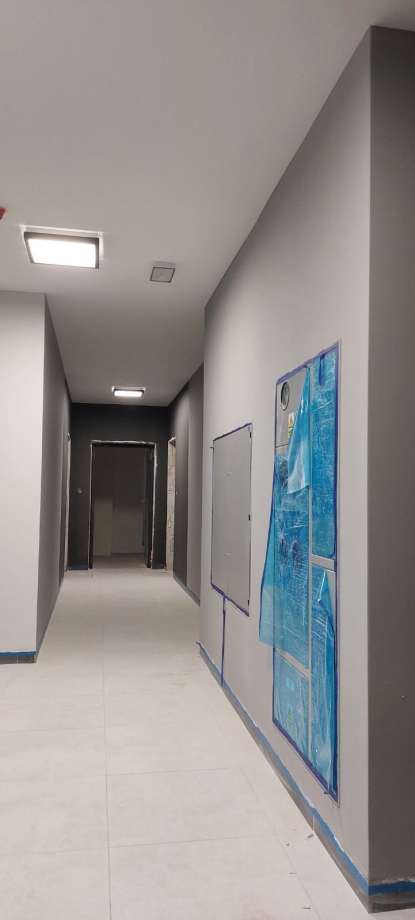

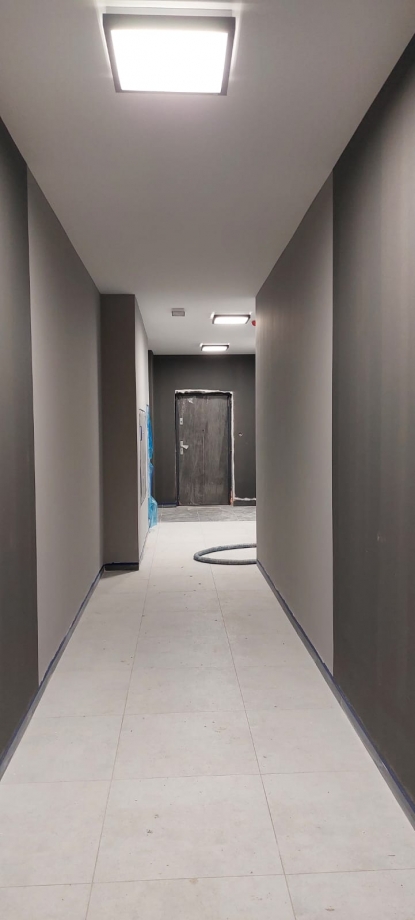

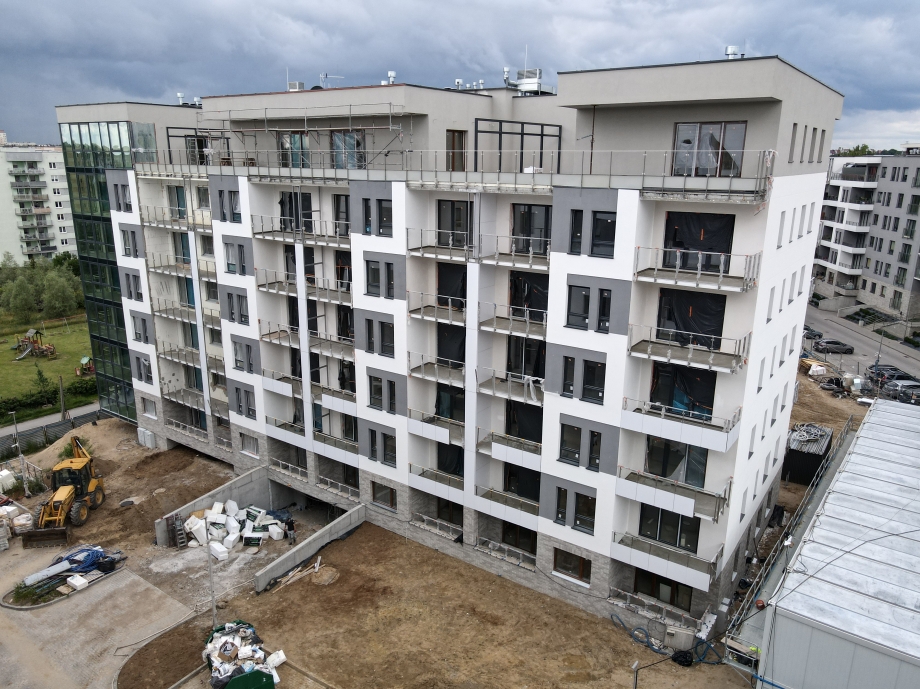

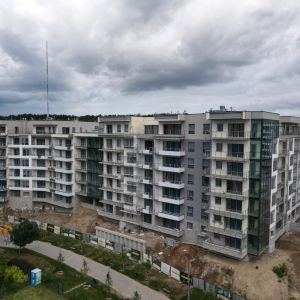

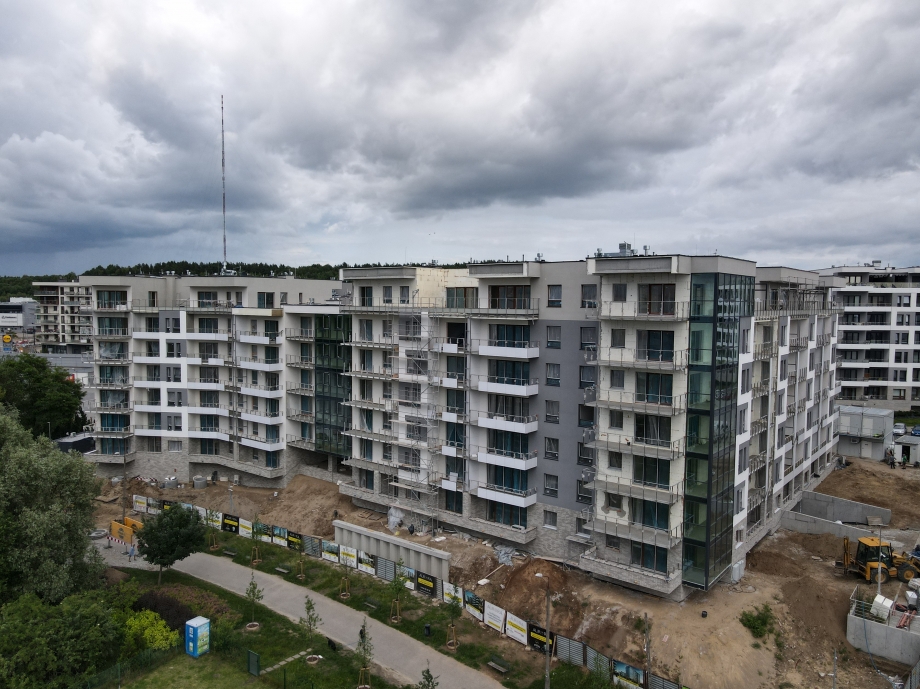

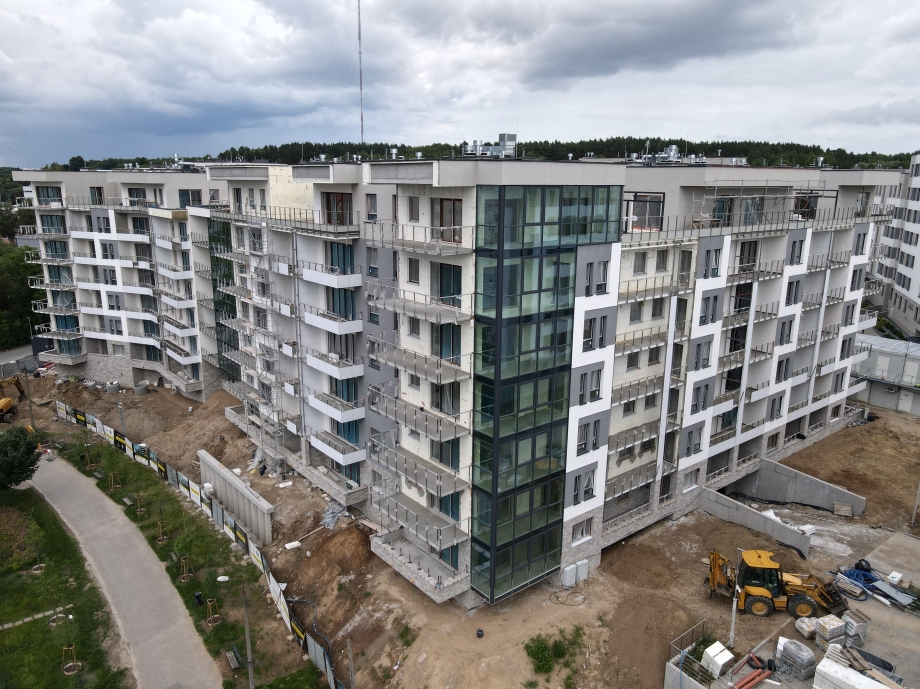

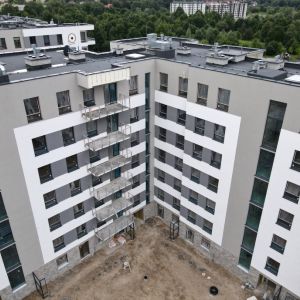

Coraz bliżej zakończenie budowy etapu 4.0 na osiedlu Aurora. Trwają prace wykończeniowe. Montujemy parapety wewnętrzne w lokalach, malujemy klatki schodowe oraz garaż podziemny. W trakcie montażu są balustrady klatki schodowej, ściany działowe komórek lokatorskich oraz drzwi wewnętrzne do mieszkań. Zapraszamy do zapoznania się z opisem prac oraz fotorelacją.
Budynek 8 (Saturn) i 9 (Minerwa)
- Wykonanie instalacji sanitarnej i c.o. w budynku nr 8 - 70%
- Wykonanie ścian działowych w mieszkaniach budynku 8 – 100%
- Wykonanie instalacji elektrycznej w mieszkaniach budynku nr 8 – 75%
- Wykonanie tynków w mieszkaniach budynku nr 8 – 98%
- Wykonanie posadzek betonowych w mieszkaniach budynku nr 8 – 98%
- Wykonanie węzła cieplnego MPEC w bud 8 – 100%
- Wykonanie przyłącza cieplnego MPEC w bud 8 – 100%
- Wykonanie konstrukcji ścian kondygnacji garażowej pod budynkiem nr 9 – 100%
- Wykonanie belek i podciągów kondygnacji -1 w budynku nr 9 – 100%
- Wykonanie instalacji elektrycznej w mieszkaniach budynku nr 9 – 75%
- Wykonanie tynków w mieszkaniach budynku nr 9 – 100%
- Wykonanie posadzek betonowych w mieszkaniach budynku nr 8 – 100%
- Wykonanie posadzek betonowych w mieszkaniach budynku nr 9 – 100%
- Wykonanie węzła cieplnego MPEC w bud 9 – 100%
- Wykonanie przyłącza cieplnego MPEC w bud 8 – 100%
- Montaż stolarki okiennej w bud nr 8 – 100%
- Montaż stolarki okiennej w bud nr 9 – 100%
- Szklenia zewnętrzne fasadowe w bud nr 8 – 95%
- Szklenia zewnętrzne fasadowe w bud nr 9 – 90%
- Montaż izolacji termicznej ścian zewnętrznych bud nr 8 – 95%
- Montaż izolacji termicznej ścian zewnętrznych bud nr 9 – 95%
- Wykonanie tynków strukturalnych ścian zewnętrznych bud nr 8 – 75%
- Wykonanie tynków strukturalnych ścian zewnętrznych bud nr 9 – 75%
- Wykonanie okładzin klinkierowych ścian zewnętrznych bud nr 8 – 80%
- Wykonanie okładzin klinkierowych ścian zewnętrznych bud nr 9 – 80%
- Montaż okładzin gresowych na klatkach schodowych bud. nr 8 – 75%
- Montaż okładzin gresowych na klatkach schodowych bud. nr 9 – 90%
- Wykonanie gładzi szpachlowych na klatkach schodowych w bud. 8 – 70%
- Wykonanie gładzi szpachlowych na klatkach schodowych w bud. 9 – 75%

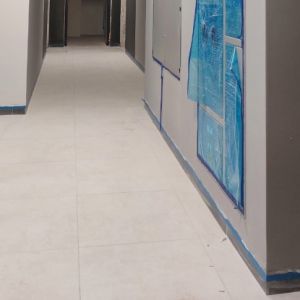

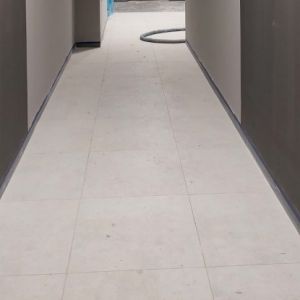

- Malowanie ścian klatki schodowej – bud nr 8 – 30%
- Malowanie ścian klatki schodowej – bud nr 9 – 30%
- Balustrady klatki schodowej – bud nr 8 – 25%
- Balustrady klatki schodowej – bud nr 9 – 25%

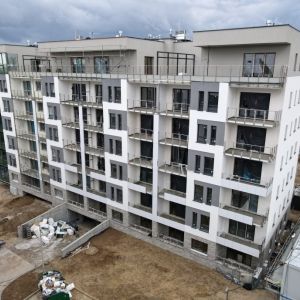

- Montaż balustrad balkonowych bud. nr 8 – 65%
- Montaż balustrad balkonowych bud. nr 9 – 65%
- Montaż przegród balkonowych bud. nr 8 – 50%
- Montaż przegród balkonowych bud. nr 9 – 50%

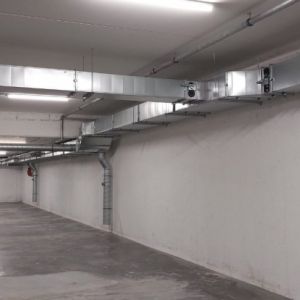

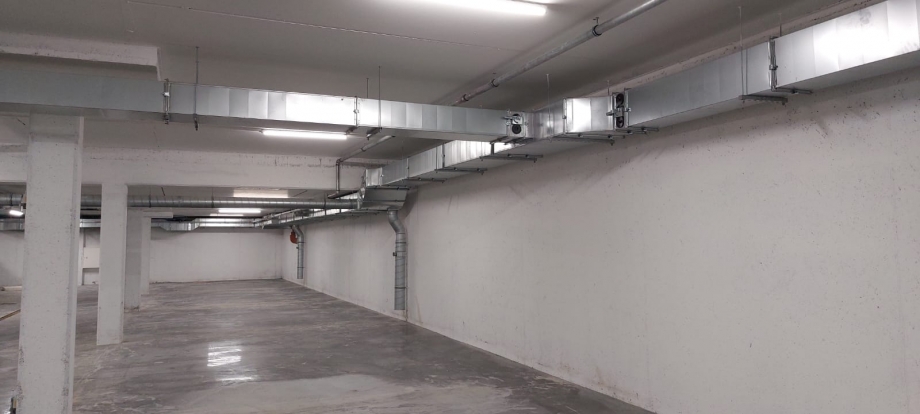

- Malowanie garażu podziemnego – 80%
- Montaż ścian działowych komórek lokatorskich – 30%
- Posadzka przemysłowa garażu podziemnego bud nr 8 – 80%
- Posadzka przemysłowa garażu podziemnego bud nr 8 – 90%

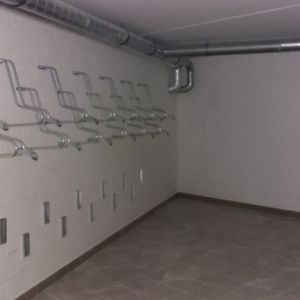

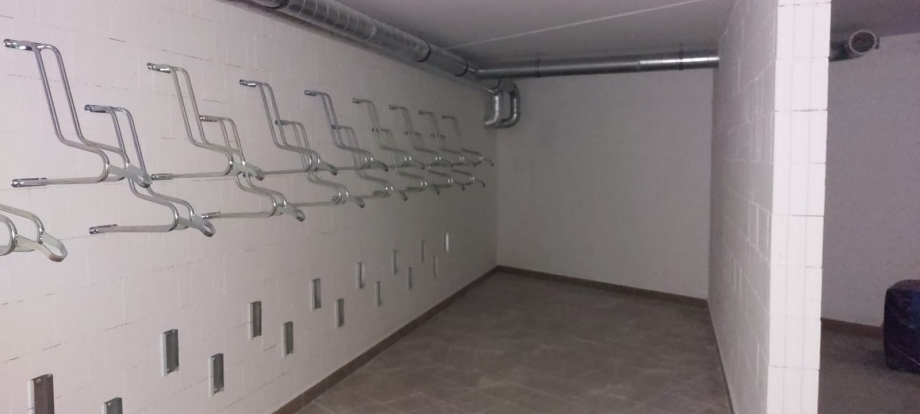

- Rowerownie bud nr 8 – 60%
- Rowerownie bud nr 9 – 60%
- Parapety wewnętrzne w mieszkaniach bud nr 8 – 20%
- Parapety wewnętrzne w mieszkaniach bud nr 9 – 20%
- Stolarka drzwiowa do lokali bud nr 8 – 40%
- Stolarka drzwiowa do lokali bud nr 9 – 40%
- Windy w bud nr 8 – 60%
- Windy w bud nr 9 – 90%
- Instalacja hydrantowa w bud nr 8 – 50%
- Instalacja hydrantowa w bud nr 9 – 50%
