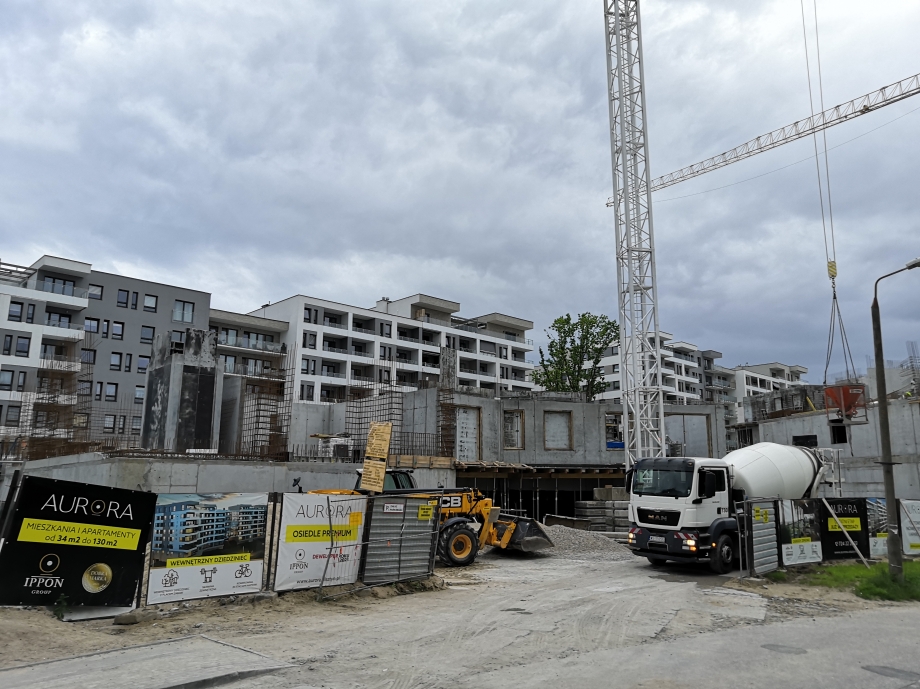

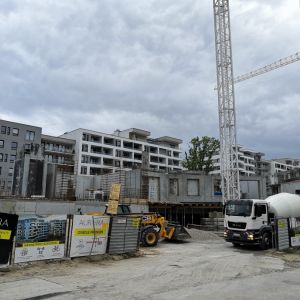

01.07.2022

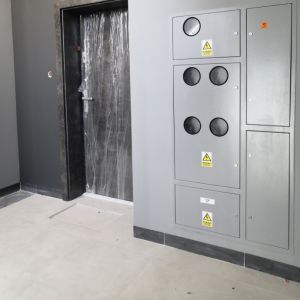

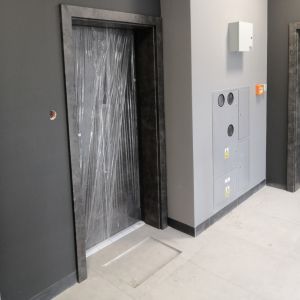

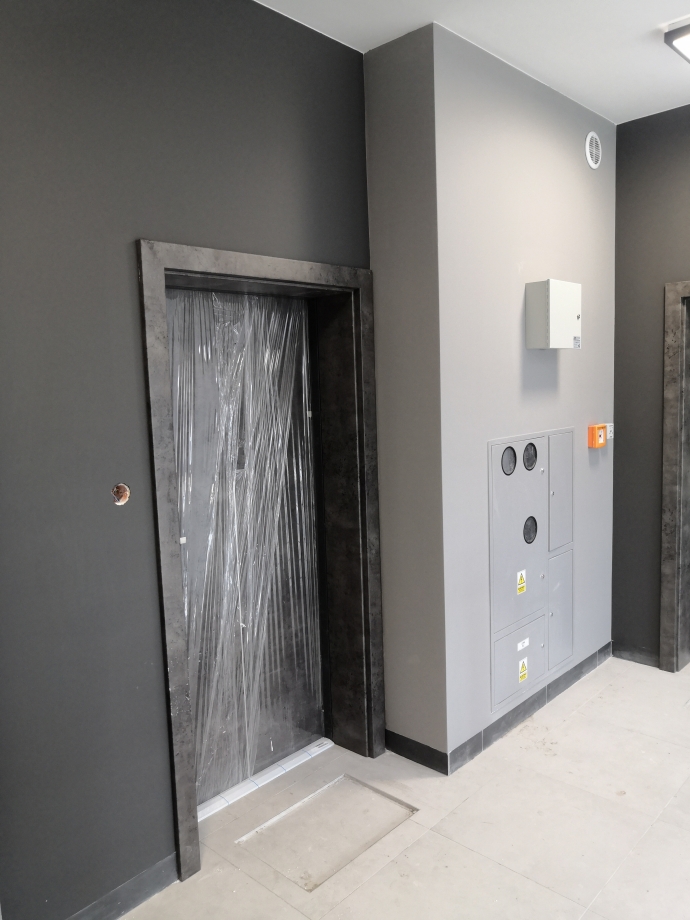

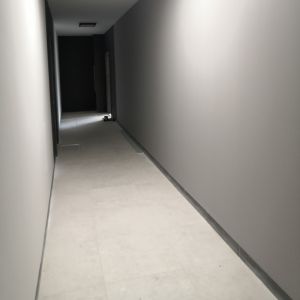

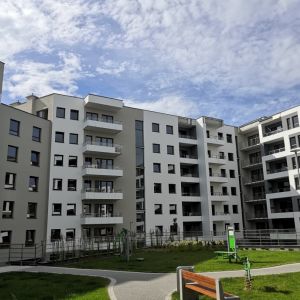

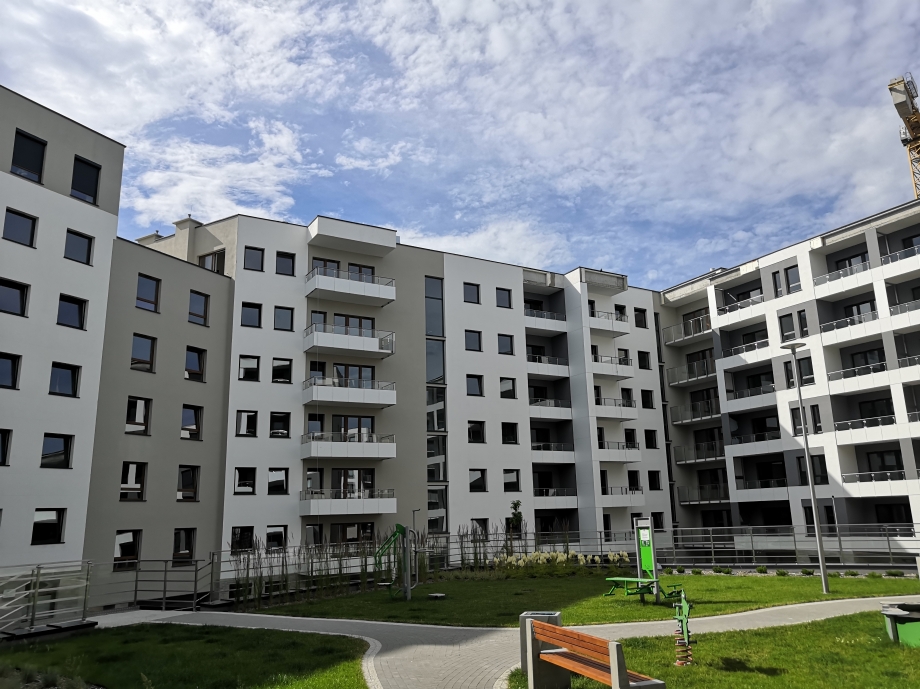

Wielkimi krokami zbliżamy się do zakończenia budowy budynku Luna na osiedlu Aurora w Olsztynie. Zakończono malowanie ścian i sufitów, ułożono płytki. W końcowej fazie jest wykonanie chodników i ogródków na patio. Gołym okiem widać zmiany budowlane jakie zaszły dla etapu 4.0 inwestycji. Wykonano m.in: ściany konstrukcyjne I piętra i klatek schodowych (poziom: +1) w budynku nr 8 oraz trwa wykonanie ścian konstrukcyjnych parteru i klatek chodowych (poziom: 0) w budynku nr 9. Zapraszamy do zapoznania się z kronika budowy osiedla Aurora.

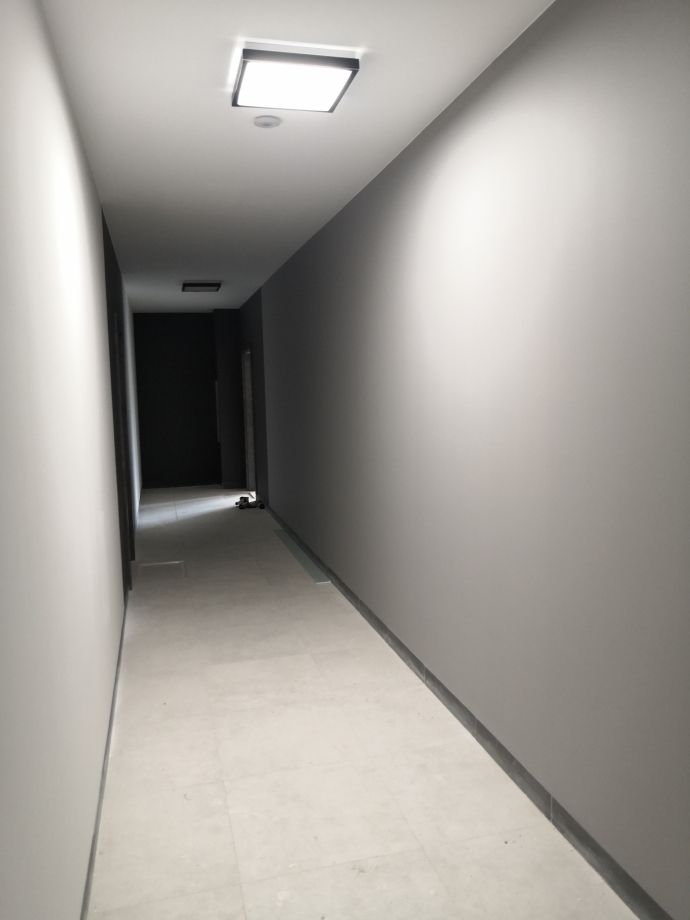

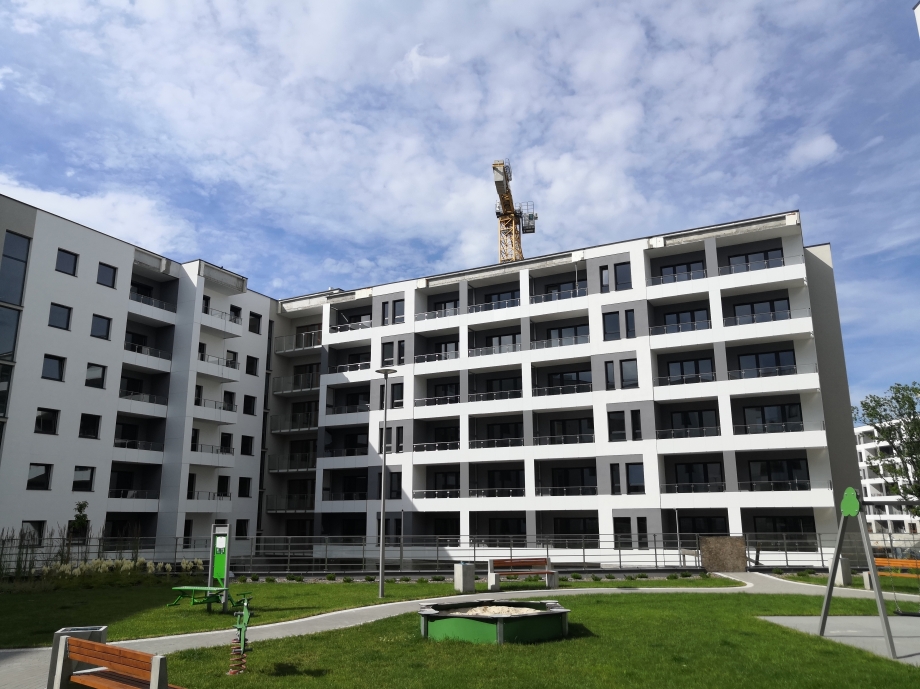

Budynek 7 - LUNA
- Konstrukcja budynku zakończona – 100%
- Izolacja dachu i tarasów – 100%
- Stolarka okienna – 100 %
- Elewacja – 95 % ( w tym konstrukcje balustrad 95%)
- Ściany działowe wykonane – 100%
- Tynki wewnętrzne mieszkania – 100%
- Tynki wewnętrzne klatki schodowe – 100 %
- Rozprowadzenie instalacji sanitarnych – 100 %
- Rozprowadzenie instalacji elektrycznych – 100 %
- Posadzki cementowe w mieszkaniach – 100%
- Posadzki cementowe na klatkach schodowych: 100%
- Ułożono płytki gresowe na klatkach schodowych – 99%
- Ułożono płytki w rowerowniach – 100%
- Wykonano malowanie ścian i sufitów w garażu – 100%
- Wykonano konstrukcję pod ściany komórek lokatorskich – 100 %
- Wykonano poszycie ścian komórek lokatorskich – 100%
- Wykonano warstwy izolacyjne i zasypano piaskiem patio
- Trwa wykonywanie chodników i parkingu na patio – 70%
- Trwa wykonywanie ogródków na patio – 25%
- Wykonano konstrukcję pod mocowanie balustrad na balkonach
- Montaż balustrad na klatkach schodowych – 98%
- Rozpoczęto montaż ościeżnic drzwi wejściowych do mieszkań – 100%
- Montaż przedścianek w łazienkach – 100%
- Montaż skrzydeł drzwi wejściowych do mieszkań – 100%

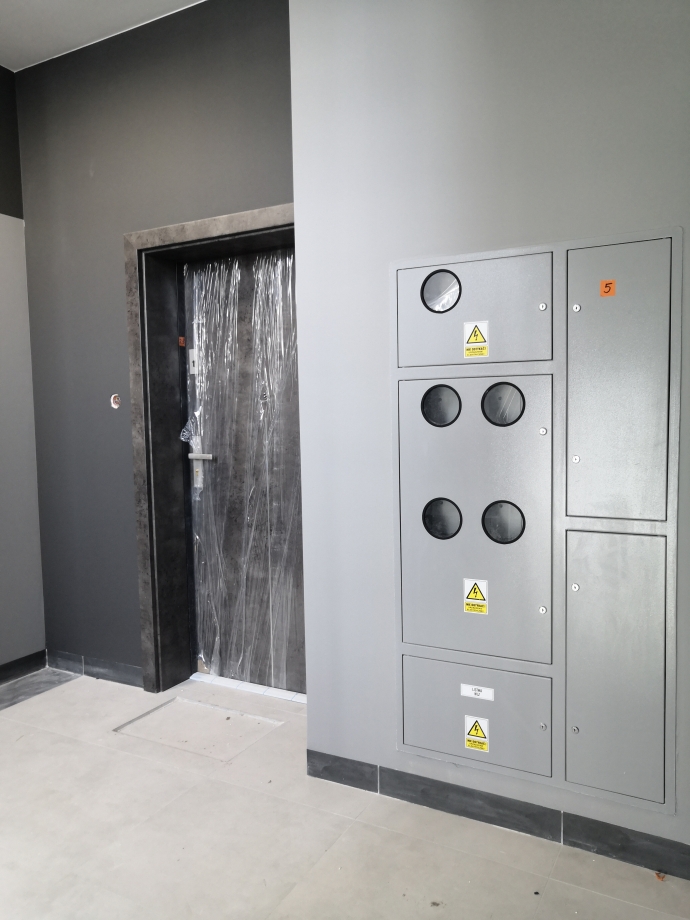

- Trwa montaż osprzętu elektrycznego na klatkach schodowych – 95%
- Montaż osprzętu elektrycznego w mieszkaniach (gniazda, włączniki, domofony) – 100%
- Montaż drzwi technicznych do pomieszczeń w piwnicach – 100%
- Trwa szpachlowanie ścian na klatkach schodowych – 95%

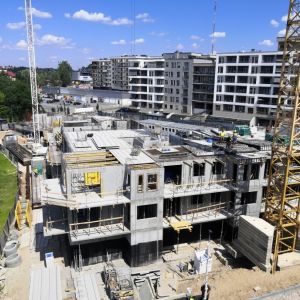

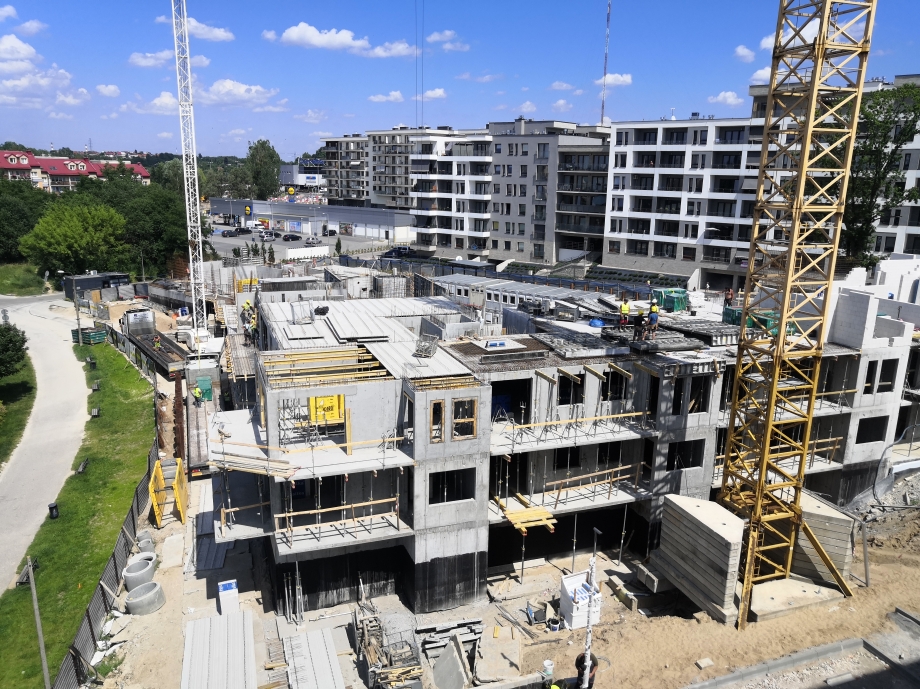

Budynek 8 i 9 - SATURN i MINERWA
- Prace ziemne – 95%
- Wylano podkłady z chudego betonu pod fundamenty dla budynku 8 – 100%
- Wzdłuż granicy Etapem 1 wykonano zabezpieczenie wykopu pod budynek nr 9 – 100%
- Wykonano grodzice stalowe zabezpieczające istniejący ciepłociąg – 90%
- Ławy fundamentowe – 100%
- Stopy fundamentowe – 100%
- Wykonanie konstrukcji ścian kondygnacji garażowej pod budynkiem nr 8 – ok. 100%
- Wykonanie ścian konstrukcyjnych piwnicy i klatek chodowych (poziom: -1) w budynku nr 8 – 100%
- Wykonanie stropu nad piwnicą w budynku nr 8 – 100%
- Wykonanie ścian konstrukcyjnych parteru i klatek chodowych (poziom: 0) w budynku nr 8 – 100%
- Wykonanie stropu nad parterem w budynku nr 8 – 100%

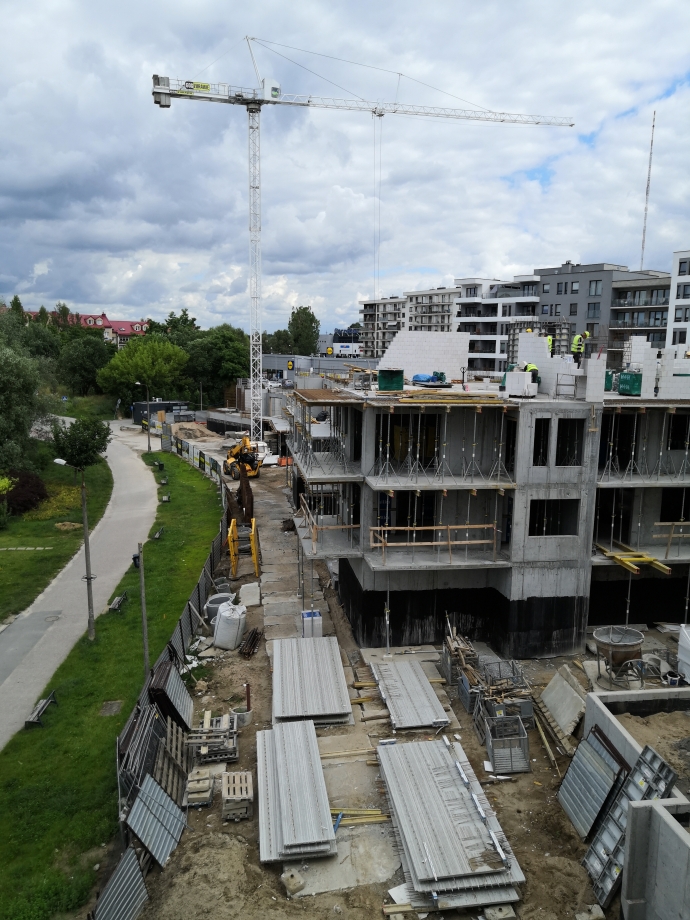

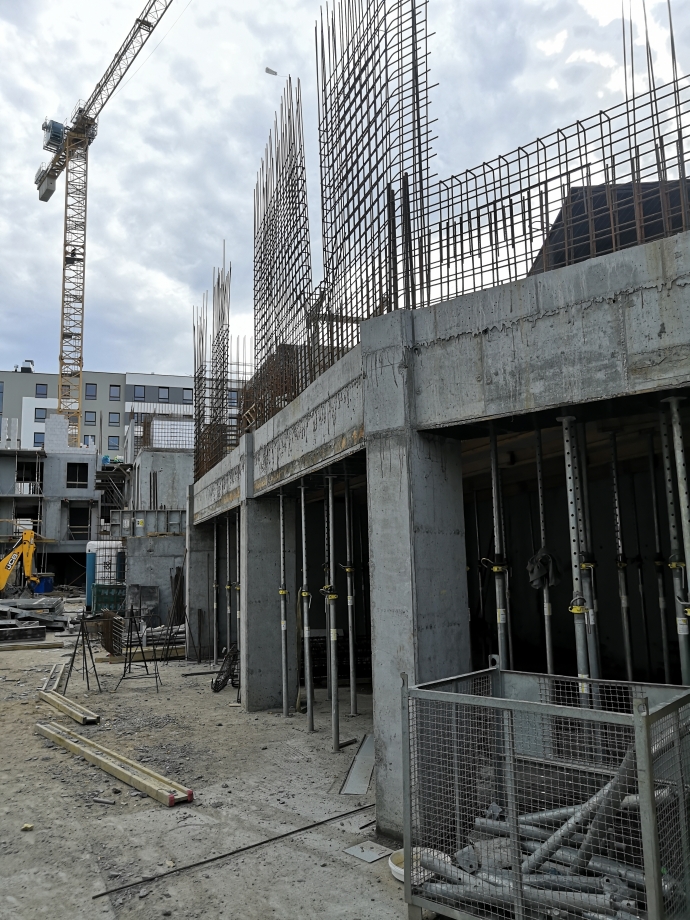

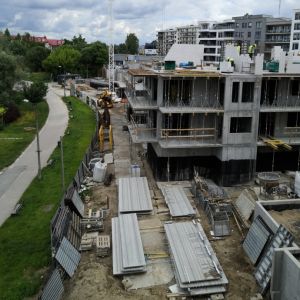

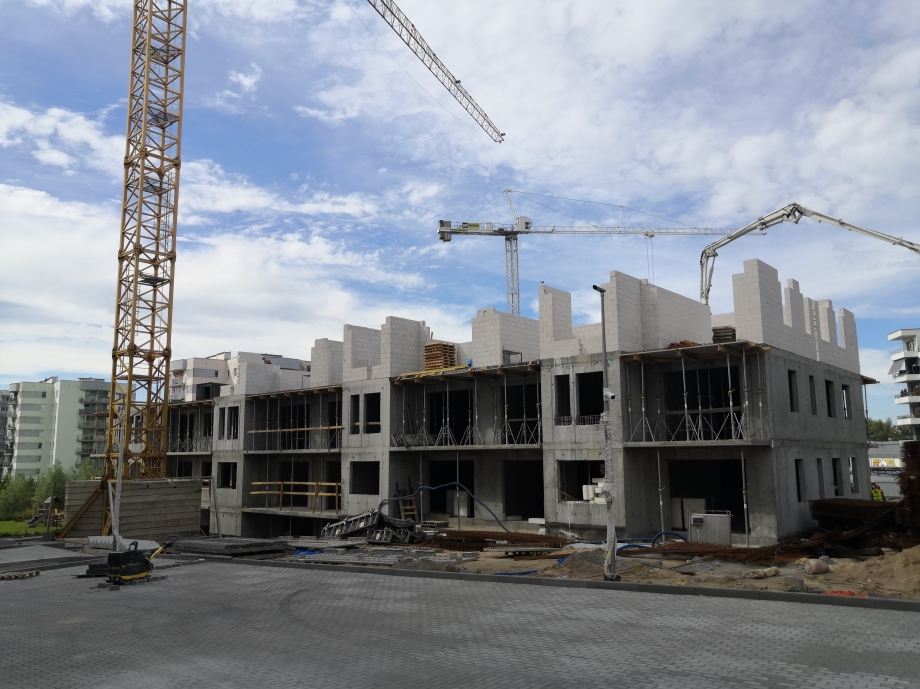

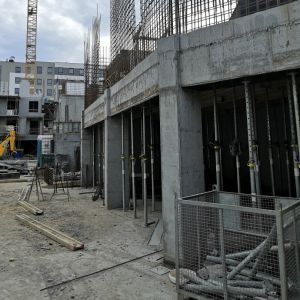

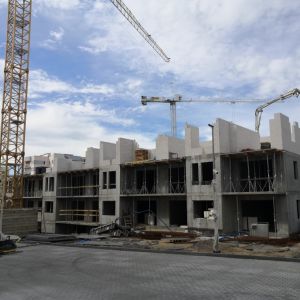

- Wykonanie ścian konstrukcyjnych I piętra i klatek chodowych (poziom: +1) w budynku nr 8 – 80%
- Wykonanie stropu nad I piętrem w budynku nr 8 – 50%
- Wykonanie ścian konstrukcyjnych II piętra i klatek chodowych (poziom: +2) w budynku nr 8 – 20%
- Wykonanie konstrukcji ścian kondygnacji garażowej pod budynkiem nr 9 – ok. 90%
- Wykonanie belek i podciągów kondygnacji -1 w budynku nr 9 – 50%
- Wykonanie ścian konstrukcyjnych piwnicy i klatek schodowych (poziom: -1) w budynku nr 9 – 100%
- Wykonanie stropu nad piwnicą w budynku nr 9 – 100%
- Wykonanie ścian konstrukcyjnych parteru i klatek chodowych (poziom: 0) w budynku nr 9 – 20%
