01.06.2022

01.06.2022

Z każdym miesiącem widać różnice w stopniu zaawansowania prac budowalnych dla etapu 3.2 oraz etapu 4.0 na osiedlu Aurora. W budynku Luna, trwa montaż skrzydeł drzwi wejściowych do mieszkań oraz montaż osprzętu elektrycznego (gniazda, włączniki, domofony). W budynku Saturn trwa m.in: wykonywanie ścian konstrukcyjnych parteru i klatek schodowych (poziom: 0), zaś w budynku Minerwa wykonywanie belek i podciągów kondygnacji -1. Zapraszamy do zapoznania się ze szczegółowym zestawieniem wykonanych prac oraz z dokumentacją zdjęciową.

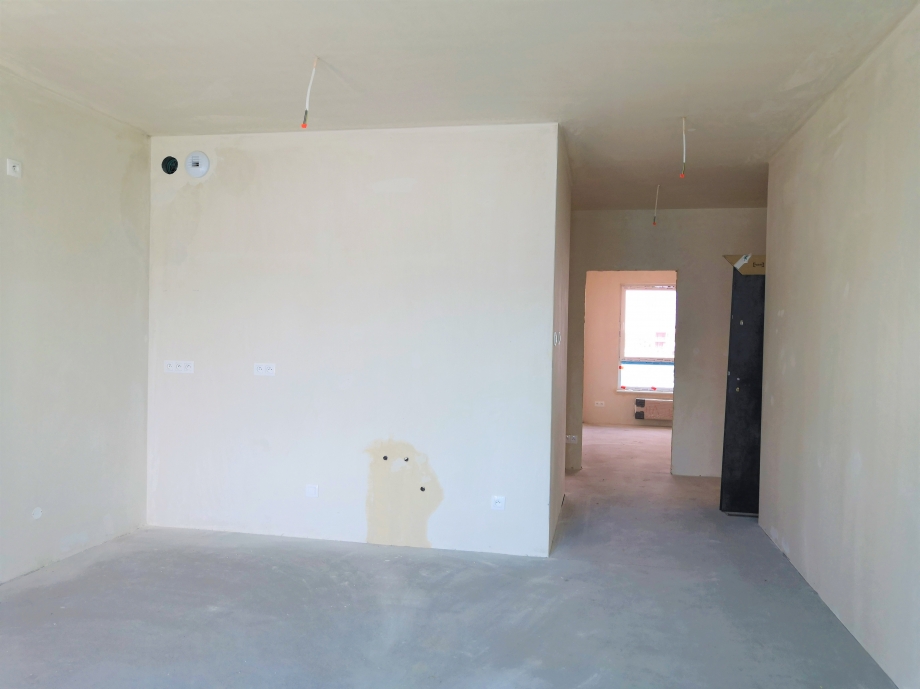

Budynek 7 - LUNA



  • Konstrukcja budynku zakończona – 100%
  • Izolacja dachu i tarasów – 100%

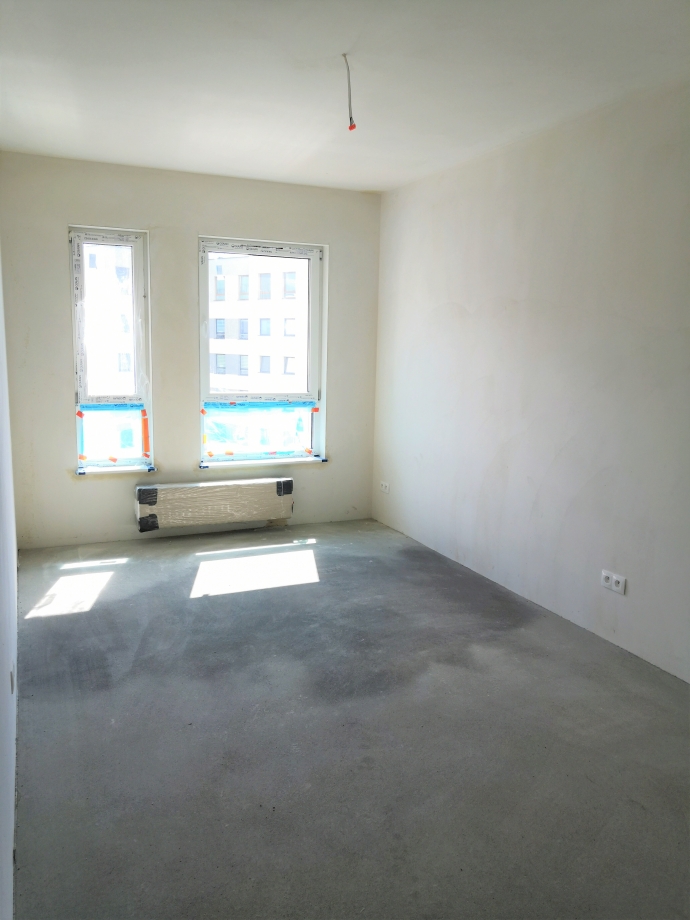

  • Stolarka okienna – 100 %
  • Elewacja – 90 % ( w tym konstrukcje balustrad 90%)
  • Ściany działowe wykonane – 100%
  • Tynki wewnętrzne mieszkania – 100%
  • Tynki wewnętrzne klatki schodowe – 100 %
  • Rozprowadzenie instalacji sanitarnych – 98 %
  • Rozprowadzenie instalacji elektrycznych – 98 %
  • Posadzki cementowe w mieszkaniach – 100%
  • Posadzki cementowe na klatkach schodowych: 100%
  • Ułożono płytki gresowe na klatkach schodowych – 98%
  • Ułożono płytki w rowerowniach – 100%
  • Wykonano malowanie ścian i sufitów w garażu – 95%
  • Wykonano konstrukcję pod ściany komórek lokatorskich – 100 %

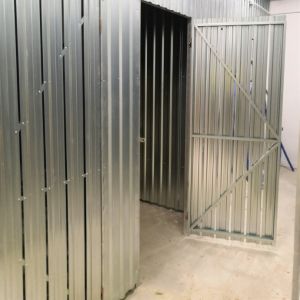

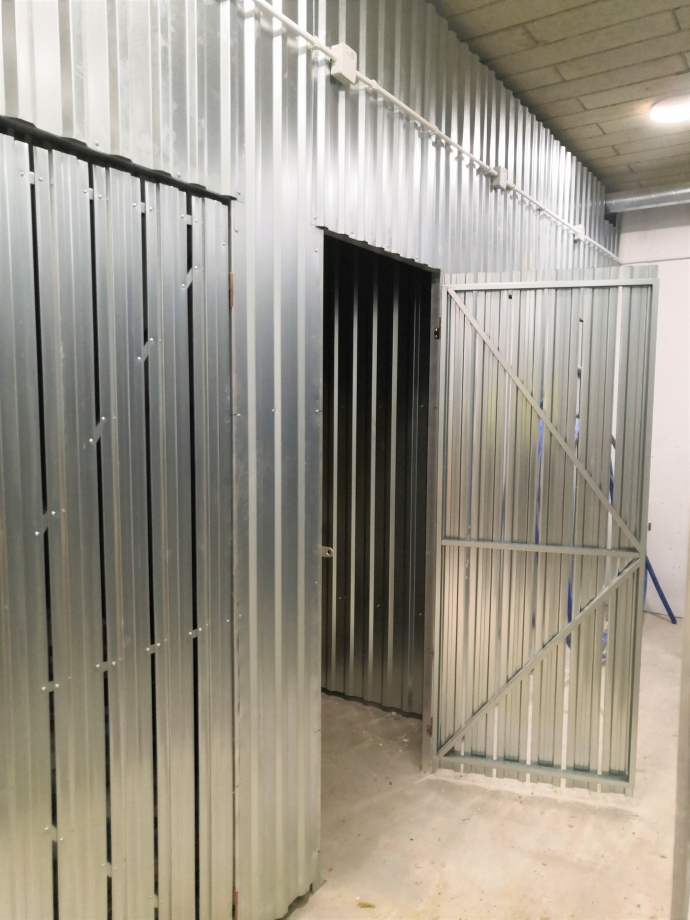

  • Wykonano poszycie ścian komórek lokatorskich – 100%
  • Wykonano warstwy izolacyjne i zasypano piaskiem patio

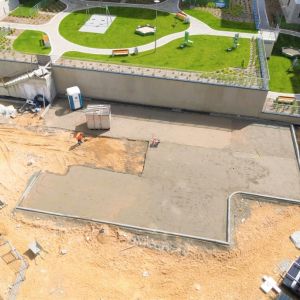

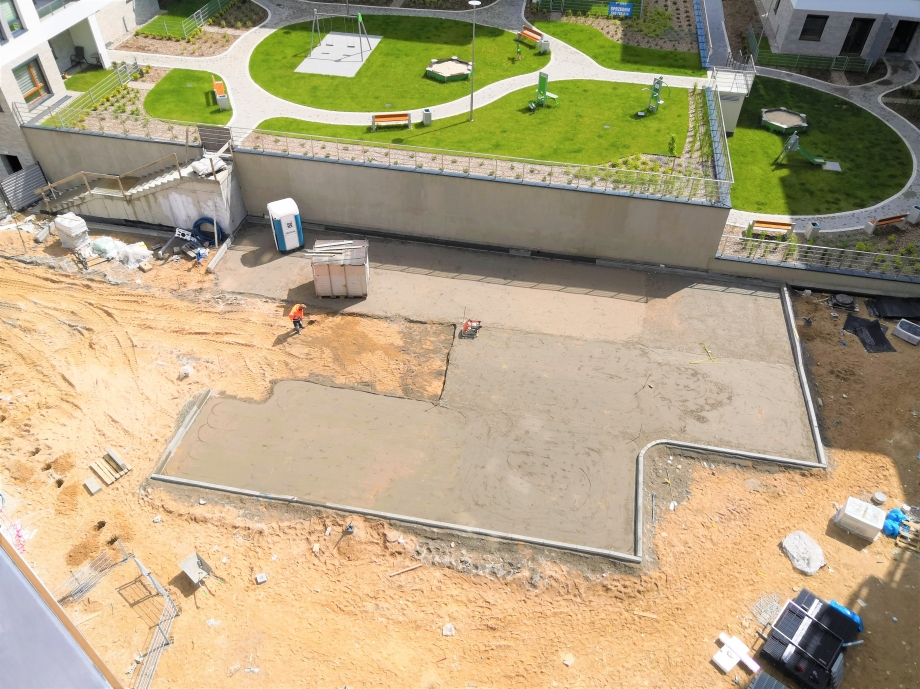

  • Trwa wykonywanie chodników i parkingu na patio – 30%
  • Trwa wykonywanie ogródków na patio – 20%
  • Wykonano konstrukcję pod mocowanie balustrad na balkonach
  • Montaż balustrad na klatkach schodowych – 95%

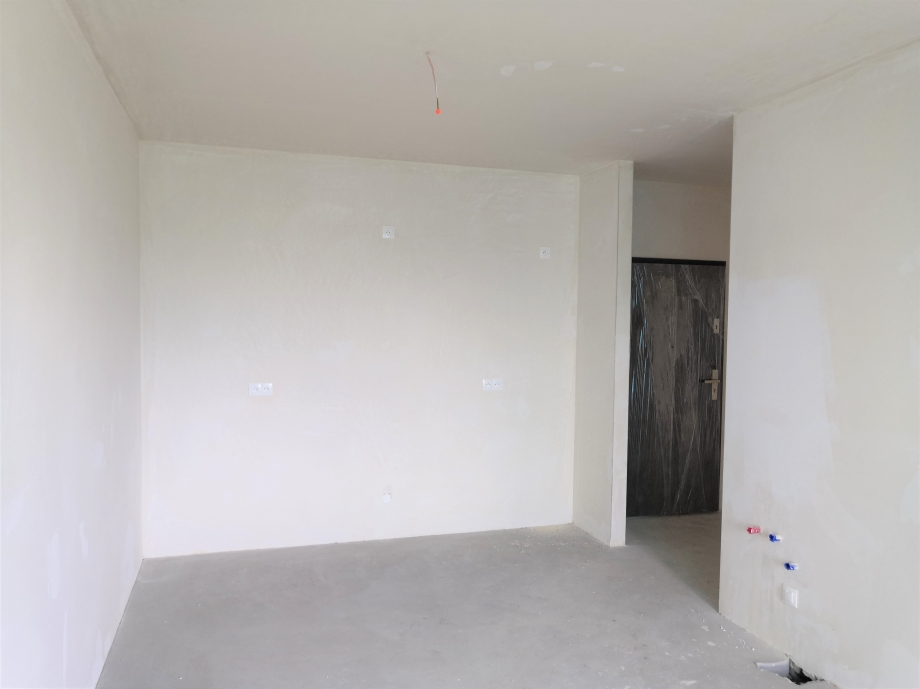

  • Rozpoczęto montaż ościeżnic drzwi wejściowych do mieszkań – 100%

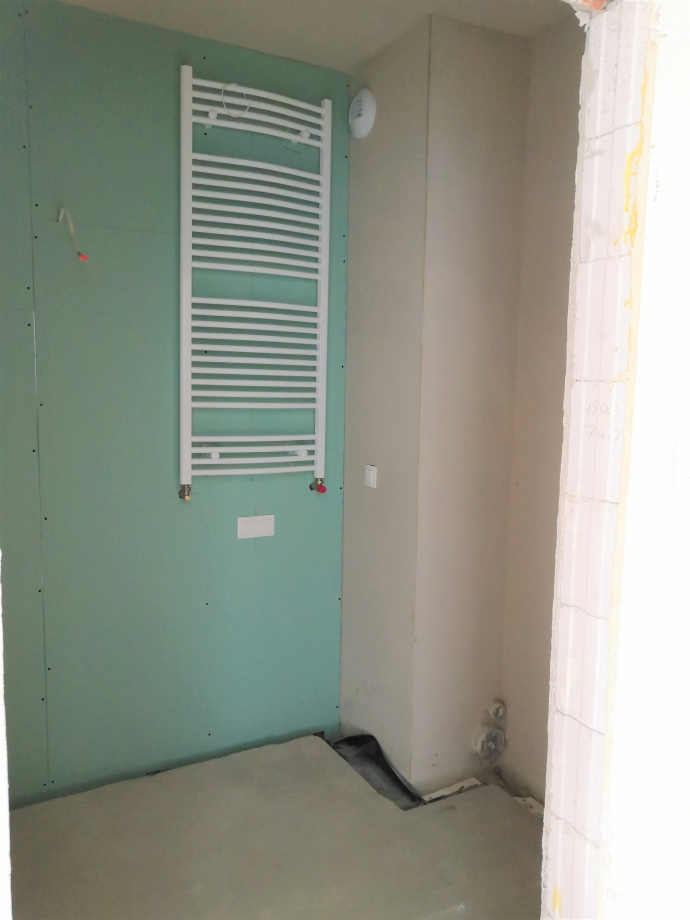

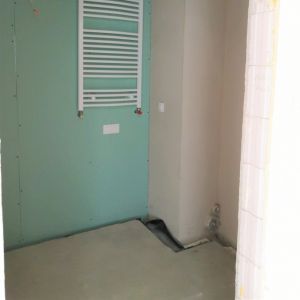

  • Trwa montaż przedścianek w łazienkach – 80%

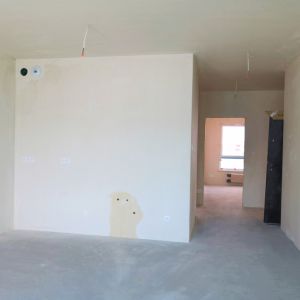

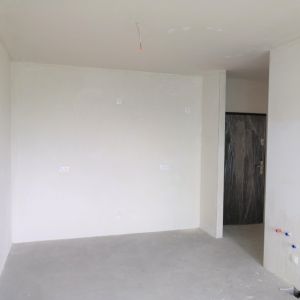

  • Trwa montaż skrzydeł drzwi wejściowych do mieszkań – 95%
  • Trwa montaż osprzętu elektrycznego na klatkach schodowych – 90%

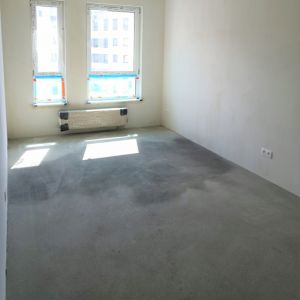

  • Trwa montaż osprzętu elektrycznego w mieszkaniach (gniazda, włączniki, domofony) – 90%
  • Trwa montaż drzwi technicznych do pomieszczeń w piwnicach – 95%

  • Trwa szpachlowanie ścian na klatkach schodowych – 80%

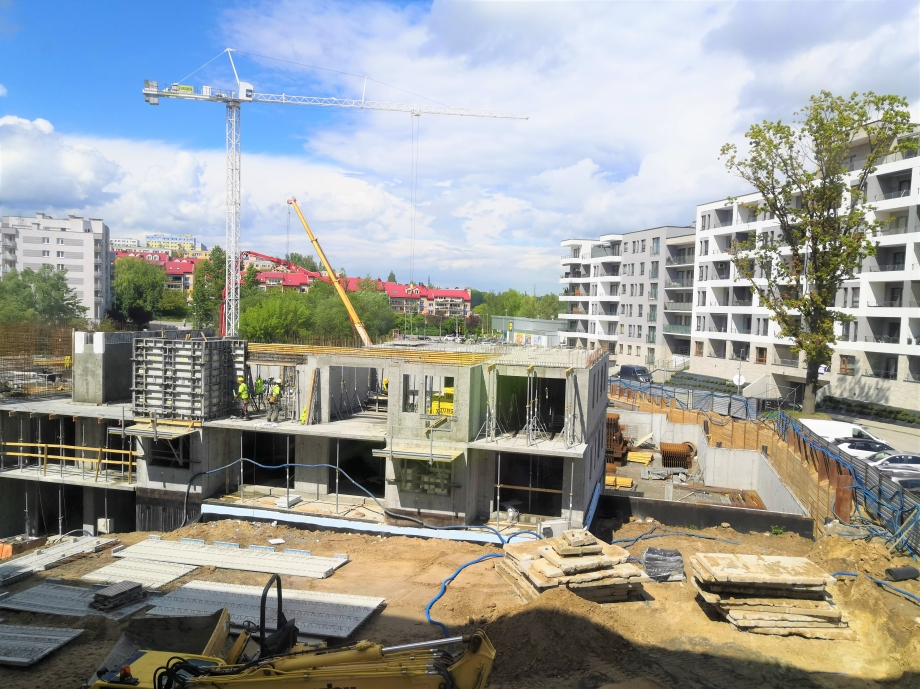

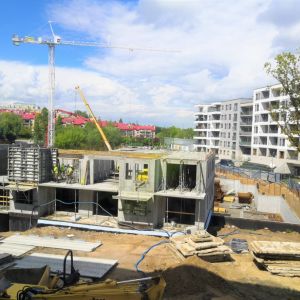

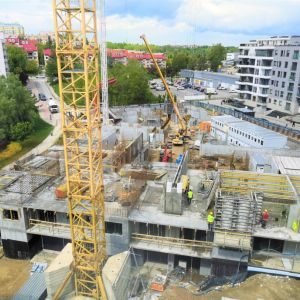

Budynek 8 i 9 - SATURN / MINERWA

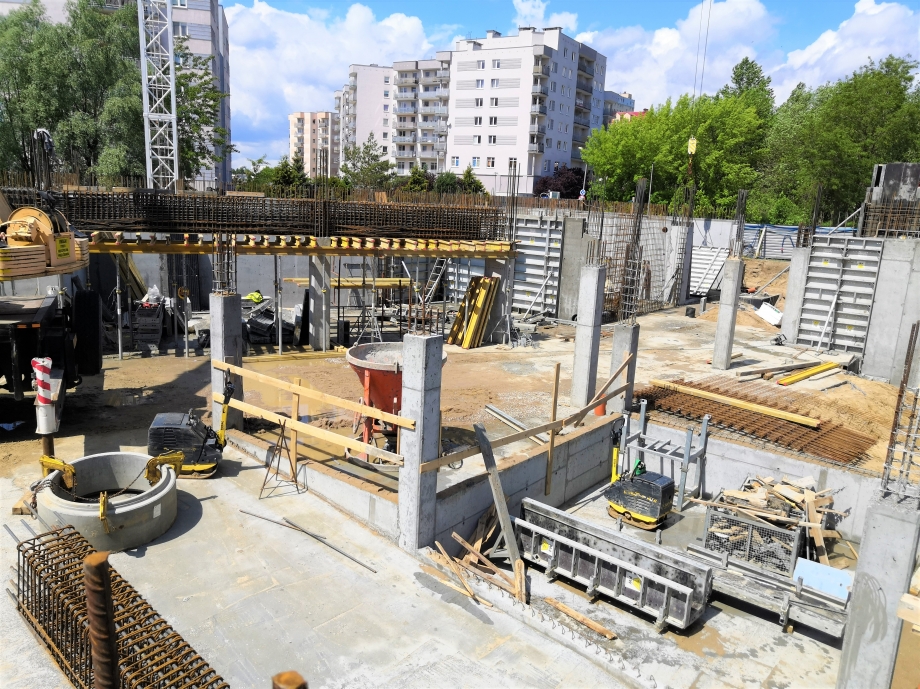

  • Trwają prace ziemne – 95%
  • Wylano podkłady z chudego betonu pod fundamenty dla budynku 8 – 100%
  • Wzdłuż granicy  Etapem 1 wykonano  zabezpieczenie wykopu pod budynek nr 9 – 100%
  • Wykonano grodzice stalowe zabezpieczające istniejący ciepłociąg – 90%
  • Ławy fundamentowe – 98%
  • Stopy fundamentowe – 95%

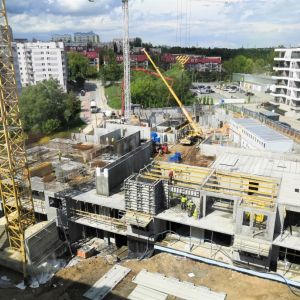

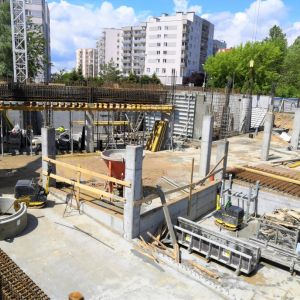

  • Trwa wykonywanie konstrukcji ścian kondygnacji garażowej pod budynkiem nr 8 – ok. 80%

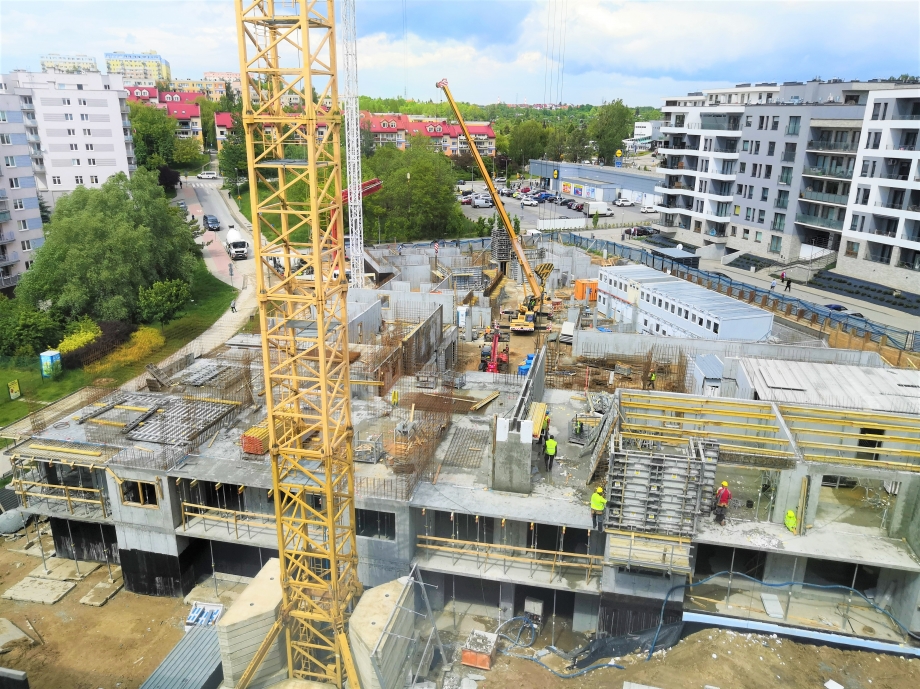

  • Trwa wykonywanie ścian konstrukcyjnych piwnicy i klatek chodowych (poziom: -1) w budynku nr 8 – 95%
  • Trwa wykonywanie stropu nad piwnicą w budynku nr 8 – 95%

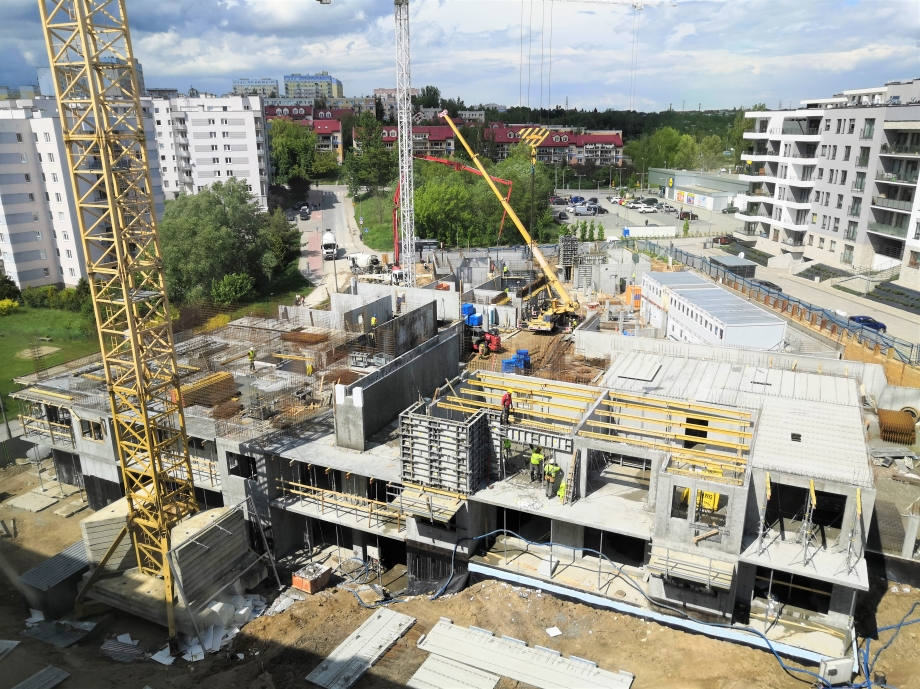

  • Trwa wykonywanie ścian konstrukcyjnych parteru i klatek schodowych (poziom: 0) w budynku nr 8 – 60%
  • Trwa wykonywanie stropu nad parterem w budynku nr 8 – 60%
  • Trwa wykonywanie konstrukcji ścian kondygnacji garażowej pod budynkiem nr 9 – ok. 50%
  • Trwa wykonywanie ścian konstrukcyjnych piwnicy i klatek schodowych (poziom: -1) w budynku nr 9 – 50%
  • Trwa wykonywanie belek i podciągów kondygnacji -1 w budynku nr 9 – 50%



WRÓĆ DO KRONIKI

ZamknijStrona używa cookies (ciasteczek). W przeglądarkach internetowych można zmienić ustawienia dotyczące cookies. Zablokowanie możliwości zapisywania plików cookies może spowodować utrudnienia lub brak działania niektórych funkcji serwisu. Niedokonanie zmian ustawień przeglądarki internetowej na ustawienia blokujące zapisywanie plików cookies jest jednoznaczne z wyrażeniem zgody na ich zapisywanie. Polityka prywatności
